Новости

ГК «Гранель» вошла в ТОП-10 застройщиков России за май 2025 года по версии Домклик от Сбербанка. По сравнению с маем компания поднялась в рейтинге на две позиции, заняв 7-е место. Доля сделок с использованием ипотеки составила в компании около 70 %. При этом две трети из них приходится на Сбер. Среди наиболее популярных проектов девелопера – «MYPRIORITY Дубровка» (Москва), «Новая Алексеевская роща» (г.о. Балашиха), «Ильинойс» (г.о. Красногорск), «Бригантина» (г.о. Долгопрудный), «Лесная симфония» (Уфа).

Домклик и ГК «Гранель» постоянно работают над развитием цифровых технологий. Результат сотрудничества двух сторон – экономия времени заемщиков и повышение качества сервисного обслуживания. Сейчас клиенты компании могут воспользоваться кредитными продуктами всей линейки Сбербанка.

news

ГК «Гранель» поднялась в рейтинге ТОП-10 застройщиков России по версии Домклик

Благоприятное время приобрести квартиру по выгодной цене. ГК «Гранель» подготовила специальное предложение с дополнительной скидкой до 9% на ряд объектов компании.

Внимание: размер скидки будет постепенно сокращаться до 22 июня 2025 года!

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

Скидка до 9%

ГК «Гранель» вошла в ТОП-10 застройщиков России за апрель 2025 года по версии Домклик от Сбербанка. Доля сделок с использованием ипотеки составила в компании около 70 %. При этом две трети из них приходится на Сбер. Среди наиболее популярных проектов девелопера – «MYPRIORITY Дубровка» (Москва), «Новая Алексеевская роща» (г.о. Балашиха), «Ильинойс» (г.о. Красногорск), «Бригантина» (г.о. Долгопрудный), «Лесная симфония» (Уфа).

Домклик и ГК «Гранель» постоянно работают над развитием цифровых технологий. Результат сотрудничества двух сторон – экономия времени заемщиков и повышение качества сервисного обслуживания. Сейчас клиенты компании могут воспользоваться кредитными продуктами всей линейки Сбербанка.

news

ГК «Гранель» вновь в рейтинге ТОП-10 застройщиков России по версии Домклик

С 23 апреля офис продаж ЖК «MYPRIORITY Басманный» работает по новому адресу: Москва, Дубининская улица, д. 31, стр. 1. Время работы – ежедневно с 9 до 21 часа. Здесь ГК «Гранель» реализует квартиры в еще одном жилом комплексе – «MYPRIORITY Павелецкая».

Офис продаж находится поблизости от Садового кольца и станции метро «Павелецкая». Зона ресепшен оформлена в фирменном стиле бренда MYPRIORITY: элегантная современная классика, строгие линии, светлые природные тона, качественные материалы.

Для посетителей организованы закрытые переговорные комнаты с плазменными панелями для красочной презентации проекта. Здесь есть все необходимое, чтобы клиенты чувствовали себя комфортно и спокойно. Можно смело приходить с детьми – для них предусмотрен игровой уголок.

Записаться на консультацию можно по телефону:  +7 (495) 281-81-81.

Добро пожаловать!

news

Офис продаж ЖК «MYPRIORITY Басманный» переехал

ГК «Гранель» вошла в ТОП-10 застройщиков России за март 2025 года по версии Домклик от Сбербанка. По сравнению с февралем компания поднялась в рейтинге на две позиции, заняв 6-е место. Доля сделок с использованием ипотеки составила в компании 70 %. При этом более 60 % из них приходится на Сбер. Среди наиболее популярных проектов девелопера – «Ильинойс» и «Аникеевский» (г.о. Красногорск), «Бригантина» (Долгопрудный), «Новая Алексеевская роща» и «Пехра» (Балашиха).

Группа компаний «Гранель» была многократно отмечена наградами Домклик за результативное и взаимовыгодное сотрудничество. Сейчас к услугам заемщиков предоставлена вся линейка кредитных продуктов Сбербанка.

news

ГК «Гранель» поднялась в рейтинге ТОП-10 застройщиков России по версии Домклик

ГК «Гранель» завершил возведение жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

Строительно-монтажные работы завершены.
05.03.2025 года получено Заключение о соответствии объекта.
27.03.2025 года получено Разрешение на ввод в эксплуатацию.
С 29.03.2025 года начинается передача ключей владельцам квартир.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства ЖК «MYPRIORITY Басманный»

ГК «Гранель» начинает передачу квартир в ЖК «MYPRIORITY Басманный», построенном в историческом центре Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Объект введен в эксплуатацию. Жилой комплекс представляет корпус из 21-й секции высотой от 9 до 19 этажей. Здесь справят новоселье 1227 семей.

С графиком получения ключей можно ознакомиться, пройдя по ссылке.

Для приемки квартиры важно явиться всем участникам долевого строительства, указанным в договоре, или лицам, уполномоченным ими на приемку квартиры на основании доверенности.

При посещении объекта долевого строительства для приемки квартиры при себе просим иметь:
1. Договор долевого участия;
2. Дополнительные соглашения к Договору долевого участия (при наличии);
3. Договор цессии (уступки) (если оформлялся);
4. Документ, удостоверяющий личность (Паспорт),
5. В случае явки представителя - доверенность с полномочиями на принятие объекта долевого строительства, а также ее копию, удостоверенную нотариально.

По возникающим вопросам просим обращаться по телефону клиентского отдела:
+7 (499) 750-00-44.

news

Владельцы квартир ЖК «MYPRIORITY Басманный» приглашаются за ключами

ГК «Гранель» вошла в ТОП-10 застройщиков России за февраль 2025 года по версии Домклик от Сбербанка. Доля сделок с использованием ипотеки составила в компании 70%. При этом две трети из них приходится на Сбер. Среди наиболее популярных проектов девелопера – «MYPRIORITY Дубровка» (Москва), «Ильинойс» (г.о. Красногорск), «Бригантина» (Долгопрудный), «Пехра» (Балашиха). Благодаря внедрению цифровых технологий обе стороны — Домклик и ГК «Гранель» — смогли повысить эффективность бизнес-процессов, что привело к улучшению комфорта и экономии времени заемщиков при заключении сделки.

Группа компаний «Гранель» была многократно отмечена наградами Домклик за результативное и взаимовыгодное сотрудничество. Сейчас к услугам заемщиков предоставлена вся линейка кредитных продуктов Сбербанка.

news

ГК «Гранель» в ТОП-10 застройщиков России по версии Домклик

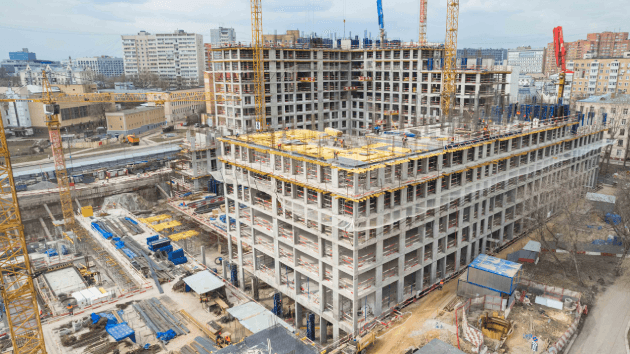

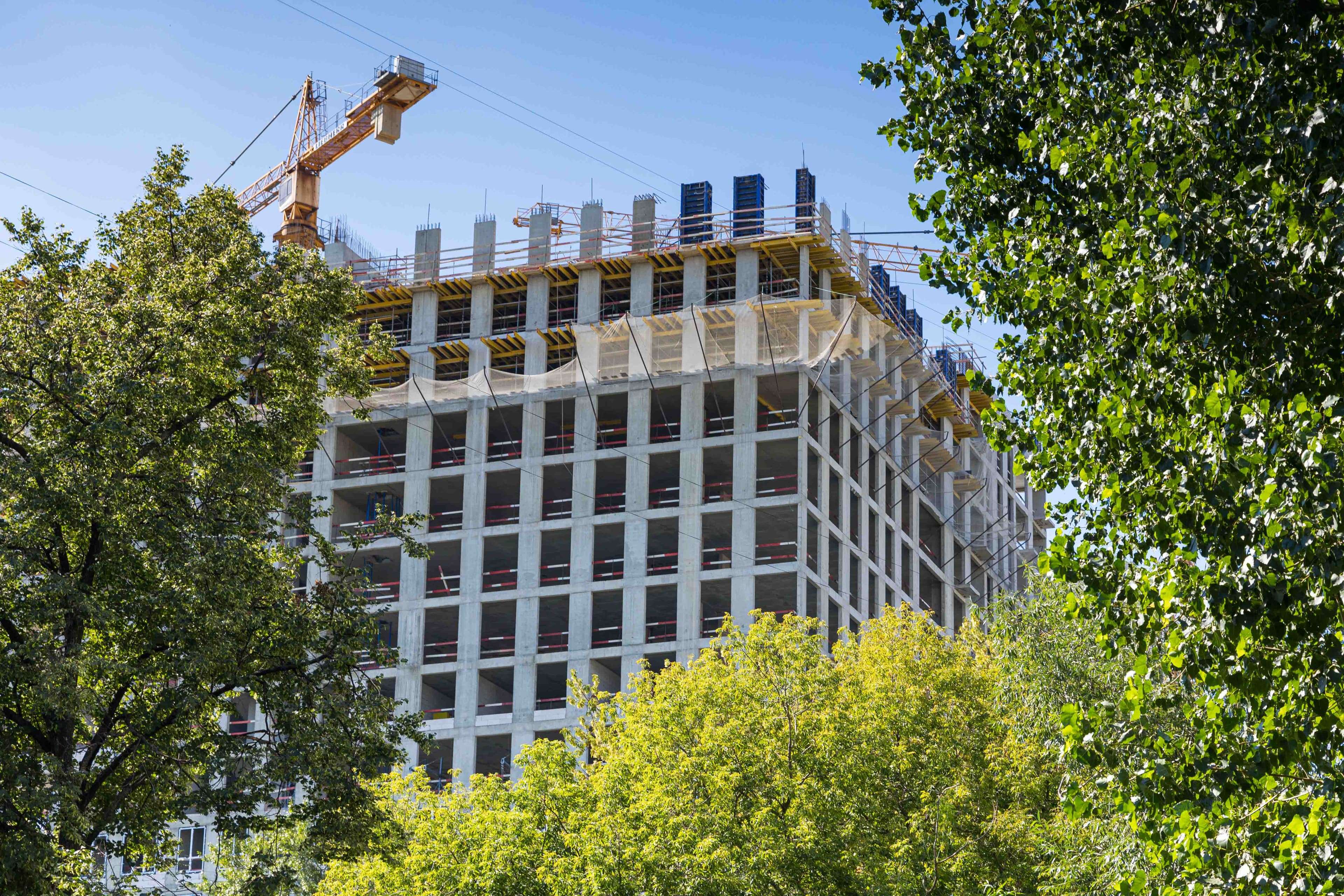

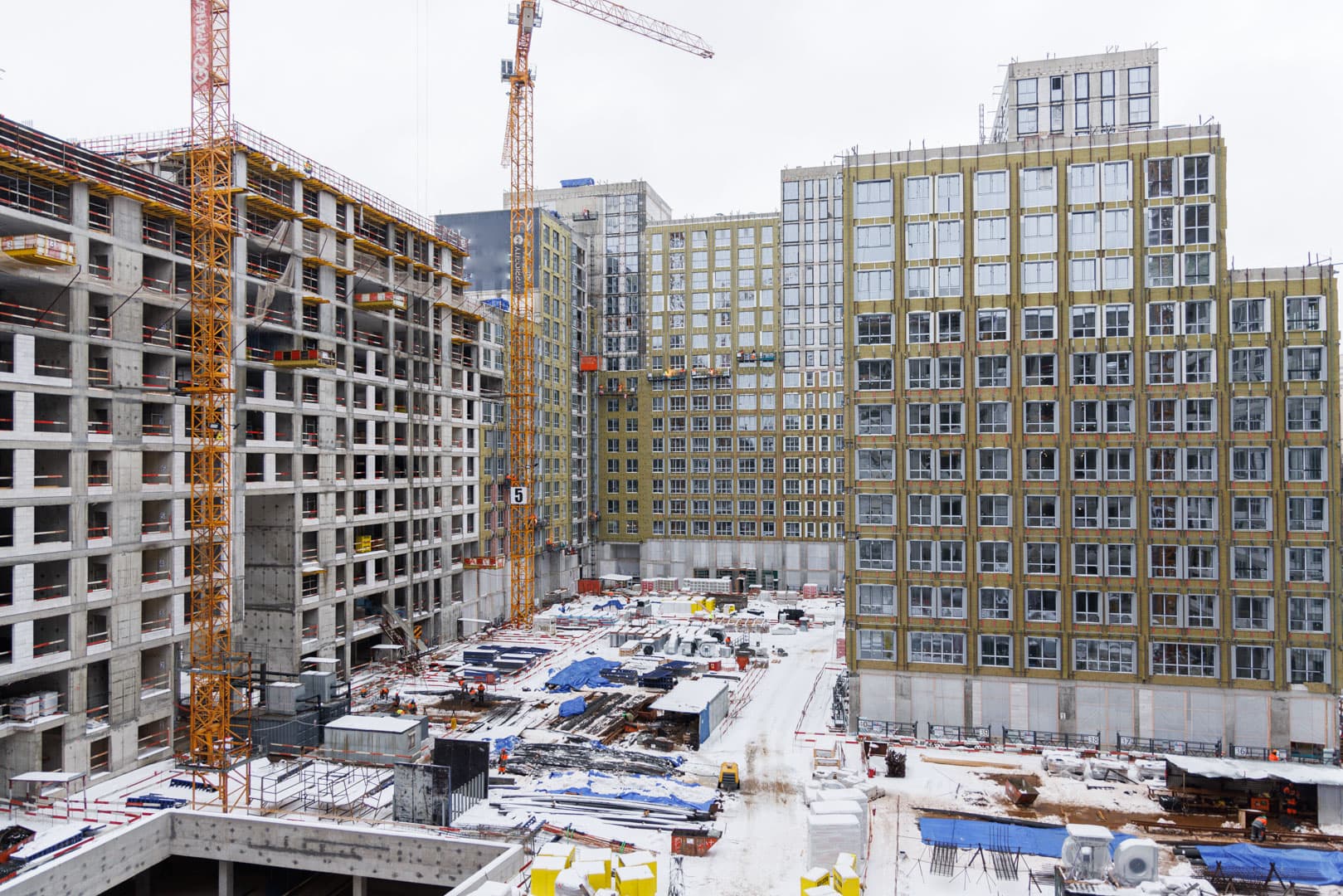

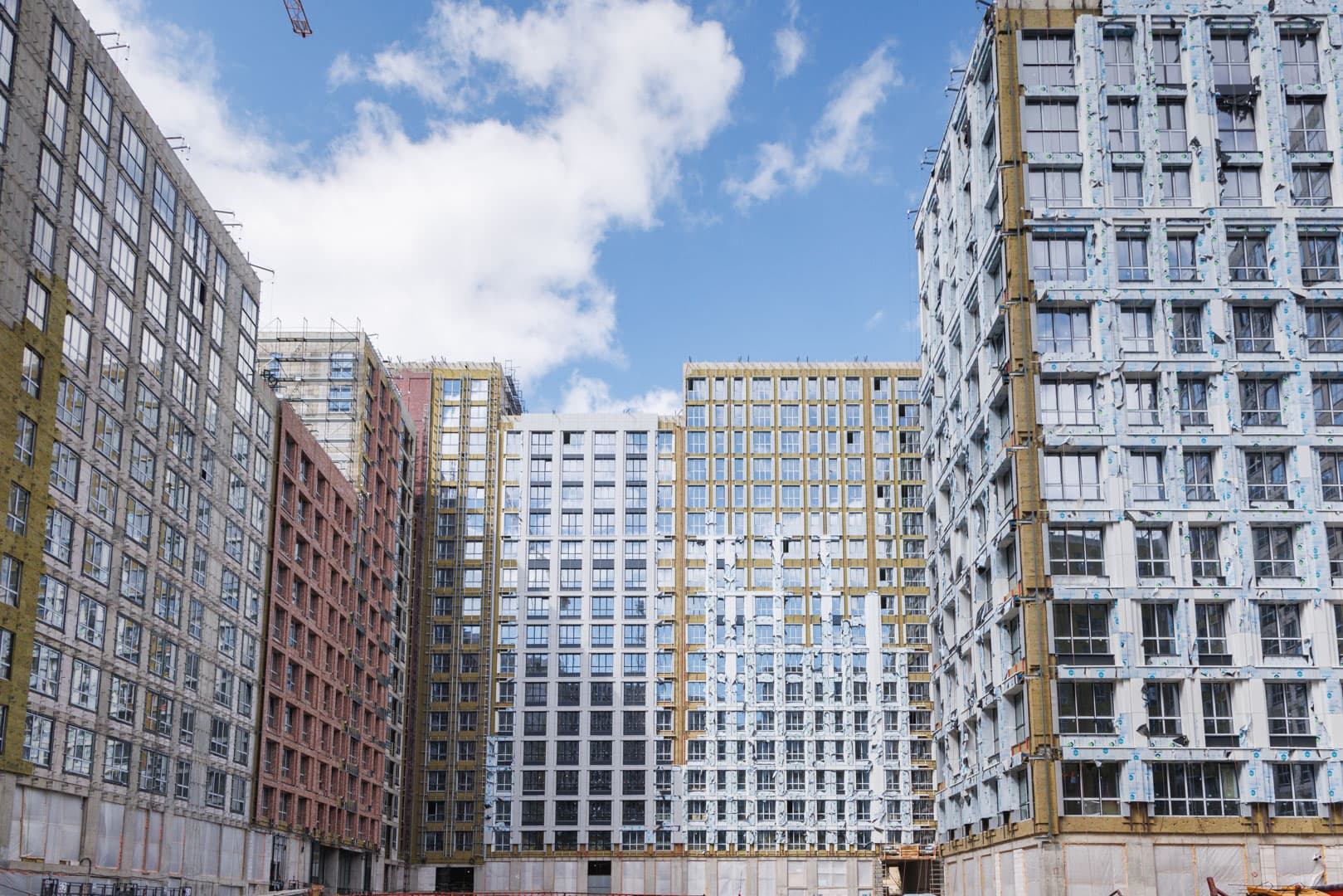

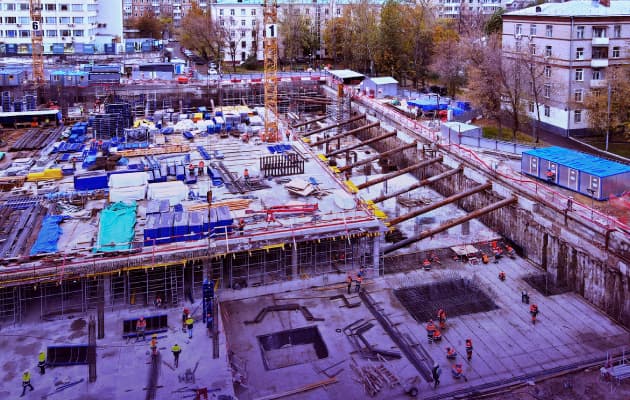

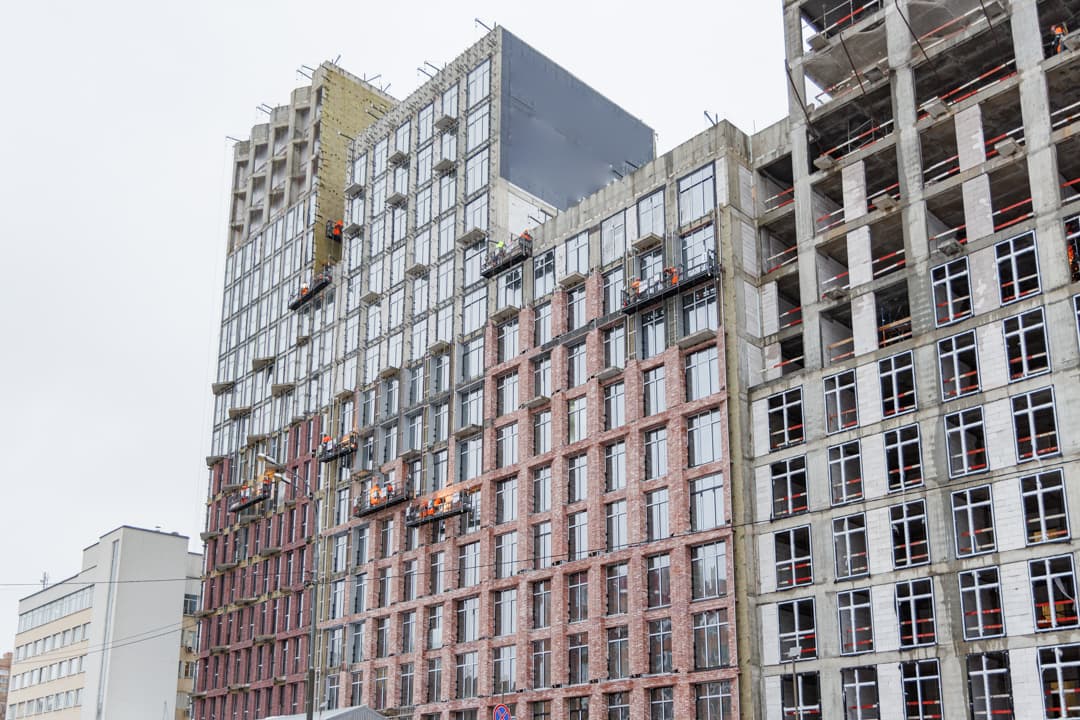

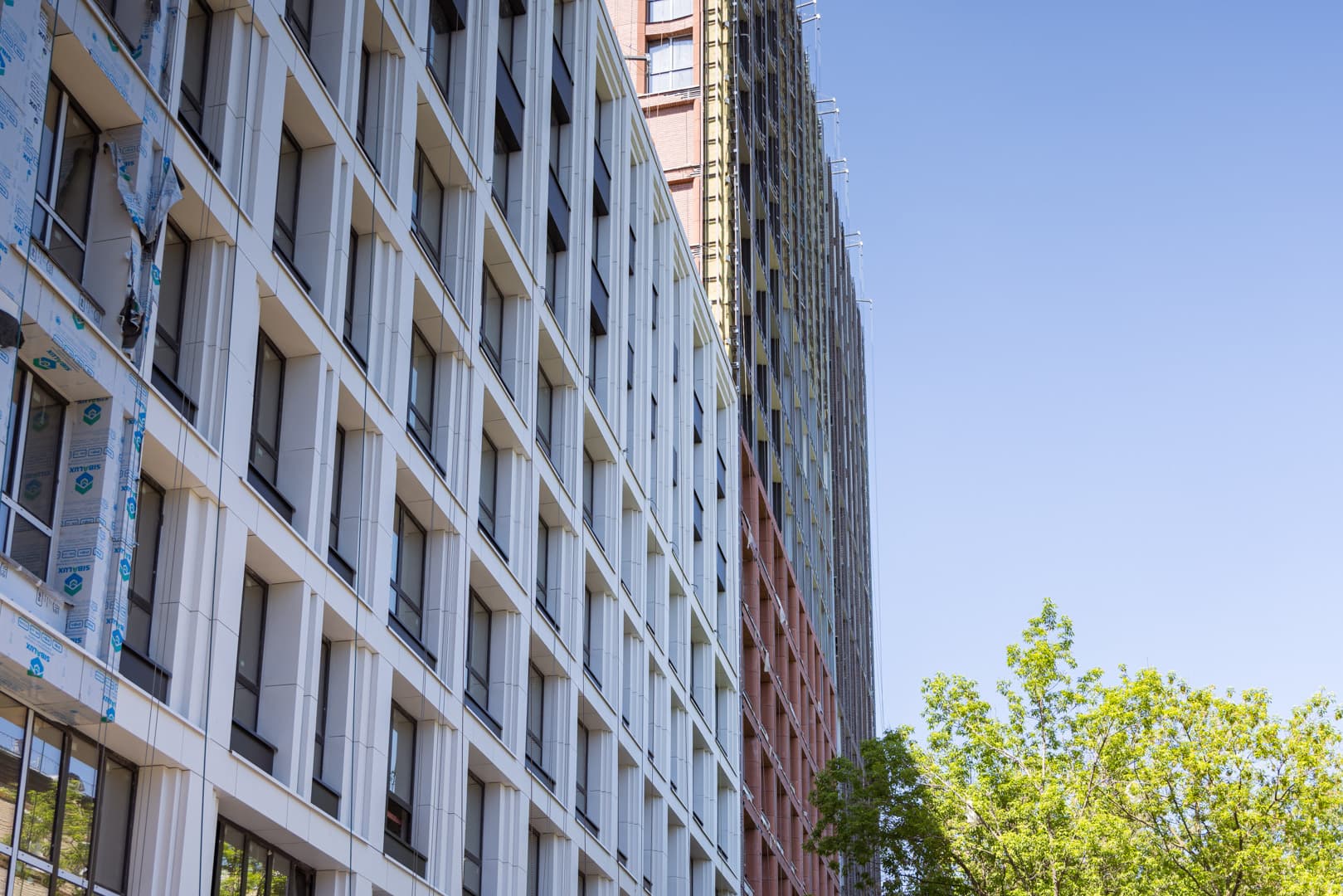

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

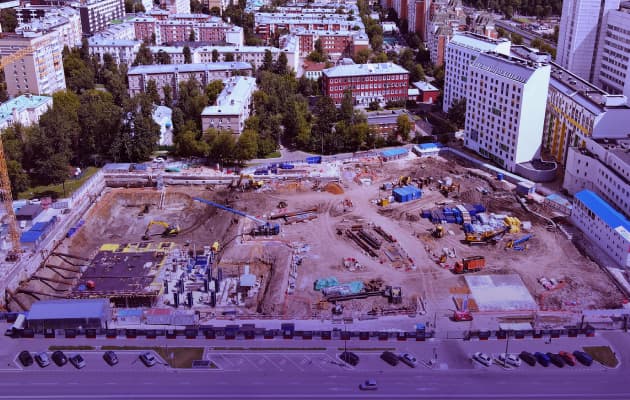

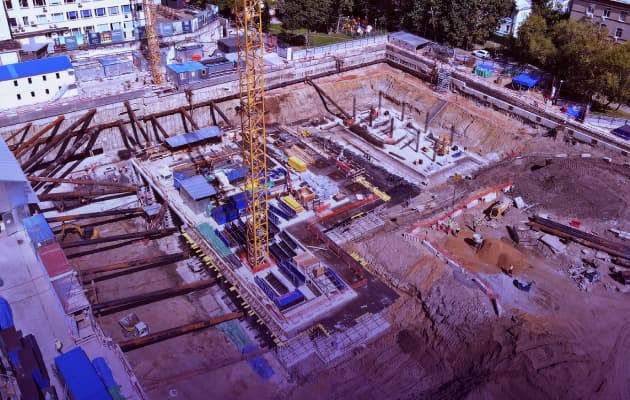

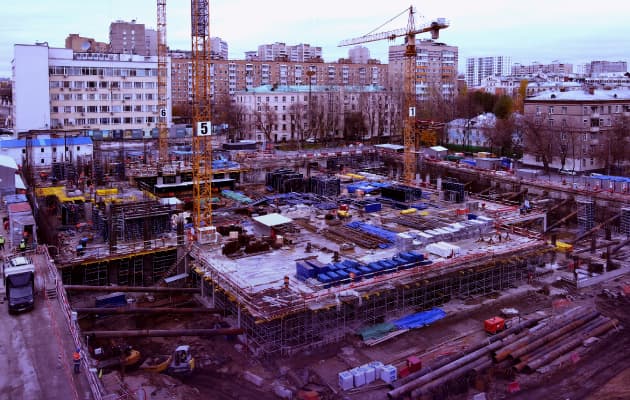

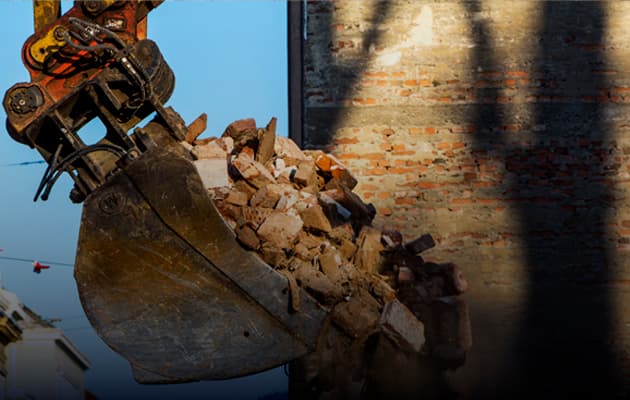

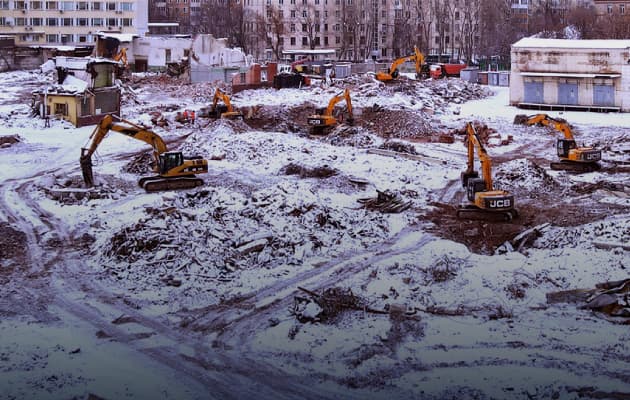

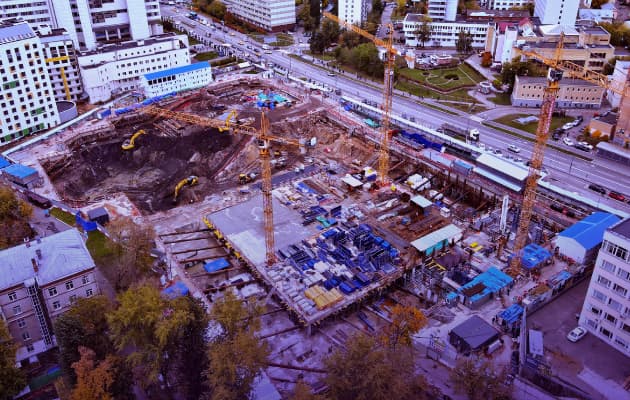

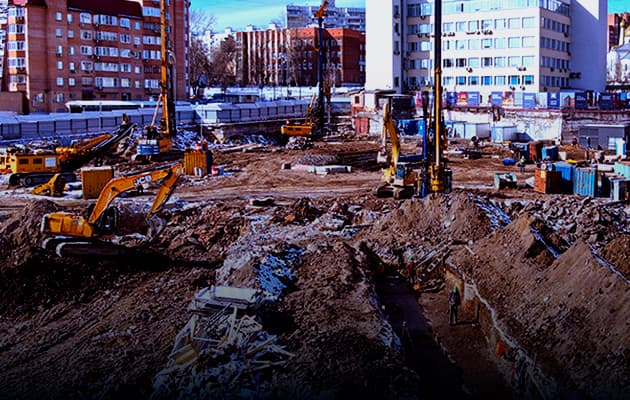

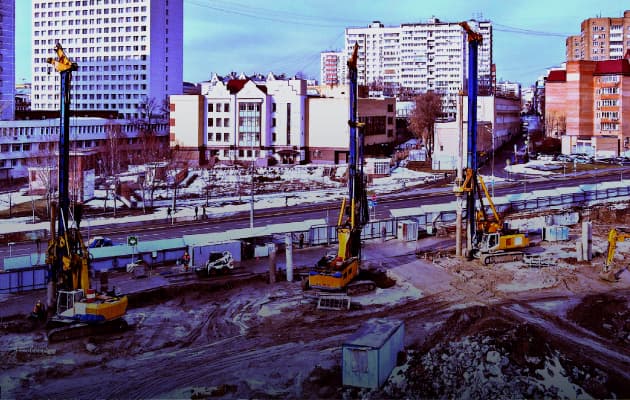

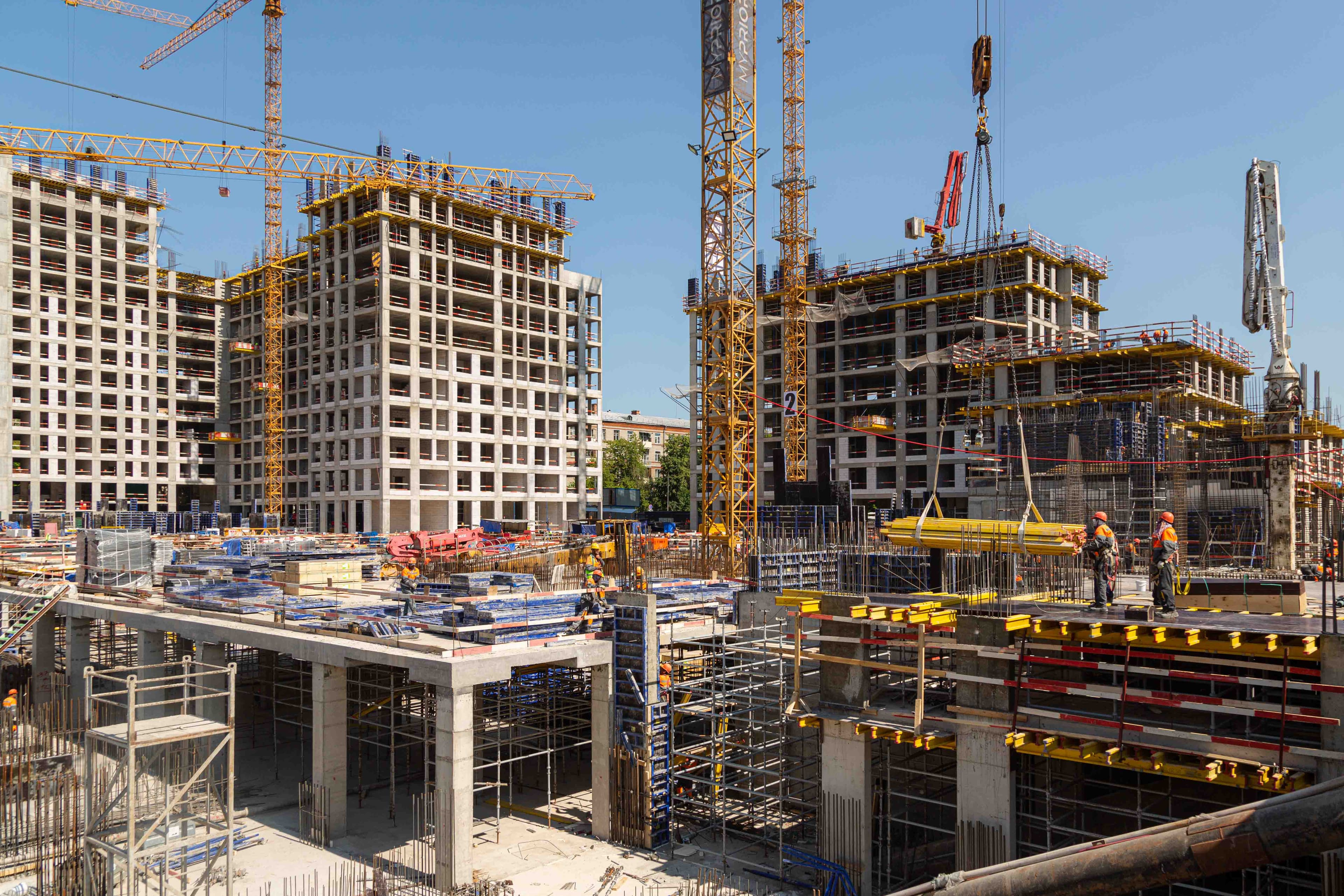

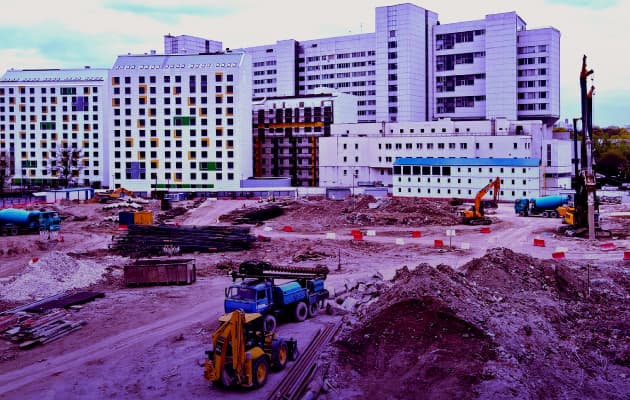

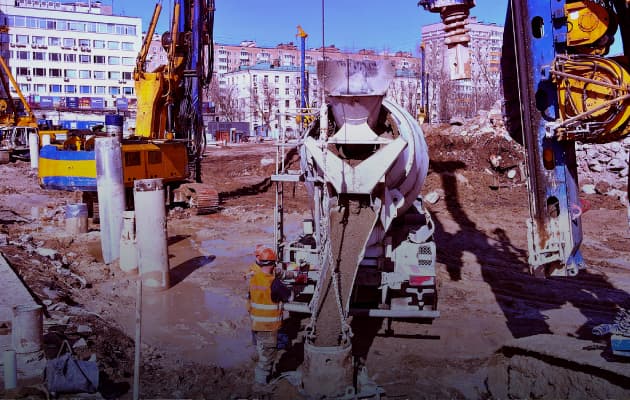

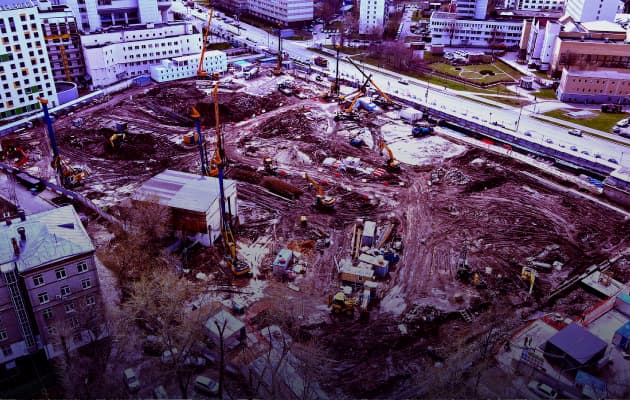

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 99%. Устройство инженерных систем – 99%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 99%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 99%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 100%. Светопрозрачные конструкции (установка окон) – 100%. ПНР инженерных систем – 99%. Устройство кровли – 100%. ПНР лифтов – 99%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.

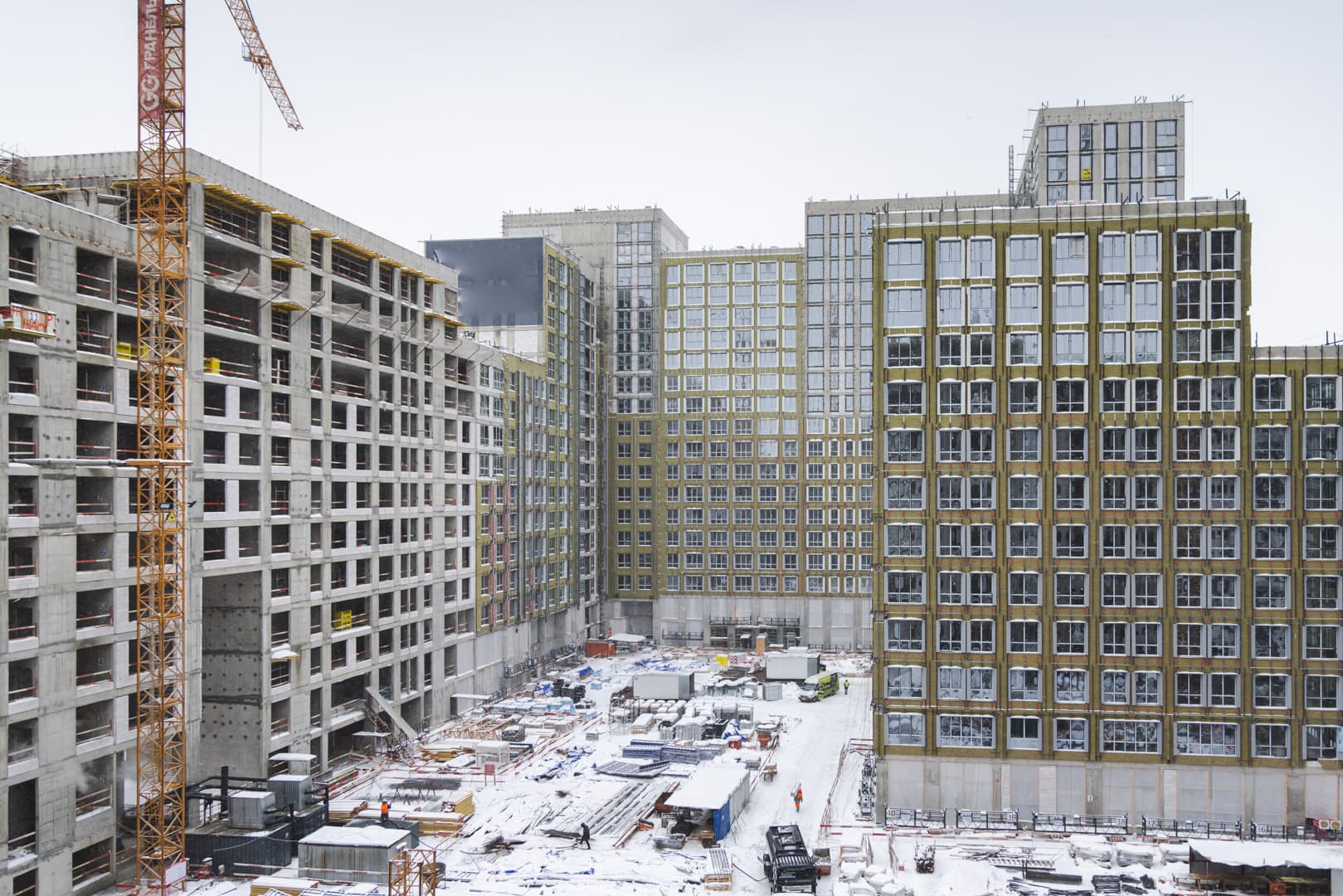

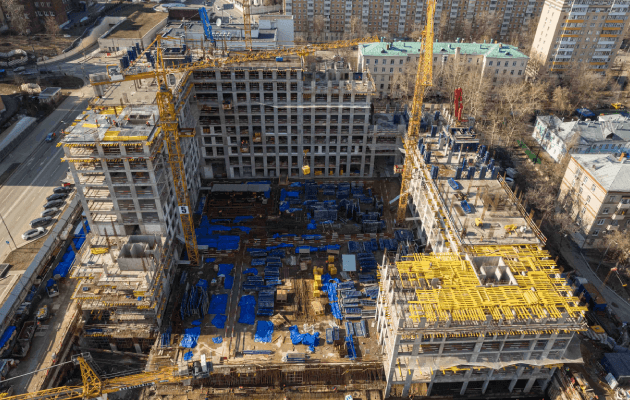

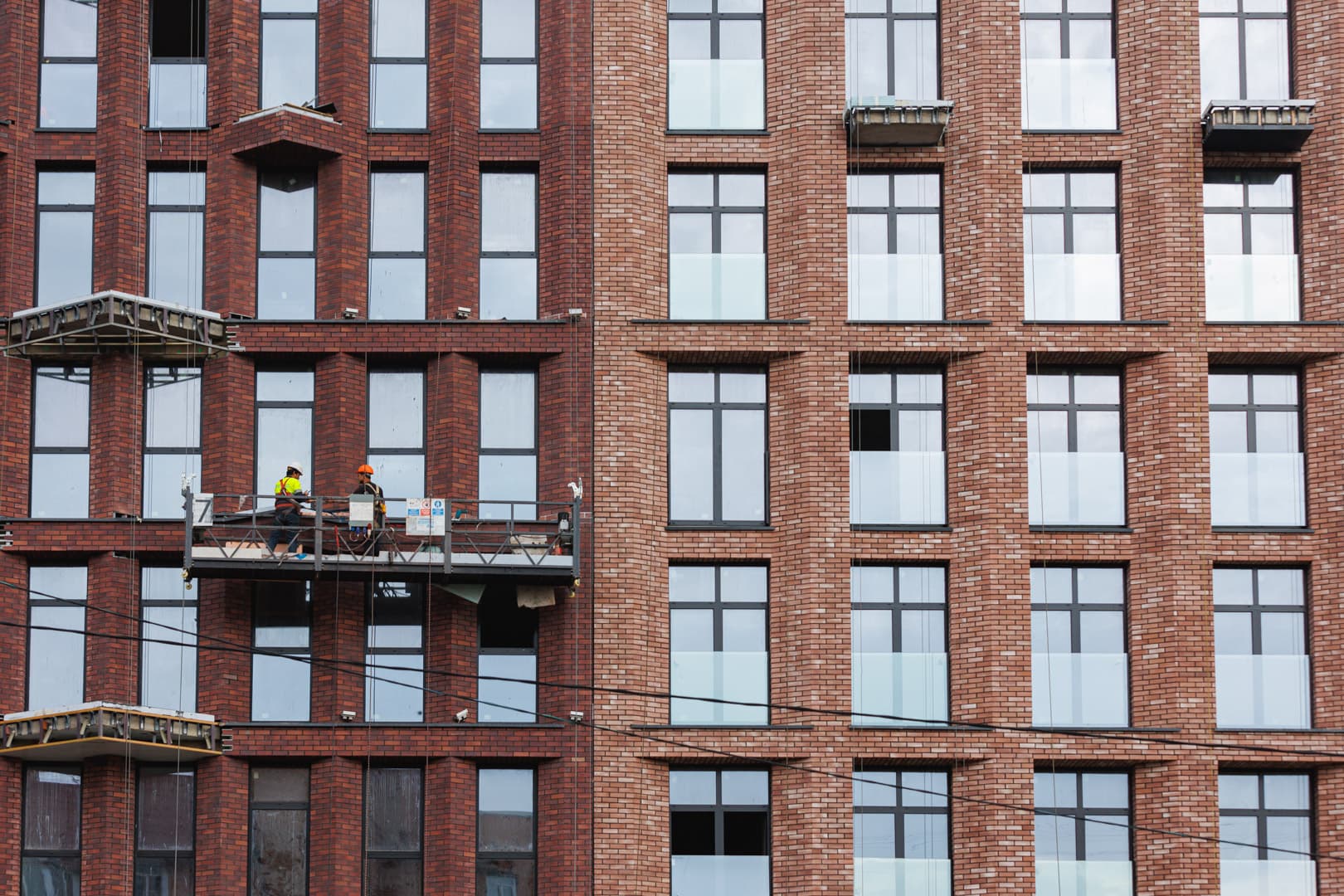

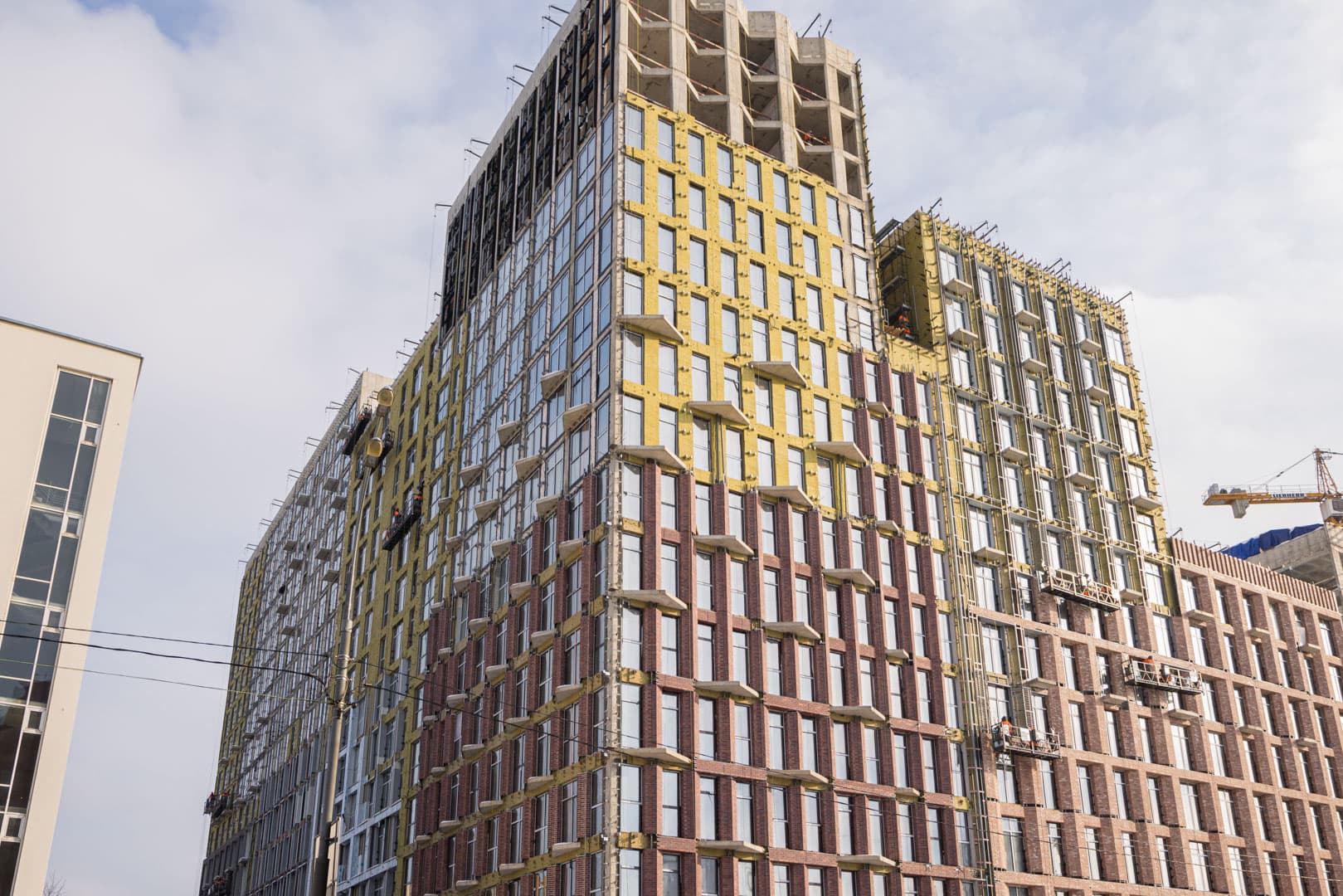

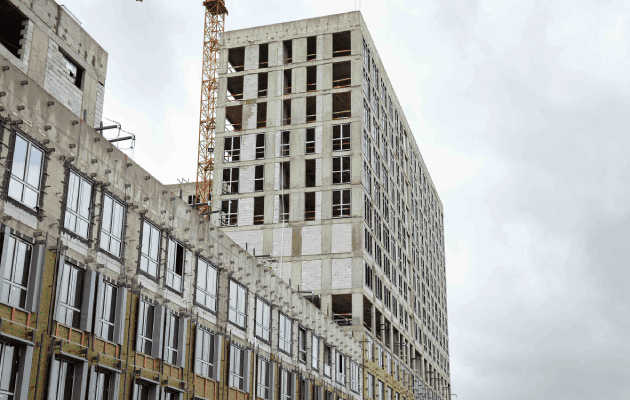

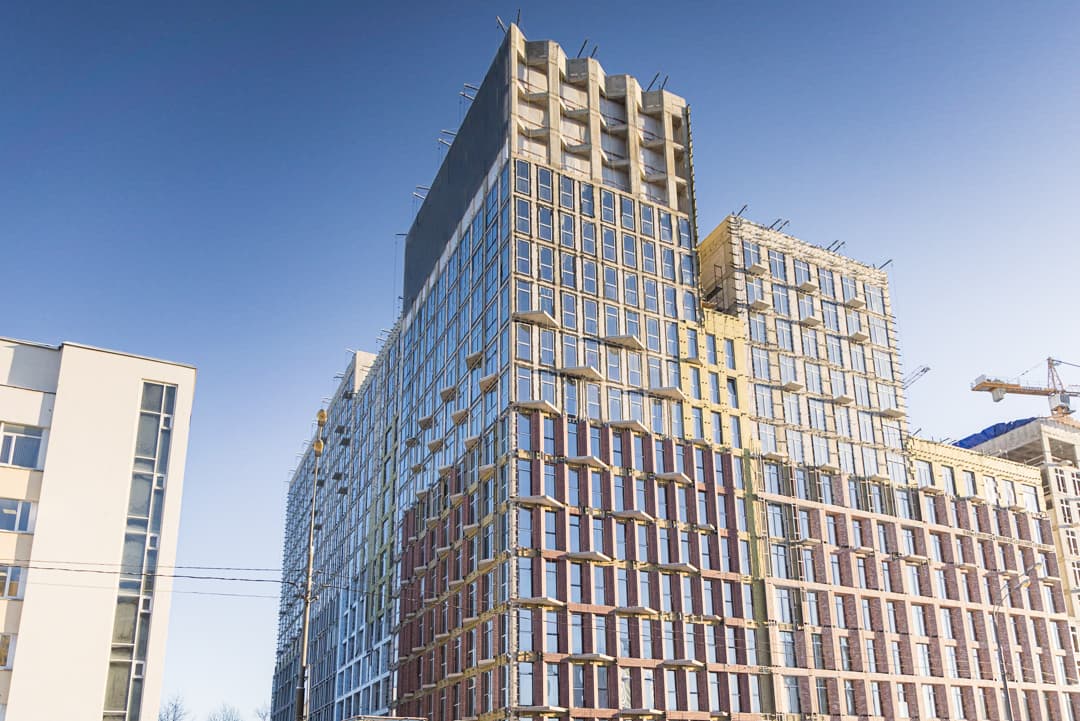

Устройство кровли – 100%. ПНР лифтов – 99%. Фасадные работы – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
ПНР инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 100%. ПНР лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. ПНР инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. ПНР лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
ПНР инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. ПНР лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
ПНР инженерных систем – 99%. Отделка МОП – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. ПНР лифтов – 99%. Фасадные работы – 100%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
ПНР инженерных систем – 99%. Устройство кровли – 100%. ПНР лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. ПНР инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. ПНР лифтов – 99%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  ПНР инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Устройство кровли – 100%. ПНР лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  ПНР инженерных систем – 99%. ПНР лифтов – 99%. Фасадные работы – 100%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

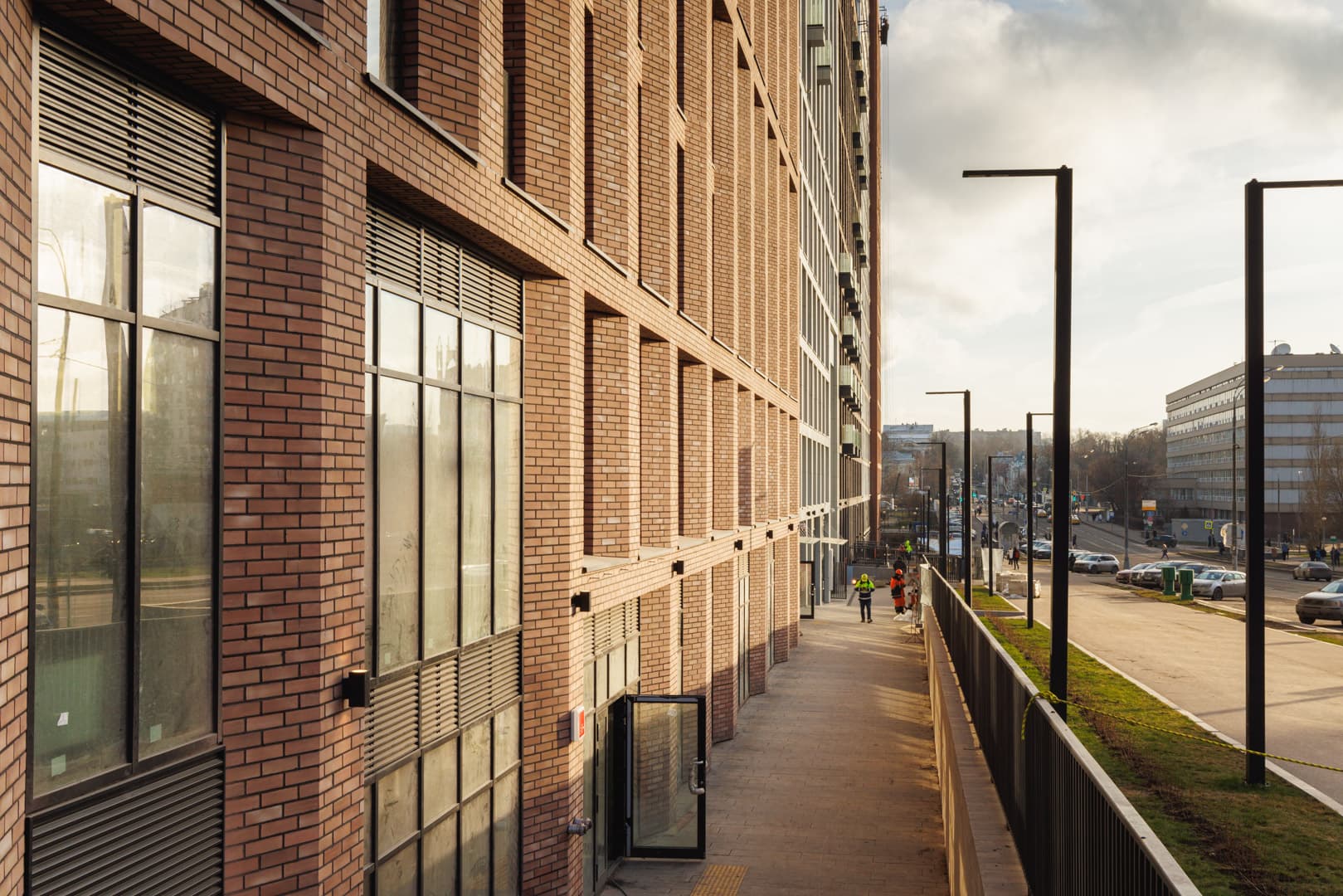

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 100%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

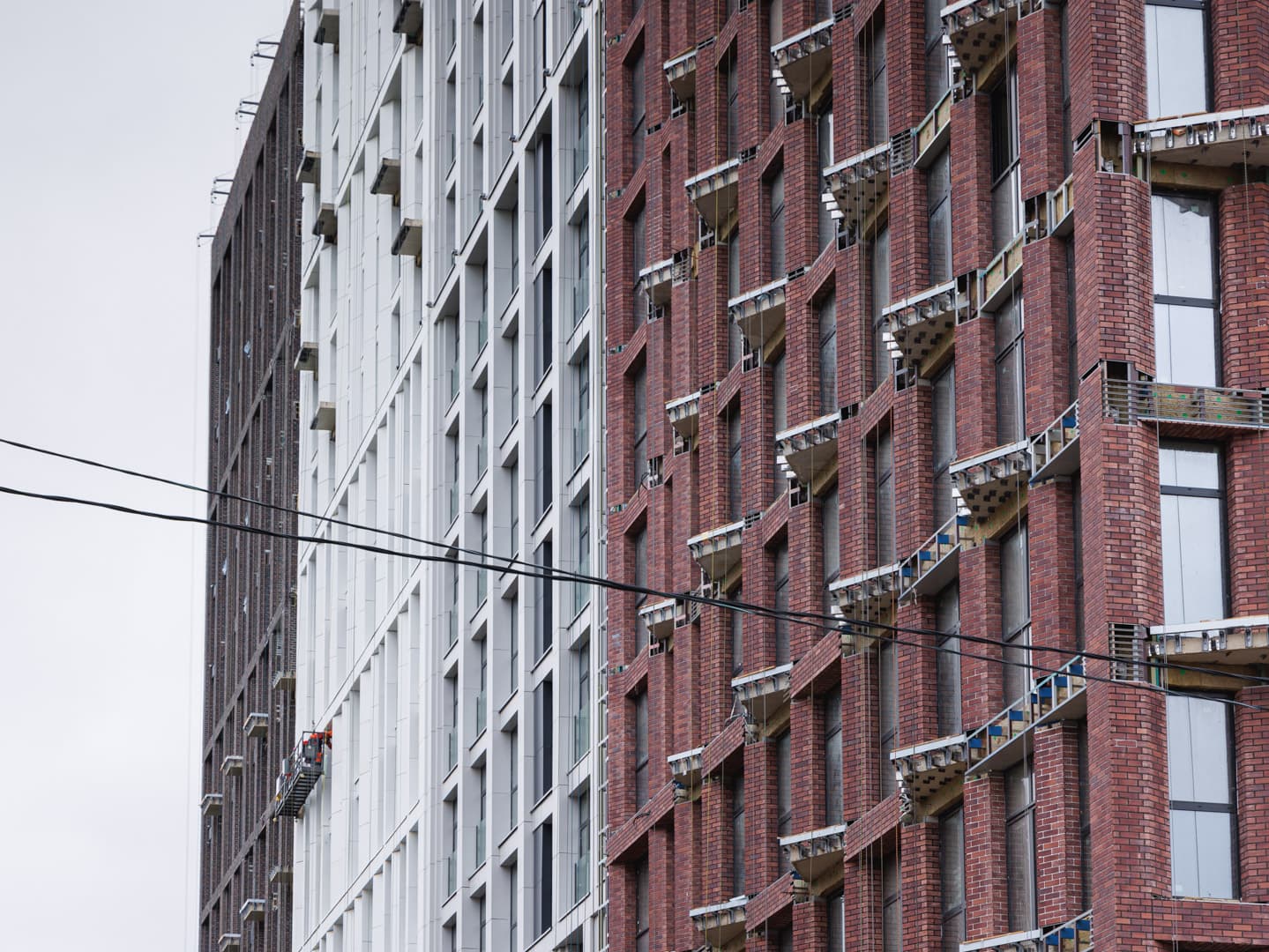

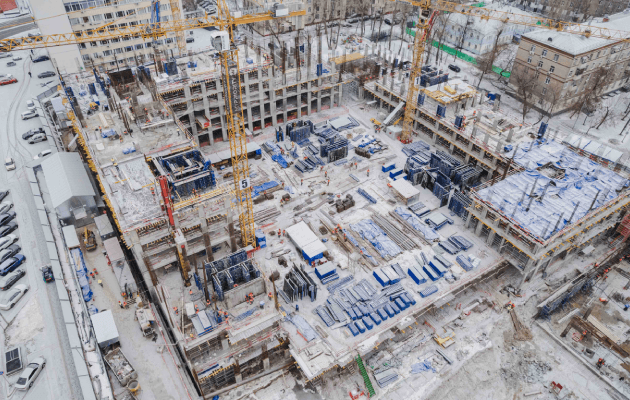

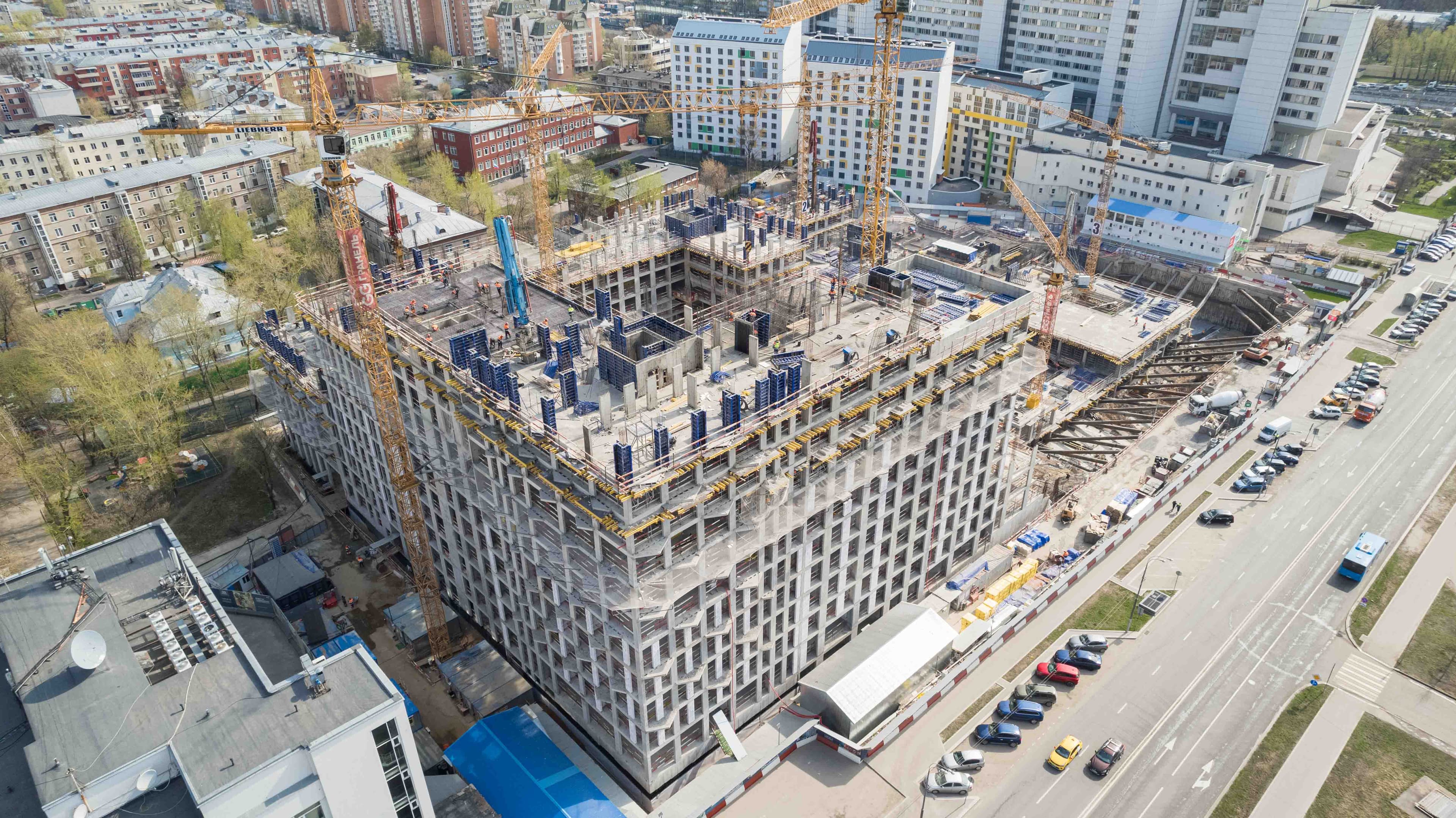

Ход строительства ЖК «MYPRIORITY Басманный»

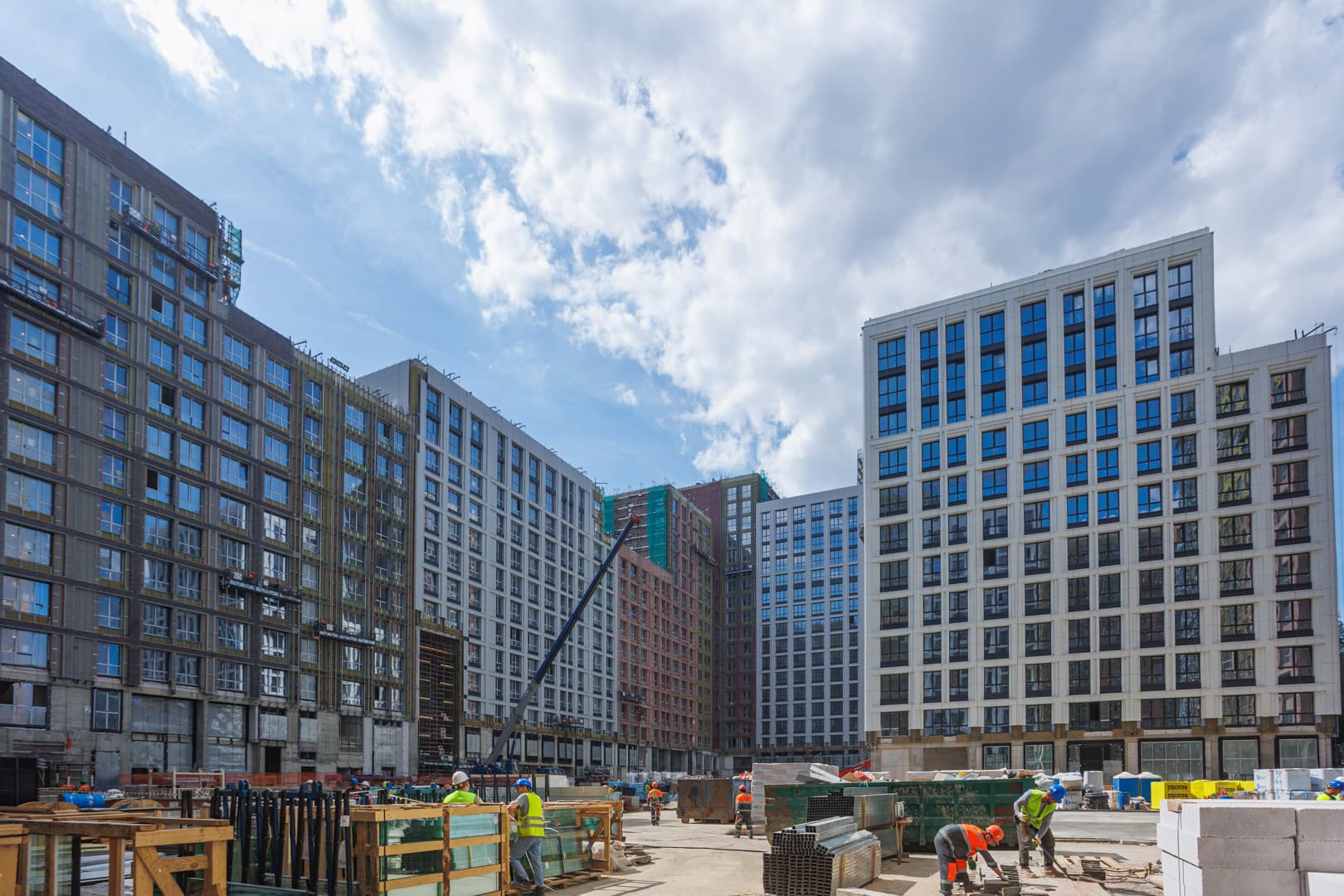

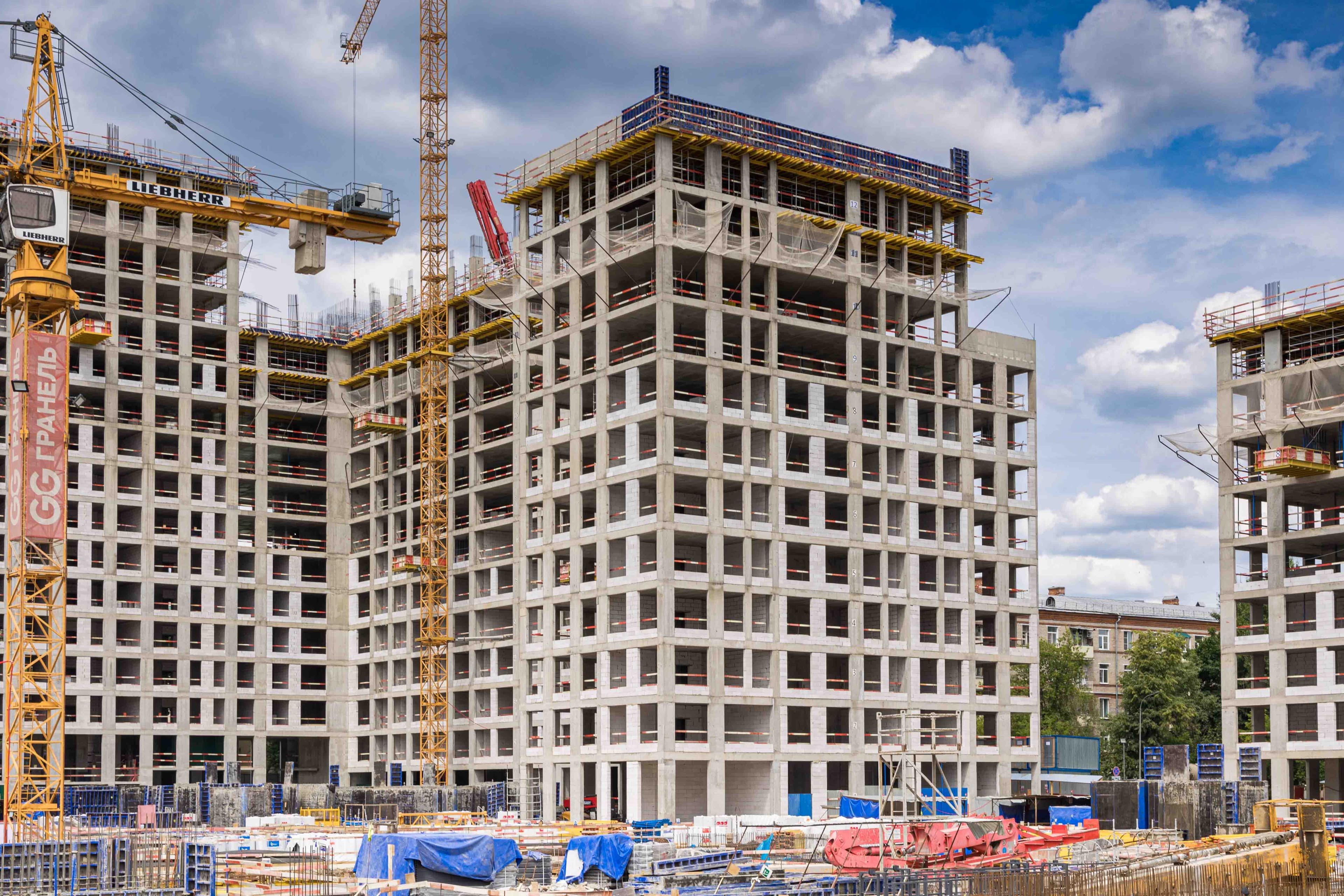

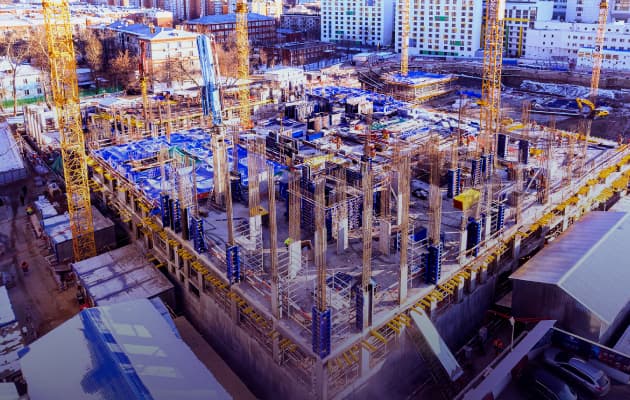

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 99%. Устройство инженерных систем – 99%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 99%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 99%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 100%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.

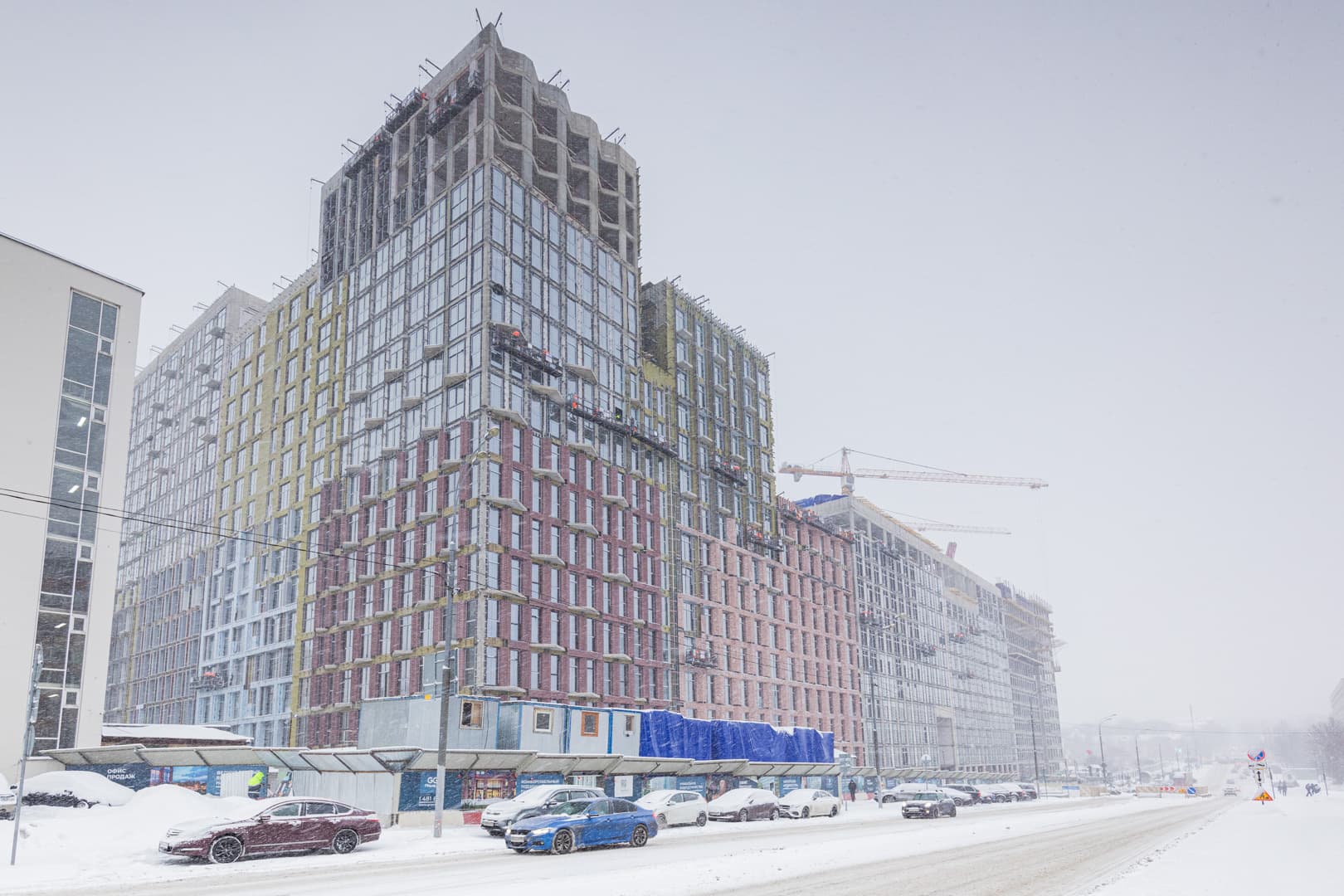

Устройство кровли – 100%. Монтаж лифтов – 100%. Фасадные работы – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 100%. Монтаж лифтов – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 100%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 100%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 100%. Фасадные работы – 100%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Монтаж лифтов – 99%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 100%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 99%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

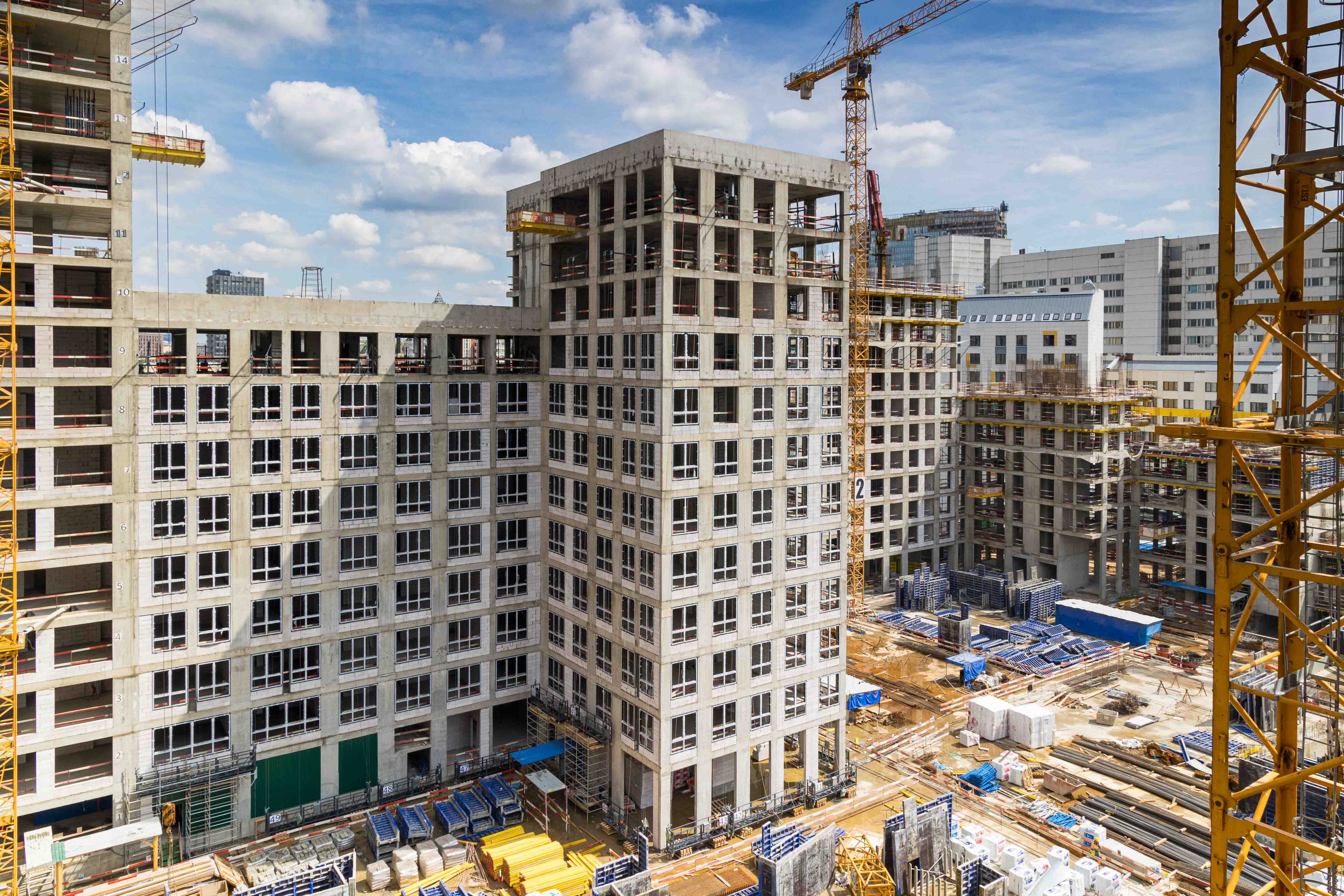

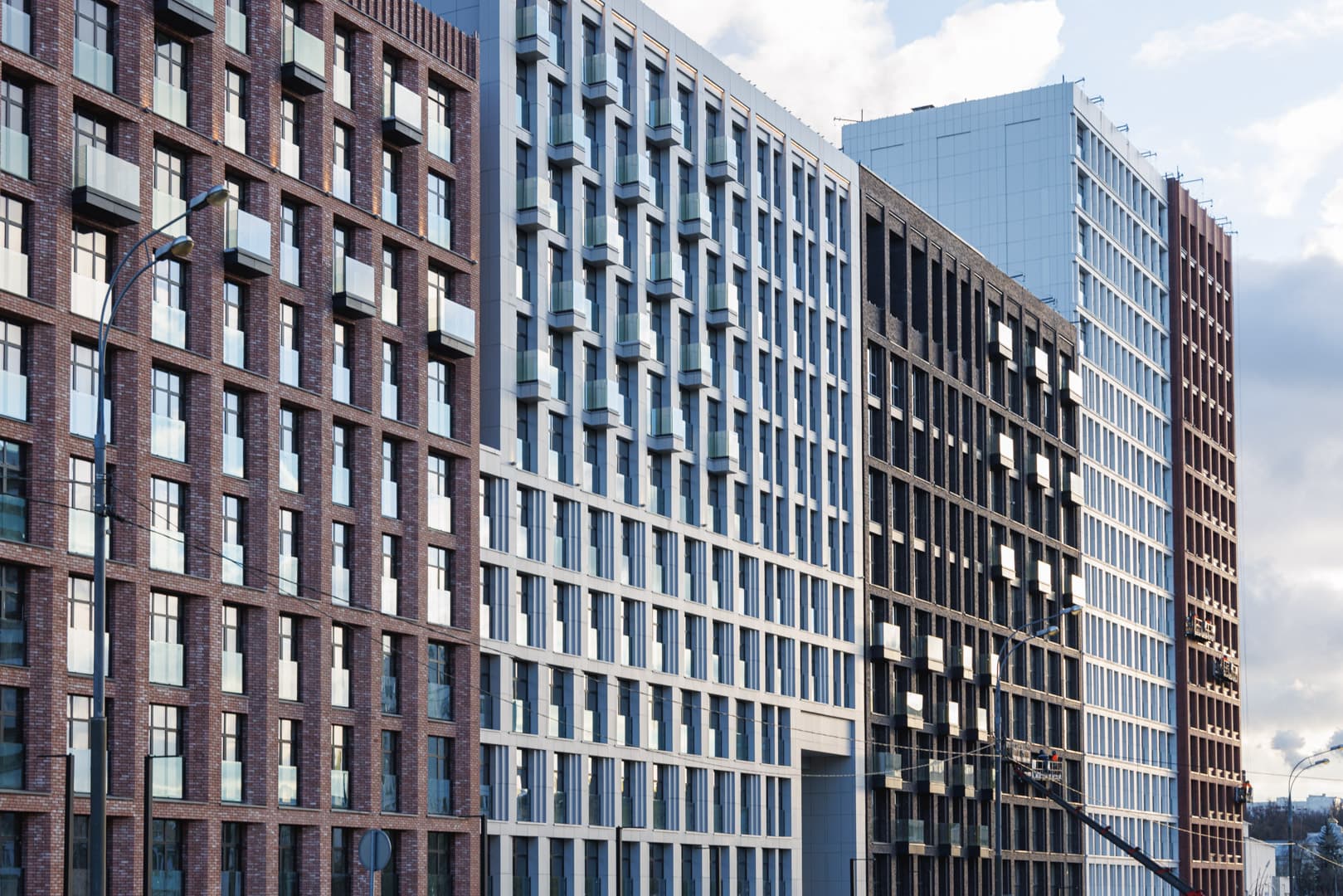

Ход строительства ЖК «MYPRIORITY Басманный»

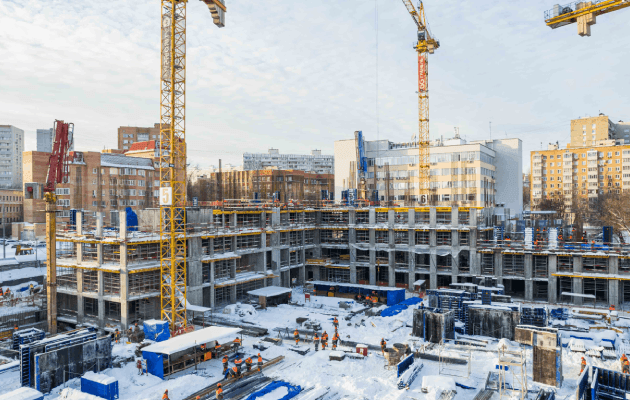

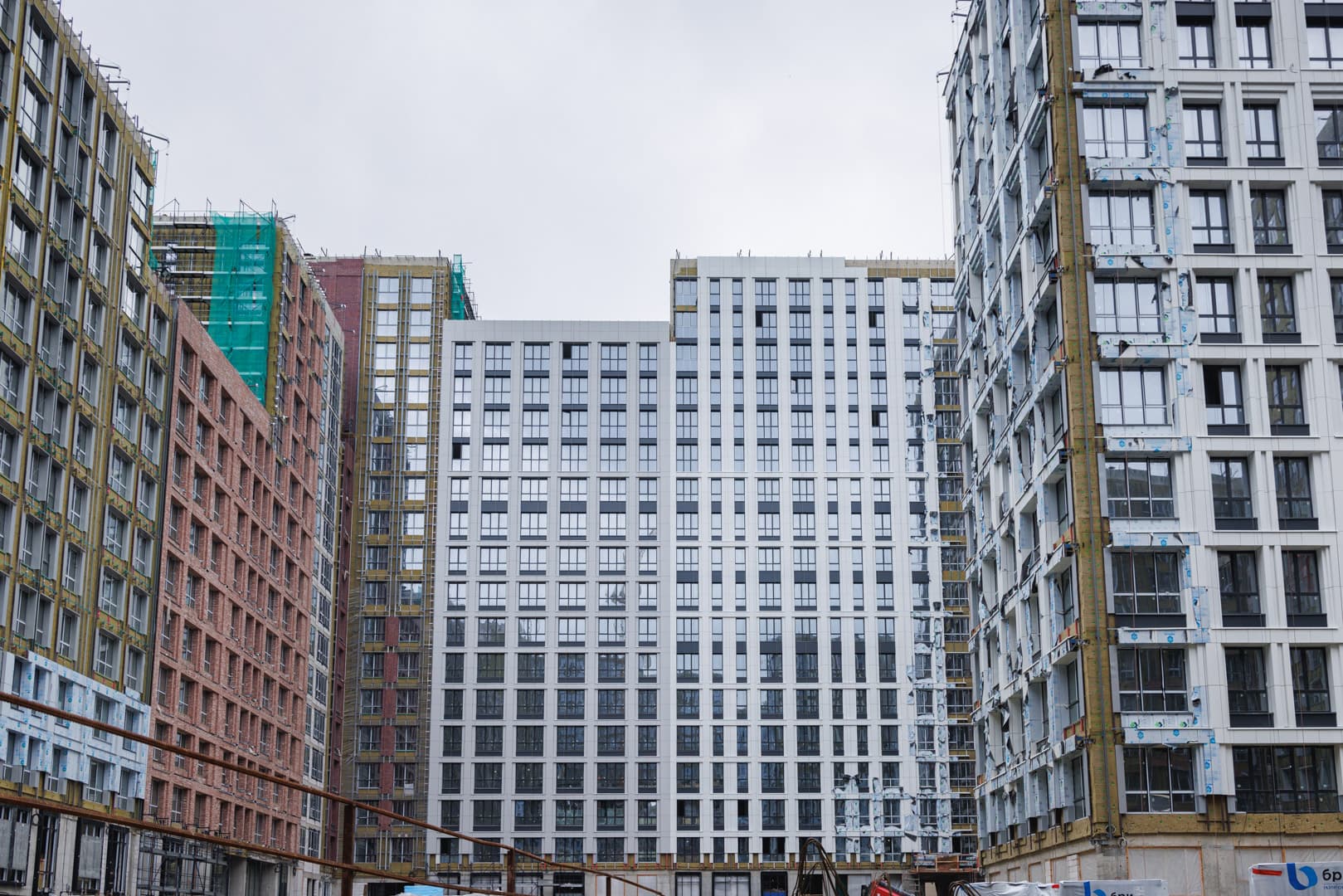

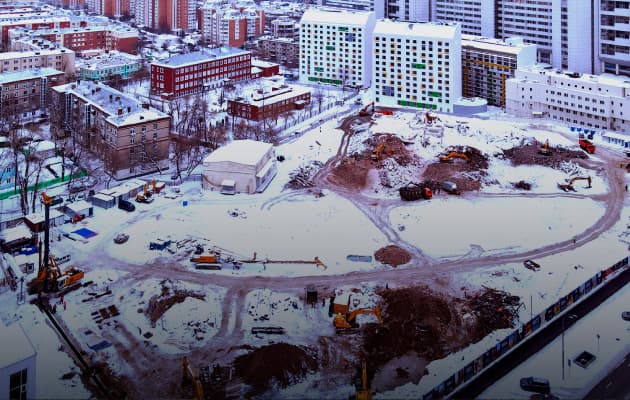

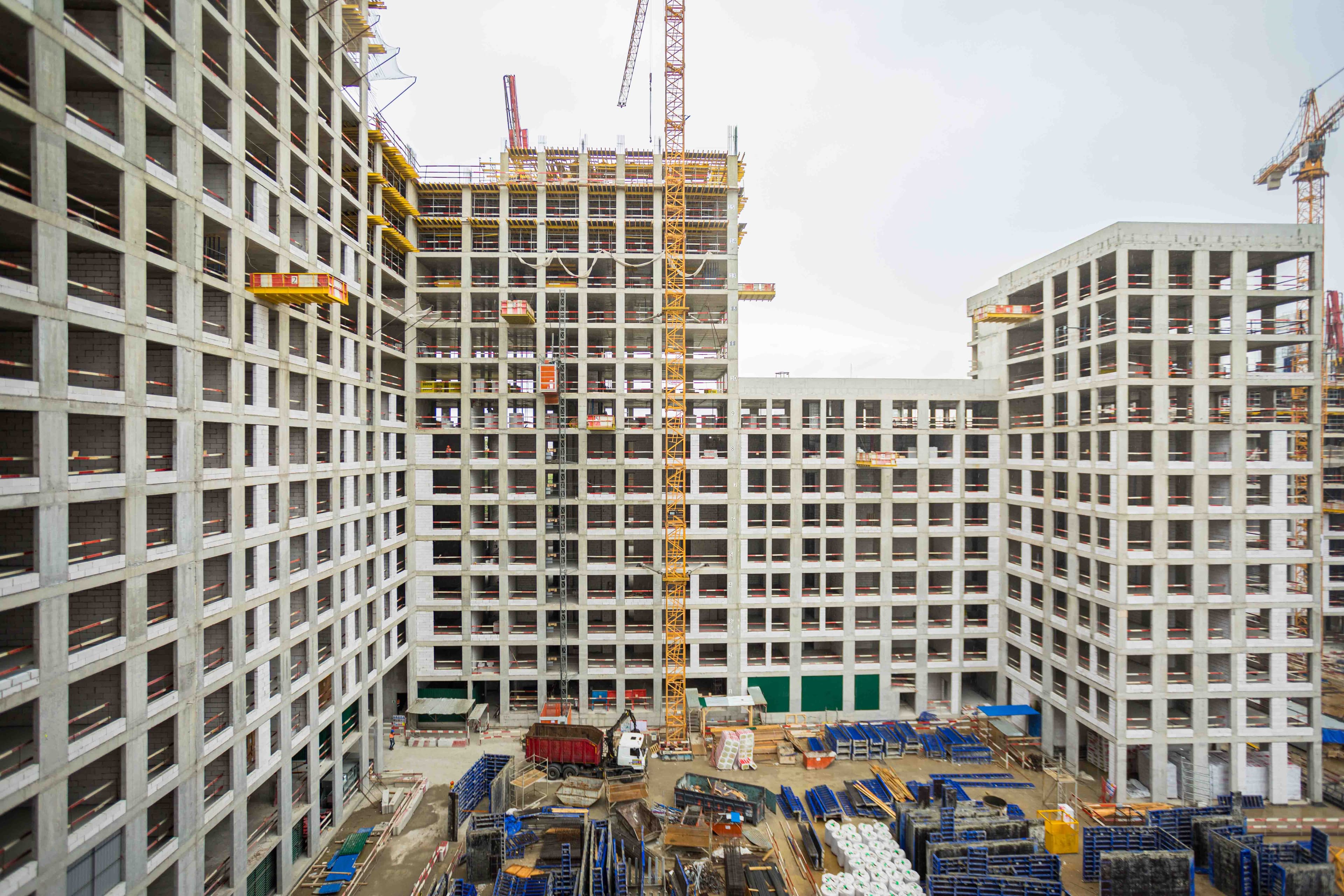

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 99%. Устройство инженерных систем – 99%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 99%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 99%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 100%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 100%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 100%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Монтаж лифтов – 99%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 100%. Отделка МОП – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 100%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 99%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

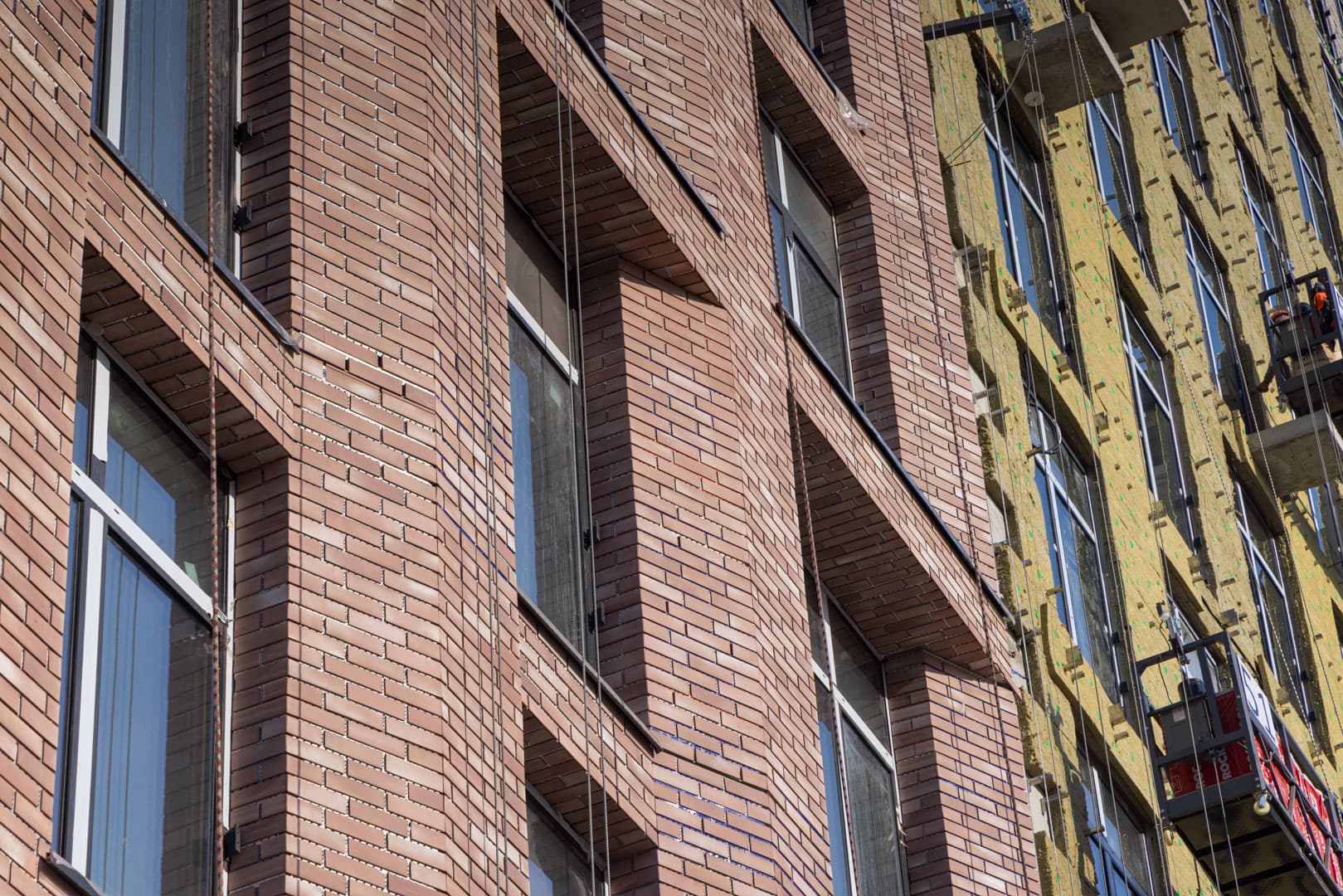

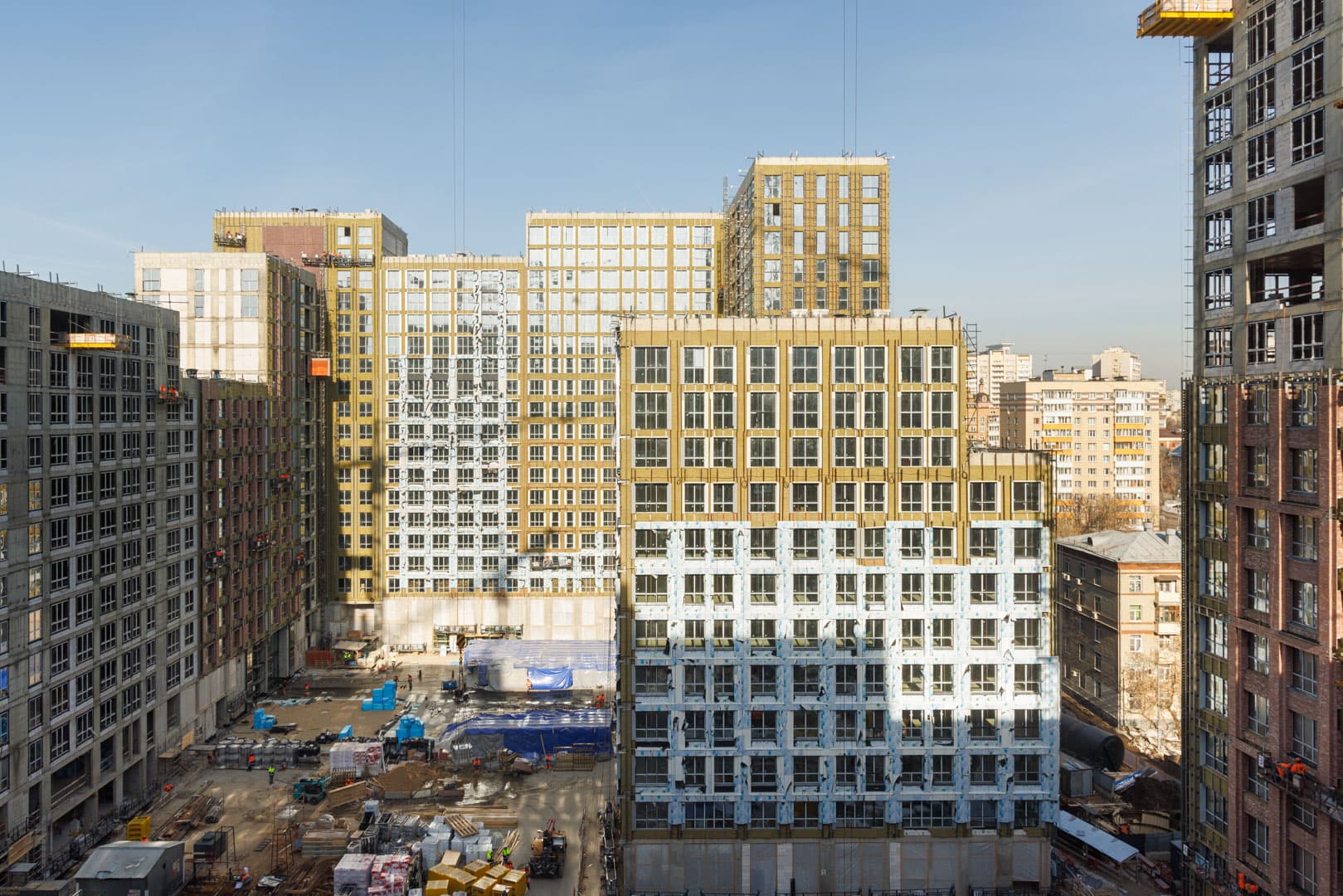

Ход строительства ЖК «MYPRIORITY Басманный»

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 99%. Устройство инженерных систем – 99%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 99%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 99%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 99%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 100%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 100%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство кровли – 100%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Монтаж лифтов – 99%. Устройство кровли – 99%, Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Устройство кровли – 99%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 99%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства ЖК «MYPRIORITY Басманный»

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 99%. Устройство инженерных систем – 99%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 99%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 98%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 99%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство кровли – 99%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Монтаж лифтов – 99%. Устройство кровли – 99%, Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 99%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства ЖК «MYPRIORITY Басманный»

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 96%. Устройство инженерных систем – 99%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 99%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 96%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 99%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство кровли – 99%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 99%. Монтаж лифтов – 99%. Устройство кровли – 99%, Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 99%. Отделка МОП – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 99%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства ЖК «MYPRIORITY Басманный»

Уважаемые клиенты!

Группа компаний «Гранель» поздравляет вас с наступающим Новым годом и сообщает о графике работы офиса жилом комплексе «MYPRIORITY Басманный» в праздничные дни.

Call-центр ГК «Гранель» и офис продаж жилом комплексе «MYPRIORITY Басманный» работают до 30 декабря включительно в обычном режиме.
31 декабря, 1 и 2 января – выходные дни.

С 3 января 2025 года call-центр и офисы продаж ЖК «MYPRIORITY Басманный»начинают работать по стандартному графику.

news

График работы офисов продаж и call-центра в новогодние праздники

Сбербанк запустил новую опцию «Сниженный платеж», которой могут воспользоваться покупатели квартир в жилом комплексе «MYPRIORITY Басманный». Специальное предложение позволяет уменьшить ежемесячный платеж по ипотеке на период 13 месяцев. Так, в течение этого срока покупатель квартиры в жилом комплексе «MYPRIORITY Басманный» будет вносить только основной долг и 70% от начисленных процентов. Остальную сумму банк равномерно распределит на оставшиеся платежи по ипотеке — с 14-го по последний месяц кредита.

Если сейчас вам некомфортно отдавать полную сумму ежемесячного платежа за покупку квартиры в жилом комплексе «MYPRIORITY Басманный», то с новой опцией целый год он будет ниже. И у вас будет время решить свои вопросы, например, продать другую недвижимость или получить деньги с депозита.

Подключение опции происходит в момент получения ипотеки на покупку жилья в жилом комплексе «MYPRIORITY Басманный». Отдельно платить ничего не нужно — оплатой считается увеличение ставки по кредиту на 0,5%.

Если же за это время условия кредитования изменятся, клиент сможет рефинансировать кредит под более низкую ставку, воспользовавшись опцией «Ставка на снижение», которая подключается автоматически.

Покупка квартиры вжилом комплексе «MYPRIORITY Басманный» — это еще и расходы на ремонт и покупку мебели. А если жилье не достроено, многим приходится платить за аренду. Благодаря опции «Сниженный платеж» на эти цели можно потратить ту часть денег, которой планировалось погашать ипотеку на квартиру в жилом комплексе «MYPRIORITY Басманный».

Специальное предложение доступно и при покупке по ипотеке машино-места в жилом комплексе «MYPRIORITY Басманный».

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ЖК «MYPRIORITY Басманный».

news

Опция «Сниженный платеж»: специальное предложение для покупателей ГК «Гранель» от Сбера

«Аструм Недвижимость» сообщает о старте аренды коммерческих помещений в ЖК бизнес-класса «MYPRIORITY Басманный». Комплекс находится в историческом центре Москвы, недалеко от метро - на улице Малая Почтовая, 12. Местоположение в Басманном районе – свидетельство высокого уровня позиционирования бизнеса. К услугам арендаторов объекты площадью от 29 до 3160 кв. м как свободного назначения, так и под супермаркет, ресторан, фитнес-центр. Предложение может заинтересовать в том числе компании для открытия своих представительств-шоурумов.

Среди преимуществ объектов:
- витринное остекление
- отдельный вход
- высокие потолки
- место под вывески
- возможность объединить несколько помещений под потребности бизнеса
- универсальные помещения – для любого вида деятельности
- наличие коммуникаций: водоснабжения, канализации, электроснабжения, отопления
- круглосуточный доступ
- арендные каникулы

«MYPRIORITY Басманный» – современный жилой квартал, который девелопер «Гранель» построил в центре Москвы, в окружении памятников архитектуры и старинных усадебных парков. В пешей доступности учебно-лабораторный корпус и Дворец культуры МГТУ им. Баумана. Общая площадь комплекса – 102 тыс. кв. м. Объект состоит из 21-й секции от 9 до 19 этажей. ЖК «MYPRIORITY Басманный» рассчитан на 1227 квартир.

Если вас интересует коммерческий объект в комплексе, вы можете оставить заявку на сайте УК «Аструм Недвижимость».

За дополнительной информацией обращайтесь по телефону: +7 (495) 120-90-33.

news

ЖК «MYPRIORITY Басманный»: старт аренды коммерческих помещений

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 92%. Устройство инженерных систем – 96%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 96%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 92%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 95%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 95%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 98%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 95%. Устройство кровли – 99%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 95%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 95%. Отделка МОП – 99%. Монтаж лифтов – 99%. Устройство кровли – 99%, Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 98%. Отделка МОП – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 98%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 93%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

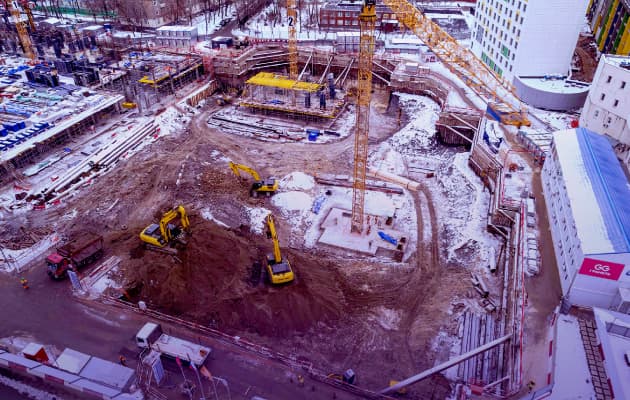

Ход строительства ЖК «MYPRIORITY Басманный»

ГК «Гранель» запустила акцию «Экстремальное новогоднее снижение». Компания предлагает квартиры со скидками до 30% в жилом комплексе «MYPRIORITY Басманный» Москвы. Количество лотов в жилом комплексе «MYPRIORITY Басманный» ограничено. Спешите воспользоваться уникальными условиями новогоднего предложения!

Акция действует до 31 декабря 2024 года. Более подробные условия вы можете уточнить в офисах продаж ЖК «MYPRIORITY Басманный» и по телефону: +7 (495) 266-55-22.

В Новый год – с новой квартирой!

Добро пожаловать!

news

«Экстремальное новогоднее снижение. Квартиры со скидками до 30%» – новая акция от ГК «Гранель»

ГК «Гранель» запустила субсидированную семейную ипотеку под 3,5% для покупателей квартирв в жилом комплексе «MYPRIORITY Басманный». Воспользоваться программой могут семьи, в которых есть хотя бы один ребёнок младше 7 лет.

Процентная ставка сохраняется на весь срок кредитования. Для оформления субсидированной ипотеки на жилье в жилом комплексе «MYPRIORITY Басманный» по ставке от 3,5% первоначальный взнос составит от 30,1%, при ставке от 5,9% - от 20,1%.

Возможно использование материнского капитала. Максимальная сумма займа по программе – 12 млн рублей для Москвы и Московской области.

Программа распространяется на столичные жилые комплексы «MYPRIORITY Басманный», «MYPRIORITY Дубровка», «MYPRIORITY Павелецкая», «MYPRIORITY Мневники», «BeLuck Коломенское», HighWay, «Тринити», «Тринити-3», подмосковные проекты «Новая Рига», «Аникеевский», «Ильинойс» (г.о. Красногорск), «Бригантина» (г.о. Долгопрудный), «Пехра» и «Новая Алексеевская роща» (г.о. Балашиха), «Живописный» (Ленинский г.о.), «Театральный парк» (г.о. Королев), «Высокие Жаворонки» (Одинцовский г.о.), «Императорские Мытищи», а также «Лесная симфония» (Уфа).

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 и в офисах продаж ЖК «MYPRIORITY Басманный».



Семейная ипотека с государственной поддержкой для семей с детьми. Ипотеку предоставляет АО «Альфа-Банк», ген.лицензия ЦБ РФ №1326 от 16.01.2015. Полная стоимость кредита составляет от 3,952% до 6,623%, ставка 3,5% на 30 лет, соответствующему требованиям Постановления Правительства РФ от 30.06.2021 № 1060, при одновременном соблюдении следующих условий:

Семейная ипотека с государственной поддержкой для семей с детьми.
Ипотеку предоставляет АО «Альфа-Банк», ген.лицензия ЦБ РФ №1326 от 16.01.2015. Полная стоимость кредита составляет от 3,952% до 6,623%, ставка 3,5% на 30 лет, соответствующему требованиям Постановления Правительства РФ от 30.06.2021 № 1060, при одновременном соблюдении следующих условий:
1) Требования к заемщику и цели кредита соответствуют указанным ниже
2) Первоначальный взнос – от 20,1% от стоимости недвижимости
3) В семье есть ребёнок младше 7 лет
4) В семье есть ребёнок с особыми потребностями до 18 лет.
5) В семье два или более ребёнка младше 18 лет, при этом вы живёте в городе с населением менее 50 тысяч человек или в регионе из списка (в соответствии с постановлением).
Подробнее на alfabank.ru. Предложение носит информационный характер и не является публичной офертой.

news

Ставка 3,5% – семейная ипотека еще доступнее

ГК «Гранель» вошла в топ-10 застройщиков России за 2024 год по версии Домклик от Сбербанка. Доля сделок с использованием ипотеки составила в компании около 60%. При этом более половины из них приходится на Сбер. Среди наиболее популярных проектов девелопера – жилой комплекс «MYPRIORITY Басманный», «Новая Рига» и «Ильинойс» (г.о. Красногорск), а также «Бригантина» (Долгопрудный), «Пехра» (Балашиха). Благодаря внедрению цифровых технологий обе стороны — Домклик и ГК «Гранель» — смогли повысить эффективность бизнес-процессов, что привело к улучшению комфорта и экономии времени заемщиков при заключении сделки.

Рейтинг застройщиков составлен по итогам периода с 1 января по 31 октября 2024 года. Учитывалось количество ипотечных сделок и сделок без ипотеки с сервисами Домклик. Торжественная церемония награждения победителей премии «Топ-50 агентств недвижимости и застройщиков» состоялась на Domclick Digital Forum 2 декабря 2024 г.

Группа компаний «Гранель» была многократно отмечена наградами Домклик за результативное и взаимовыгодное сотрудничество. Сейчас к услугам заемщиков предоставлена вся линейка кредитных продуктов Сбербанка для покупки квартиры в жилом комплексе «MYPRIORITY Басманный».

news

ГК «Гранель» в топ-10 застройщиков России за 2024 год по версии Домклик

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 91%. Устройство инженерных систем – 95%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 95%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 90%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 93%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 99%. Устройство кровли в секциях 5 и 6 – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 99%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 94%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 99%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 97%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 99%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 94%. Устройство кровли – 99%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 94%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 94%. Отделка МОП – 98%. Монтаж лифтов – 99%. Устройство кровли – 99%, Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 97%. Отделка МОП – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 99%. Монтаж лифтов – 99%. Фасадные работы – 97%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 89%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

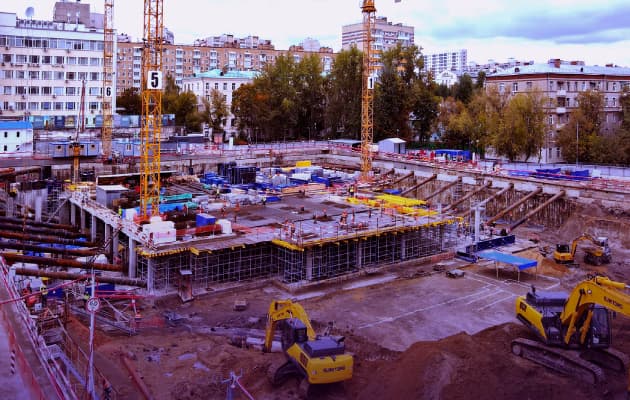

Ход строительства ЖК «MYPRIORITY Басманный»

ГК «Гранель» запустила акцию «Киберпонедельник» со скидкой до 15% на ограниченный пул квартир в жилом комплексе «MYPRIORITY Басманный» Москвы. При этом можно получить дополнительную выгоду до 6% при онлайн-бронировании жилья в жилом комплексе «MYPRIORITY Басманный». Предложение действует до 8 декабря!

Спешите, предложение квартир в жилом комплексе «MYPRIORITY Басманный» ограничено!

Дополнительную информацию вы можете уточнить по телефону: +7(495) 266-55-22 и в офисах продаж ЖК «MYPRIORITY Басманный».

news

ГК «Гранель» запустила акцию «Киберпонедельник»

ГК «Гранель» предоставляет эксклюзивные условия покупки квартир в жилом комплексе «MYPRIORITY Басманный» в рамках акции «Черная пятница». Специальное предложение распространяется на квартиры в жилом комплексе «MYPRIORITY Басманный» в Москве, и другие проекты Гранель в Московской области и Уфе.

До 1 декабря скидки до 15% на квартиры жилом комплексе «MYPRIORITY Басманный»!

Спешите, предложение ограничено! Срок действия акции – до 1 декабря включительно.

Дополнительную информацию вы можете уточнить по телефону: +7(495) 266-55-22 и в офисах продаж ЖК «MYPRIORITY Басманный».

news

«Черная пятница» - финальное предложение от ГК «Гранель»

ГК «Гранель» продлевает акцию «Приведи друга» до 15 февраля 2025 года. Список проектов, на которые она распространяется, дополнен новым объектом – ЖК бизнес-класса «MYPRIORITY Мневники». Рекомендуйте своим друзьям квартиры в комплексах компании и получайте приятный бонус в размере 100 000 рублей!

Как получить вознаграждение?

• Найти друга, который мечтает о квартире, но еще не обращался за ней в ГК «Гранель».
• Порекомендовать ему квартиру в объекте компании.
• Обратиться вместе с ним лично в офис продаж ГК «Гранель» и оформить заявку на участие в акции.

Кроме «MYPRIORITY Мневники», программа распространяется на ограниченную часть лотов в комплексе «MYPRIORITY Басманный».

Покупку жилья можно совершить с использованием ипотечного кредитования и 100%-й оплаты. На приобретение квартир с использованием рассрочки, траншевой ипотеки, программы «Льготная ставка», акция не распространяется.

С деталями и правилами акции вы можете ознакомиться по ссылке.

Подробности в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

news

«Приведи друга» и получи бонус от ГК «Гранель» – акция продолжается

ЖК «MYPRIORITY Басманный» вышел в финал 16-й Московской премии Urban 2024, одной из наиболее престижных в отрасли. Проект претендует на победу в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы». Объект возводится в Басманном районе на ул. Малая Почтовая, вл. 12.

Авторская концепция комплекса разработана бюро BADR5 в эстетике современного минимализма — с фасадами из натурального камня, клинкерного кирпича и витражного остекления. Вход в ЖК осуществляется через дизайнерское лобби. Проектом предусмотрены подземный двухуровневый паркинг с кладовыми помещениями и фитнес-центр с бассейном и спа, первые этажи отданы под коммерческую и офисную инфраструктуры, в том числе кафе и супермаркет.

ЖК «MYPRIORITY Басманный» расположен на участке площадью 2,36 га рядом с набережной Яузы и Лефортовским парком. Авторский проект позволяет органично вписать комплекс в окружающий архитектурный контекст. Секции переменной этажности формируют приватный двор с ландшафтным дизайном и уникальной концепцией благоустройства от бюро UNK landscape.

Площадь внутренней территории комплекса - более 1,6 га, и половина отведена под озеленение. Здесь высаживают всесезонные растения - двор будет выглядеть ярко и красиво в любое время года.  А еще на территории «MYPRIORITY Басманный» появятся амфитеатр, авторский плейхаб, зоны для спокойного отдыха, сухой фонтан и многое другое!

news

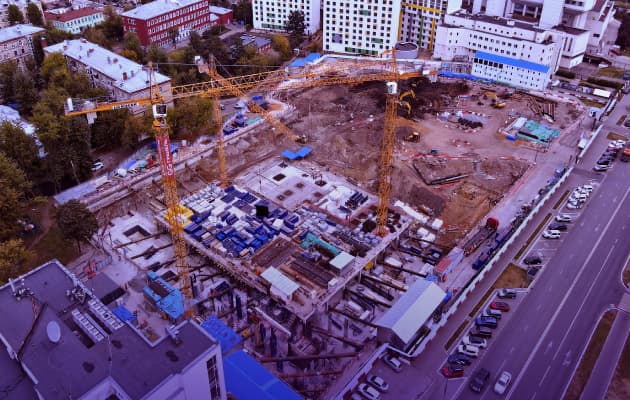

ЖК «MYPRIORITY Басманный» – финалист Московской премии Urban 2024

ГК «Гранель» продолжает реализацию жилого комплекса «MYPRIORITY Басманный» и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 90%. Устройство инженерных систем – 93%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 100%. Устройство инженерных систем – 93%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 90%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Фасадные работы – 92%. Светопрозрачные конструкции (установка окон) – 100%. Монтаж инженерных систем – 98%. Устройство кровли в секциях 5 и 6 – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство кровли – 99%. Монтаж лифтов – 99%. Фасадные работы – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 99%. Монтаж инженерных систем – 98%. Установка входных дверей в квартиры – 100%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 93%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 98%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 99%. Фасадные работы – 99%. Установка входных дверей в квартиры – 100%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Монтаж инженерных систем – 98%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Отделка МОП – 100%. Фасадные работы – 96%. Установка входных дверей в квартиры – 100%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Отделка МОП – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Монтаж лифтов – 99%. Фасадные работы – 92%. Устройство кровли – 99%. Установка входных дверей в квартиры – 100%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.
Устройство инженерных систем – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 93%. Отделка МОП – 99%. Установка входных дверей в квартиры – 100%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%. Устройство инженерных систем – 97%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 92%. Отделка МОП – 98%. Монтаж лифтов – 99%. Устройство кровли – 99%, Установка входных дверей в квартиры – 100%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 98%. Устройство светопрозрачных конструкций (установка окон) – 100%. Фасадные работы – 96%. Отделка МОП – 98%. Устройство кровли – 99%. Монтаж лифтов – 99%. Установка входных дверей в квартиры – 100%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 100%.  Устройство инженерных систем – 98%. Монтаж лифтов – 99%. Фасадные работы – 96%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 100%. Отделка МОП – 100%. Установка входных дверей в квартиры – 100%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%; ливневая канализация – 100%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 85%.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» вместе со всем миром отмечает День шопинга и присоединяется к глобальной акции. Специальное предложение компании распространяется на проекты компании в Москве, Московской области и Уфе. Только три дня, с 6 по 8 ноября, можно получить скидки до 15%!

Спешите, предложение ограничено!

Дополнительную информацию вы можете уточнить по телефону: +7(495) 266-55-22 и в офисах продаж компании.

news

Только три дня – «Черная пятница» в ГК «Гранель» приходит раньше!

ГК «Гранель» объявляет акцию «Горячая десятка. В этом случае при покупке квартир предоставляется дополнительная выгода до 10%.

Предложение ограничено: «Горячая десятка» охватывает по 10 лотов в реализуемых комплексах.

При покупке квартиры в ЖК «MYPRIORITY Басманный» размер вашей выгоды составит 8%

Внимание! Акция «Горячая десятка» действует до 5 ноября 2024 года включительно.

Перечень лотов в рамках специального предложения и более подробные условия покупки квартиры в новостройке вы можете уточнить в офисах продаж ГК «Гранель».

Получить информацию об акции можно и по телефону: +7 (495) 266-55-22.

news

«Горячая десятка» от ГК «Гранель» – дополнительная выгода до 10%

В жилом комплексе бизнес-класса «MYPRIORITY Басманный», расположенном в Центральном округе Москвы, предложение стремительно сокращается. В ряде секций осталось менее 5 квартир. Ввод объекта в эксплуатацию планируется этой осенью. Выдача ключей уже скоро!

Спешите приобрести квартиру в историческом центре столицы, рядом с набережной Яузы и Лефортовским парком!

На ваш выбор просторные студии с двумя окнами, функциональные однокомнатные квартиры с гардеробными, объекты семейного формата от 60 кв. метров, просторные евротрехкомнатные лоты, в которых можно организовать мастер-спальню. В квартирах на верхних этажах вы сможете любоваться панорамными видами «Москва-Сити» и закатами вечерней столицы.

ЖК возводится ГК «Гранель» на участке площадью 2,36 га в Басманном районе. До Садового кольца можно доехать на авто за 5 минут, а до Кремля — за 15 минут. До метро «Бауманская» 9 минут пешком.

В проекте есть всё, чтобы предоставить жителям привилегированный статус: функциональные планировки, приватная благоустроенная территория, высокотехнологичная инженерия, премиальное лифтовое оборудование.

На первых этажах комплекса спроектированы коммерческие помещения для магазинов, кафе, пунктов услуг, спортивных и медицинских учреждений. В доме находится фитнес-центр с детским и взрослым бассейнами. Здесь разместятся тренажерный и танцевальный залы, помещения для йоги, пилатеса, сайкла, боевых искусств, инфракрасная баня, хаммам и многое другое.

Жилой комплекс находится на высокой стадии готовности. На финишной прямой работы по устройству фасадов, инженерных систем, остеклению, отделке мест общего пользования. На территории двора продолжается благоустройство. Объект – флагманский проект Группы компаний «Гранель». «MYPRIORITY Басманный» представлен в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы» престижной премии URBAN 2024.

news

ЖК «MYPRIORITY Басманный»: успейте приобрести квартиру мечты

ЖК «MYPRIORITY Басманный» представлен в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы» престижной премии URBAN 2024. Объект возводится на участке площадью 2,36 га в Басманном районе, поблизости от исторических достопримечательностей и набережной Яузы. Авторский проект позволил органично вписать комплекс в окружающий архитектурный контекст. Секции переменной этажности формируют приватный двор с ландшафтным дизайном и уникальной концепцией благоустройства от бюро UNK landscape.

«MYPRIORITY Басманный» — это качественная городская среда, отвечающая потребностям современного человека в безопасности и комфорте. В квартирах много света и воздуха, продумана концепция дворового пространства, есть возможности для шопинга, досуга, образования, спорта. К услугам жителей будет собственный фитнес-центр, в который можно попасть, не выходя из подъезда.

Для создания дворового пространства была проведена большая совместная с архитекторами работа по благоустройству. В результате удалось создать уникальное пространство площади с «сухим» фонтаном внутри двора, которая в зимнее время превращается в праздничную зону с новогодней елкой. Ландшафтный дизайн имитирует естественную природную среду — здесь высаживают кустарники, крупномерные деревья, цветы, травы-многолетники. Концептуальное игровое пространство для детей создано по принципу PLAYHUB.

Премия URBAN 2024, которая пройдет в этом году в 16-й раз, — знак качества и гарантия надежности застройщика. Профессиональный конкурс выявляет самые интересные жилые проекты с точки зрения технического оснащения, архитектуры, благоустройства, инфраструктуры, развития городской среды в целом. Одной из ключевых задач премии является развитие и совершенствование стандартов качественного девелопмента в России, а также помощь покупателям в выборе жилья.

news

ЖК «MYPRIORITY Басманный» – номинант премии URBAN 2024

ГК «Гранель» принимает участие во II выставке новостроек Home Estate Expo, которая проходит с 4 по 6 октября в Москве, в event-холле «ИнфоПространство» (1-й Зачатьевский пер., 4). Площадка расположена очень удобно - в центре города, рядом со станциями метро «Кропоткинская» и «Парк культуры». Время работы выставки – с 10 до 19 часов.

В эти три дня посетители стенда компании смогут стать обладателями купона специальной акции «Твое счастливое число». Предъявив его (оригинал) в одном из офисов продаж ГК «Гранель», клиенты получат выгоду 7% при покупке любой квартиры в любом из комплексов застройщика. Скидка по купону будет действовать до 31 октября 2024 г.

Спешите, количество лотов ограничено!

На стенде компании покупателям предоставят полную консультацию по проектам, ипотечному кредитованию, использованию материнского капитала, специальным предложениям застройщика. Менеджеры ответят на все интересующие вопросы.

Будем рады видеть вас на стенде компании на II выставке новостроек Home Estate Expo с 4 по 6 октября. Добро пожаловать!

news

Выставка новостроек Home Estate Expo: приглашаем на стенд ГК «Гранель»

ГК «Гранель» предлагает субсидированную семейную ипотеку под 3,9% для покупателей квартир в жилом комплексе «MYPRIORITY Басманный». Воспользоваться программой могут семьи, в которых есть хотя бы один ребёнок младше 7 лет. Программа НЕ приводит к удорожанию квартир в жилом комплексе «MYPRIORITY Басманный».

Процентная ставка сохраняется на весь срок кредитования. Для оформления субсидированной ипотеки на квартиру в жилом комплексе «MYPRIORITY Басманный» необходимо внести первоначальный взнос от 20,1%. Возможно использование материнского капитала.

Максимальная сумма займа по программе – 12 млн рублей для покупателей квартиры жилом комплексе «MYPRIORITY Басманный» в Москве и Московской области, но программа доступна в регионах максимальная сумма тогда 6 млн рублей для регионов России, например, для Башкортостана.

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 и в офисах продаж ЖК «MYPRIORITY Басманный».

news

В зиму на летних условиях! Ипотека 3,9% без удорожания квартиры!

В жилом комплексе бизнес-класса «MYPRIORITY Басманный», расположенном в центре столицы, в скором времени откроется возможность бронирования коммерческих помещений. Объект возводится на улице Малая Почтовая, вл. 12. Предлагаются помещения от 26,26 кв. м до 3164,06 кв. м. Как и в других комплексах ГК «Гранель», управлять коммерческой инфраструктурой здесь будет компания «Аструм Недвижимость»

«MYPRIORITY Басманный» - современный жилой квартал, который девелопер «Гранель» возводит в центре Москвы, в окружении памятников архитектуры и старинных усадебных парков. В пешей доступности учебно-лабораторный корпус и Дворец культуры МГТУ им. Баумана. Общая площадь комплекса – 102 тыс. кв. м. Объект состоит из 21-й секции от 9 до 19 этажей. ЖК «MYPRIORITY Басманный», рассчитанный на 1227 квартир, находится на завершающей стадии готовности.

Все коммерческие помещения оборудованы необходимыми инженерными коммуникациями. У каждого объекта витринное остекление, отдельный вход, место под вывеску. К вашим услугам - возможность объединения нескольких помещений для реализации различных бизнес-идей.

Среди предложений - помещение под ресторан 305 кв. метров на первой линии. У объекта два входа и выделенная мощность до 59 кВт. Вниманию предпринимателей также предлагается помещение под супермаркет 1300 кв. метров на первой линии и с выделенной мощностью 281 кВт.

Если вас интересует коммерческий объект в «MYPRIORITY Басманный», вы можете оставить заявку на сайте УК «Аструм Недвижимость».

За дополнительной информацией просьба обращаться по телефону: +7 (495) 266-23-82.

news

ЖК «MYPRIORITY Басманный»: скоро старт бронирования коммерческих помещений

В ЖК «MYPRIORITY Басманный» поступили в продажу лоты в секциях 4 и 20, которые расположены рядом с гранд-лобби. Здесь в квартирах вы сможете любоваться панорамными видами «Москва-Сити» и закатами вечерней столицы. Покупателям предлагается широкий выбор планировочных решений. Среди них просторные студии с двумя окнами, квартиры семейного формата от 60 кв. метров, 2-комнатные квартиры евроформата, которые пользуются высоким инвестиционным спросом.
В подземный паркинг можно спуститься из каждой секции. Еще одно преимущество нового предложения – камерность обстановки. На этаже спроектировано от 3 квартир.

Проект «MYPRIORITY Басманный» находится в высокой стадии готовности. Сейчас завершаются фасадные работы, монтаж инженерных систем и лифтов, отделка мест общего пользования. Продолжается благоустройство территории - озеленение займет около 50% двора.

Авторский ландшафтный дизайн имитирует естественную природную среду – здесь высадят кустарники, крупномерные деревья, цветы, травы-многолетники. Для релакса организуют зоны отдыха с перголами. Концептуальное игровое пространство для детей будет создано по принципу PLAYHUB. Площадь с сухим фонтаном внутри двора в зимнее время будет превращаться в праздничную зону с новогодней елкой.

Жилой комплекс бизнес-класса «MYPRIORITY Басманный» возводится недалеко от берега Яузы, рядом с МГТУ имени Баумана, в окружении памятников архитектуры и старинных усадебных парков. До Садового кольца можно доехать на авто за 5 минут, а до Кремля – за 15 минут. До станции метро «Бауманская» 9 минут пешком.

news

Поступили в продажу квартиры в новых секциях

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 85%. Устройство инженерных систем – 88%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 88%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 81%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 85%. Светопрозрачные конструкции (установка окон) – 99%. Монтаж инженерных систем – 92%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 98%. Отделка МОП – 94%. Установка входных дверей в квартиры – 99%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство кровли – 99%. Монтаж лифтов – 97%. Фасадные работы – 92%. Устройство светопрозрачных конструкций (установка окон) – 99%. Отделка МОП – 93%. Монтаж инженерных систем – 92%. Установка входных дверей в квартиры – 99%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 92%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 98%. Устройство светопрозрачных конструкций (установка окон) – 99%. Фасадные работы – 88%. Отделка МОП – 93%. Установка входных дверей в квартиры – 99%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 92%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 99%. Монтаж лифтов – 98%. Отделка МОП – 94%. Фасадные работы – 95%. Установка входных дверей в квартиры – 99%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 88%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 97%. Монтаж лифтов – 97%. Отделка МОП – 91%. Фасадные работы – 85%. Установка входных дверей в квартиры – 99%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 84%. Отделка МОП – 91%. Устройство светопрозрачных конструкций (установка окон) – 95%. Монтаж лифтов – 94%. Фасадные работы – 78%. Устройство кровли – 99%. Установка входных дверей в квартиры – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 88%. Устройство кровли – 99%. Монтаж лифтов – 88%. Устройство светопрозрачных конструкций (установка окон) – 94%. Фасадные работы – 87%. Отделка МОП – 88%. Установка входных дверей в квартиры – 99%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство инженерных систем – 83%. Устройство светопрозрачных конструкций (установка окон) – 93%. Фасадные работы – 83%. Отделка МОП – 81%. Монтаж лифтов – 84%. Устройство кровли – 99%, Установка входных дверей в квартиры – 99%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.  Устройство инженерных систем – 83%. Устройство светопрозрачных конструкций (установка окон) – 93%. Фасадные работы – 79%. Отделка МОП – 87%. Устройство кровли – 99%. Монтаж лифтов – 81%. Установка входных дверей в квартиры – 99%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.  Устройство инженерных систем – 88%. Монтаж лифтов – 96%. Фасадные работы – 84%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 95%. Отделка МОП – 93%. Установка входных дверей в квартиры – 99%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 99%; ливневая канализация – 99%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 58%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 81%. Устройство инженерных систем – 86%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 86%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 78%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 84%. Светопрозрачные конструкции (установка окон) – 98%. Монтаж инженерных систем – 91%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 97%. Отделка МОП – 93%. Установка входных дверей в квартиры – 99%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство кровли – 99%. Монтаж лифтов – 96%. Фасадные работы – 91%. Устройство светопрозрачных конструкций (установка окон) – 98%. Отделка МОП – 91%. Монтаж инженерных систем – 91%. Установка входных дверей в квартиры – 99%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 91%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 97%. Устройство светопрозрачных конструкций (установка окон) – 96%. Фасадные работы – 86%. Отделка МОП – 92%. Установка входных дверей в квартиры – 99%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 91%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 96%. Монтаж лифтов – 96%. Отделка МОП – 92%. Фасадные работы – 91%. Установка входных дверей в квартиры – 99%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 86%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 96%. Монтаж лифтов – 96%. Отделка МОП – 88%. Фасадные работы – 81%. Установка входных дверей в квартиры – 99%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 81%. Отделка МОП – 85%. Устройство светопрозрачных конструкций (установка окон) – 93%. Монтаж лифтов – 93%. Фасадные работы – 75%. Устройство кровли – 99%. Установка входных дверей в квартиры – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 81%. Устройство кровли – 99%. Монтаж лифтов – 86%. Устройство светопрозрачных конструкций (установка окон) – 92%. Фасадные работы – 85%. Отделка МОП – 85%. Установка входных дверей в квартиры – 99%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство инженерных систем – 79%. Устройство светопрозрачных конструкций (установка окон) – 91%. Фасадные работы – 81%. Отделка МОП – 78%. Монтаж лифтов – 74%. Устройство кровли – 99%, Установка входных дверей в квартиры – 95%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.  Устройство инженерных систем – 81%. Устройство светопрозрачных конструкций (установка окон) – 91%. Фасадные работы – 76%. Отделка МОП – 77%. Устройство кровли – 99%. Монтаж лифтов – 75%. Установка входных дверей в квартиры – 95%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.  Устройство инженерных систем – 86%. Монтаж лифтов – 95%. Фасадные работы – 82%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 91%. Отделка МОП – 91%. Установка входных дверей в квартиры – 99%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 99%; ливневая канализация – 99%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 55%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» запустила акцию «Младше семи - скидку забери» для участников программы «Семейная ипотека», приобретающих жилье в жилом комплексе «MYPRIORITY Басманный». Клиенты, у которых, согласно ее условиям, есть хотя бы один ребенок младше 7 лет, получат выгоду 7 % при покупке квартиры в жилом комплексе «MYPRIORITY Басманный».

Первоначальный взнос - от 20% стоимости жилья в жилом комплексе «MYPRIORITY Басманный». При этом можно использовать средства материнского капитала. Процентная ставка составит 6%. Максимальная сумма займа по госпрограмме — 12 млн руб. для жителей Москвы и Московской области и 6 млн рублей для остальных регионов, например, для Башкортостана.

Предложение распространяется на ЖК «MYPRIORITY Басманный»  и другие проекты компании в Москве, Московской области и Уфе.

Срок действия акции ограничен. Не упустите свой шанс. Успейте купить квартиру в жилом комплексе «MYPRIORITY Басманный» по «Семейной ипотеке» с максимальной выгодой!

Подробную информацию об условиях акции вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ГК «Гранель».

news

Младше семи – скидку забери

ГК «Гранель» установила арт-объект на территории строящегося жилого комплекса бизнес-класса «MYPRIORITY Basmanny», расположенного в Басманном районе Москвы. Композиция представляет собой цилиндр из объемных букв, символизирующих ценности проектов MYPRIORITY.

Вечером световая инсталляция будет проецировать надписи на окружающую площадку, создавая уникальную атмосферу жилого комплекса.

Концепция арт-объекта разработана командой UNK Landscape, а реализована в жизнь компанией Simplik, известной своими эксклюзивными работами для современных городских пространств.

Территория двора «MYPRIORITY Басманный» организована таким образом, чтобы разделить зоны для различных форм активности – жители смогут проводить время, не мешая друг другу. Объединяющим местом станет событийная зона с амфитеатром, где будет можно пообщаться с соседями, устроить праздничное мероприятие. Зимой на центральной площади будут устанавливать новогоднюю ель, а летом центром притяжения станет сухой фонтан. Здесь расположатся навес с креслами-качелями и местами отдыха, а также брендированные МАФ (малые архитектурные формы) в виде букв MYPRIORITY.

Жилой комплекс возводится в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Комплекс рассчитан на 1227 квартир.

«MYPRIORITY Басманный» находится на высокой стадии готовности: сейчас завершаются работы по устройству фасадов, ведется отделка мест общего пользования и пусконаладка лифтов. На территории двора выполняется благоустройство. Объект планируется сдать в эксплуатацию в 3-м квартале этого года.

news

ГК «Гранель» установила на территории ЖК «MYPRIORITY Басманный» арт-объект

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 76%. Устройство инженерных систем – 85%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 85%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 72%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 81%. Светопрозрачные конструкции (установка окон) – 97%. Монтаж инженерных систем – 89%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 95%. Отделка МОП – 91%. Установка входных дверей в квартиры – 99%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство кровли – 99%. Монтаж лифтов – 95%. Фасадные работы – 89%. Устройство светопрозрачных конструкций (установка окон) – 97%. Отделка МОП – 89%. Монтаж инженерных систем – 89%. Установка входных дверей в квартиры – 99%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 89%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 95%. Устройство светопрозрачных конструкций (установка окон) – 95%. Фасадные работы – 81%. Отделка МОП – 91%. Установка входных дверей в квартиры – 99%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 89%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 95%. Монтаж лифтов – 95%. Отделка МОП – 91%. Фасадные работы – 89%. Установка входных дверей в квартиры – 99%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 81%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 95%. Монтаж лифтов – 95%. Отделка МОП – 81%. Фасадные работы – 79%. Установка входных дверей в квартиры – 90%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 79%. Отделка МОП – 78%. Устройство светопрозрачных конструкций (установка окон) – 91%. Монтаж лифтов – 91%. Фасадные работы – 65%. Устройство кровли – 99%. Установка входных дверей в квартиры – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 79%. Устройство кровли – 99%. Монтаж лифтов – 82%. Устройство светопрозрачных конструкций (установка окон) – 91%. Фасадные работы – 75%. Отделка МОП – 79%. Установка входных дверей в квартиры – 94%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 95%. Устройство инженерных систем – 73%. Устройство светопрозрачных конструкций (установка окон) – 89%. Фасадные работы – 79%. Отделка МОП – 71%. Монтаж лифтов – 64%. Устройство кровли – 99%, Установка входных дверей в квартиры – 55%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%.  Устройство инженерных систем – 76%. Устройство светопрозрачных конструкций (установка окон) – 81%. Фасадные работы – 71%. Отделка МОП – 68%. Устройство кровли – 99%. Монтаж лифтов – 65%. Установка входных дверей в квартиры – 25%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 98%.  Устройство инженерных систем – 82%. Монтаж лифтов – 91%. Фасадные работы – 75%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 89%. Отделка МОП – 75%. Установка входных дверей в квартиры – 50%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 99%; ливневая канализация – 99%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 45%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

На строительстве жилого комплекса бизнес-класса MYPRIORITY Basmanny завершены работы по остеклению. Также полностью выполнена кладка внутренних перегородок. Продолжаются работы по устройству фасадов.


На данный момент строители завершили монтаж наружных инженерных сетей – водопровода, теплосети и хозяйственно-бытовой канализации. Проводятся комплексные испытания. Завершается устройство ливневой канализации и внутриплощадочных инженерных сетей.
В секциях ведутся отделочные работы мест общего пользования и пусконаладка лифтов. На территории двора выполняется благоустройство.

В линейке предложений на данный момент имеются квартиры от 34 до 156 кв.м, стоимостью от 18,7 млн рублей.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.


news

В ЖК MYPRIORITY Basmanny закончен монтаж окон

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае, июле 2024 года были демонтированы шесть башенных кранов, демонтаж башенных кранов выполнен на 100%.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 75%. Устройство инженерных систем – 81%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 81%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 70%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 78%. Светопрозрачные конструкции (установка окон) – 95%. Монтаж инженерных систем – 87%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 91%. Отделка МОП – 87%. Установка входных дверей в квартиры – 99%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство кровли – 99%. Монтаж лифтов – 91%. Фасадные работы – 86%. Устройство светопрозрачных конструкций (установка окон) – 95%. Отделка МОП – 87%. Монтаж инженерных систем – 87%. Установка входных дверей в квартиры – 99%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 87%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 91%. Устройство светопрозрачных конструкций (установка окон) – 95%. Фасадные работы – 79%. Отделка МОП – 87%. Установка входных дверей в квартиры – 99%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 87%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 95%. Монтаж лифтов – 91%. Отделка МОП – 83%. Фасадные работы – 87%. Установка входных дверей в квартиры – 99%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 73%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 85%. Монтаж лифтов – 91%. Отделка МОП – 71%. Фасадные работы – 75%. Установка входных дверей в квартиры – 85%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство инженерных систем – 77%. Отделка МОП – 71%. Устройство светопрозрачных конструкций (установка окон) – 86%. Монтаж лифтов – 88%. Фасадные работы – 55%. Устройство кровли – 99%. Установка входных дверей в квартиры – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство инженерных систем – 73%. Устройство кровли – 99%. Монтаж лифтов – 78%. Устройство светопрозрачных конструкций (установка окон) – 87%. Фасадные работы – 65%. Отделка МОП – 71%, Установка входных дверей в квартиры – 92%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 91%. Устройство инженерных систем – 68%. Устройство светопрозрачных конструкций (установка окон) – 85%. Фасадные работы – 75%. Отделка МОП – 61%. Монтаж лифтов – 54%. Устройство кровли – 99%, Установка входных дверей в квартиры – 45%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 86%.  Устройство инженерных систем – 68%. Устройство светопрозрачных конструкций (установка окон) – 79%. Фасадные работы – 68%. Отделка МОП – 58%. Устройство кровли – 99%. Монтаж лифтов – 45%. Установка входных дверей в квартиры – 5%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 96%.  Устройство инженерных систем – 72%. Монтаж лифтов – 81%. Фасадные работы – 65%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 85%. Отделка МОП – 69%. Установка входных дверей в квартиры – 30%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 100%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 88%; ливневая канализация – 88%; кабельные линии 0,4 кВ – 100%.

Благоустройство – 35%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» запускает субсидированную семейную ипотеку под 3,9%. Воспользоваться программой могут семьи, в которых есть хотя бы один ребёнок младше 7 лет.

Процентная ставка сохраняется на весь срок кредитования. Для оформления субсидированной ипотеки необходимо внести первоначальный взнос от 20,1%. Возможно использование материнского капитала.

Максимальная сумма займа по программе – 12 млн рублей в Москве и Московской области, и 6 млн рублей для регионов России, например, для Башкортостана.

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж.



Полная стоимость кредита рассчитывается от 3,796% до 14,523%. Ставка от 3,9% годовых доступна в рамках программы ПАО Сбербанк «Ипотека с государственной поддержкой для семей с детьми» с условием субсидирования процентной ставки застройщиком при приобретении строящегося жилья у юридического лица по ДДУ или готового жилья у застройщика – партнера Банка: ООО «СЗ «Верхнекотельский» (ОГРН 1227700595044), ООО "СЗ "Гранель Столица" (ОГРН 1207700314711), ООО "СЗ "Гранель Плюс" (ОГРН 1187746452211), ООО "СЗ "Стройтэк" (ОГРН 1117327001153), ООО "СЗ "Гранель П" (ОГРН 1175024021952), ООО "СЗ "Гранель Жилье" (ОГРН 1195081001455), ООО "СЗ "Гранель Строй" (ОГРН 1155044001892ООО), ООО "СЗ "Гранель Гамма" (ОГРН 1185029018030), ООО "СЗ "Гранель Инвест" (ОГРН 1127746264744), ООО "СЗ "Оферта" (ОГРН 1185053013420), "СЗ "Анмар" (ОГРН 1080278005994), при условии подключения пакета услуг Домклик Плюс со страхованием жизни и здоровья заемщика, на срок кредитования от 12 до 360 месяцев и первоначальном взносе от 20,1% от стоимости кредитуемого жилого помещения. Минимальная сумма кредита – 300 тыс. руб. Максимальный размер кредита до 12 000 000 руб – при покупке жилья в Москве и Московской области, Санкт-Петербурге и Ленинградской области; до 6 000 000 руб при покупке жилья в других регионах. Валюта – рубли РФ. Кредит предоставляется гражданам РФ, у которых имеется ребенок не достигший возврата 7 лет на дату заключения кредитного договора, гражданин РФ; либо имеется ребенок, гражданин РФ, которому установлена категория «ребенок-инвалид»; либо имеются двое или более детей, граждане РФ, которые не достигли возраста 18 лет на дату заключения кредитного договора (приобретение объекта недвижимости возможно в 35 регионах РФ с недостаточным уровнем строительства многоквартирных домов, либо в городах с населением до 50 тыс. человек по данным Росстата, кроме городов Московской и Ленинградской областей). Необходимо предоставление свидетельств о рождении и подтверждение гражданства всех детей. Дополнительные расходы: пакет Домклик Плюс, страхование и оценка объекта недвижимости, оформляемого в залог (тарифы зависят от индивидуальных особенностей заемщика), нотариальное заверение документов, направление документов на гос. регистрацию ДДУ в электронном виде. Обеспечение по кредиту – залог кредитуемого объекта недвижимости. Итоговая сумма кредита определяется индивидуально, на основании оценки платежеспособности и стоимости обеспечения заемщика. Банк вправе отказать в выдаче кредита без объяснения причин. Изменение условий – Банком в одностороннем порядке. Предложение действительно в период с 10.07.2024 по 31.12.2030 г. вкл. Подробнее об условиях кредитования, необходимых документах и ограничениях на www.sberbank.ru. Реклама. ПАО Сбербанк. Генеральная лицензия Банка России на осуществление банковских операций № 1481 от 11.08.2015.

news

Выгодно не по–детски

Платёж по ипотеке для покупателей квартир в жилом комплексе «MYPRIORITY Басманный» - всего 10 тысяч рублей в месяц на первые полгода

ГК «Гранель» совместно с «Альфа-Банком» запускает акцию «Полгода без забот по ипотеке» для клиентов приобретающих жилье в жилом комплексе «MYPRIORITY Басманный». Платёж - всего 10 тысяч рублей в месяц в первые полгода после выдачи кредита. Применить опцию можно при покупке квартиры жилом комплексе «MYPRIORITY Басманный» по базовой ипотечной программе банка. Первоначальный взнос – от 20,1 % стоимости квартир в жилом комплексе «MYPRIORITY Басманный». Срок кредитования - до 30 лет.

Программа доступна и для других объектов Гранель в Москве и Московской области стоимость подключения к программе – 50 тысяч рублей, в регионах России, например, в Башкортостане - 30 тысяч рублей.

Акция позволит исключить чрезмерную нагрузку на семейный бюджет, например, в первые месяцы обустройства квартиры при ее покупке в жилом комплексе «MYPRIORITY Басманный». Вы можете с комфортом делать ремонт и покупать мебель, не беспокоясь об ипотечных платежах на этот период.


Опция «Полгода без забот» (ежемесячный платеж 10 000 руб. на первые 6 платежных периодов после выдачи кредита) подключается при получении кредитов на покупку готового/строящегося жилья по базовым программам. Ипотеку предоставляет АО «Альфа-Банк», ген. лицензия ЦБ РФ №1326 от 16.01.2015. Полная стоимость кредита от 17,888% до 21.199%. Ставка по ипотеке на вторичное жильё от 17,888%, строящееся жильё от 17,888%, готовые дома с землей от 18,450%. Срок кредита до 30 лет. Первоначальный взнос – от 20,1 % от стоимости недвижимости.
1) Требования к заемщику и цели кредита соответствуют базовым программам
2) Стоимость подключения Москва и Московская область, Санкт-Петербург и Ленинградская область, Сочи – 50 000 руб., иные регионы – 30 000 руб.

Подробнее на https://alfabank.ru.

news

Полгода без забот

По итогам 2-го квартала 2024 года жилой комплекс бизнес-класса MYPRIORITY Basmanny от ГК «Гранель» стал самым востребованным на рынке новостроек в Центральном округе Москвы в своем сегменте. Доля проекта составила 12% от всех сделок на первичном рынке ЦАО. Объект строится в Басманном районе на ул. Малая Почтовая, д. 12. Данные предоставлены агентством do A.S.A.P.

ЖК возводится на участке площадью 2,36 га рядом с набережной Яузы и Лефортовским парком. До Садового кольца можно доехать на авто за 5 минут, а до Кремля — за 15 минут. До метро «Бауманская» 9 минут пешком.

В проекте есть всё, чтобы предоставить жителям привилегированный статус: функциональные планировки, приватная благоустроенная территория, высокотехнологичная инженерия, премиальное лифтовое оборудование.

На первых этажах жилого комплекса спроектированы коммерческие помещения для магазинов, кафе, пунктов услуг, спортивных и медицинских учреждений. Здесь построят фитнес-центр с детским и взрослым бассейнами. В здании также разместятся тренажерный и танцевальный залы, помещения для йоги, пилатеса, сайкла, боевых искусств, инфракрасная баня, хаммам и многое другое.

MYPRIORITY Basmanny находится на высокой стадии готовности: сейчас завершаются работы по устройству фасадов, ведется отделка мест общего пользования и пусконаладка лифтов. На территории двора выполняется благоустройство. Объект планируется сдать в эксплуатацию в 3-м квартале этого года.

news

MYPRIORITY Basmanny — лидер продаж среди ЖК бизнес-класса в ЦАО

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае 2024 года были демонтированы пять башенных кранов. В работе один башенный кран.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 65%. Устройство инженерных систем – 75%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 78%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 59%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 68%. Светопрозрачные конструкции (установка окон) – 90%. Монтаж инженерных систем – 81%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 87%. Отделка МОП – 85%. Установка входных дверей в квартиры – 99%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство кровли – 99%. Монтаж лифтов – 85%. Фасадные работы – 74%. Устройство светопрозрачных конструкций (установка окон) – 90%. Отделка МОП – 87%. Монтаж инженерных систем – 82%. Установка входных дверей в квартиры – 95%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 82%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 85%. Устройство светопрозрачных конструкций (установка окон) – 90%. Фасадные работы – 72%. Отделка МОП – 78%. Установка входных дверей в квартиры – 98%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 81%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 90%. Монтаж лифтов – 87%. Отделка МОП – 78%. Фасадные работы – 87%. Установка входных дверей в квартиры – 98%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Монтаж инженерных систем – 70%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 80%. Монтаж лифтов – 85%. Отделка МОП – 69%. Фасадные работы – 70%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство инженерных систем – 74%. Отделка МОП – 68%. Устройство светопрозрачных конструкций (установка окон) – 85%. Монтаж лифтов – 85%. Фасадные работы – 47%. Устройство кровли – 99%. Установка входных дверей в квартиры – 70%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 96%. Устройство инженерных систем – 69%. Устройство кровли – 99%. Монтаж лифтов – 75%. Устройство светопрозрачных конструкций (установка окон) – 85%. Фасадные работы – 62%. Отделка МОП – 68%, Установка входных дверей в квартиры – 55%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 85%. Устройство инженерных систем – 65%. Устройство светопрозрачных конструкций (установка окон) – 72%. Фасадные работы – 72%. Отделка МОП – 49%. Монтаж лифтов – 35%. Устройство кровли – 99%, Установка входных дверей в квартиры – 5%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 79%.  Устройство инженерных систем – 62%. Устройство светопрозрачных конструкций (установка окон) – 75%. Фасадные работы – 65%. Отделка МОП – 47%. Устройство кровли – 99%. Монтаж лифтов – 40%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%.  Устройство инженерных систем – 68%. Монтаж лифтов – 78%. Фасадные работы – 62%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 83%. Отделка МОП – 65%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 95%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 78%; ливневая канализация – 82%; кабельные линии 0,4 кВ – 69%.

Благоустройство – 29%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Покупателям квартир в жилом комплексе «MYPRIORITY Басманный» вновь доступна «Семейная ипотека». Ставка, как и ранее, составит 6 %. Программа распространяется на семьи, где есть хотя бы один ребенок до 6 лет включительно.

Сумма кредита для покупателей квартиры в жилом комплексе «MYPRIORITY Басманный» — до 12 млн рублей для жителей Москвы и Московской области, а также Санкт-Петербурга и Ленинградской области. Программа действует и в остальных регионах, в том числе в Уфе, займ можно взять на сумму до 6 млн рублей. Первоначальный взнос — от 20%.

При покупке квартиры в жилом комплексе «MYPRIORITY Басманный», стоимость которой превышает установленный лимит, доступна комбо-ипотека. В таком случае часть займа до 12 млн рублей будет выдана под 6 %, а остальная часть — по рыночной процентной ставке.
Как сообщается, правительство продлило программу до 2030 года. При рождении ребенка можно рефинансировать ранее выданный кредит на покупку квартиры в жилом комплексе «MYPRIORITY Басманный».
Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ЖК «MYPRIORITY Басманный».

Добро пожаловать!

news

Семейная ипотека под 6% вернулась

ГК «Гранель» и Совкомбанк запускают специальную акцию «Льготная ставка» на срок до 54 месяцев при покупке квартиры в жилом комплексе «MYPRIORITY Басманный». Минимальная ставка составляет 5,9%.

Условия акции для покупателей квартир в жилом комплексе «MYPRIORITY Басманный»:
-    срок кредита – до 30 лет;
-    первоначальный взнос – от 15,01%;
-    сумма кредита – до 50 млн руб.

Период действия льготной ставки в жилом комплексе «MYPRIORITY Басманный зависит от ее величины:
-    ставка от 5,9% сохраняется на срок до 12 месяцев;
-    ставка от 9,99% - на срок до 42 месяцев;
-    ставка от 10,49% - на срок до 54 месяцев.

Минимальный уровень ставки (от 5,9%) повышается после окончания льготного периода до 12 месяцев, но не позднее, чем за 3 месяца до ввода в ЖК «MYPRIORITY Басманный. С завершением льготного периода ставка составит по программе «Новостройки» - от 18,99%.

Акция действует на ограниченное количество квартир в жилом комплексе «MYPRIORITY Басманный. Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ЖК «MYPRIORITY Басманный.

Добро пожаловать!



*ПСК на момент заключения договора от 5,733 % до 23,829 %. Ставка 5,9 % применяется в случае присоединения заемщика с его согласия к акции «Правильная ипотека». Кредит предоставляется на приобретение квартиры (стоимостью аналогичной стоимости без подключения к акции) на первичном рынке недвижимости, в аккредитованных Банком объектах строительства у ООО «СЗ «Верхнекотельский» (ОГРН 1227700595044), ООО «СЗ «Гранель Плюс» (ОГРН 1187746452211), ООО «СЗ «Гранель Инвест» (ОГРН 1127746264744), ООО «СЗ «Оферта» (ОГРН 1185053013420), ООО «СЗ «Анмар» (ОГРН 1080278005994), ООО «СЗ «Гранель Строй» (ОГРН 1155044001892), ООО «СЗ «Гранель Гамма» (ОГРН 1185029018030), ООО «СЗ «Саман» (ОГРН 1210200051522) по договору долевого участия/договору уступки по договору долевого участия/договору купли-продажи при наличии договоров личного страхования и страхования жилого помещения (после оформления права собственности). Валюта кредита - рубли РФ. Срок действия ставки до 12 мес. После указанного срока ставка увеличивается на 13,09 п.п. Срок кредита от 3 до 30 лет. Размер кредита от 300 тыс. до 50 млн руб. (с несовершеннолетними залогодателями – до 10 млн руб., по двум документам - до 20 млн руб.), но не более 85% от стоимости передаваемого в залог имущества Минимальный размер первоначального взноса – от 15,01%, допускается использование средств МСК в качестве первоначального взноса. Банк принимает решение о заключении кредитного договора на основании всей предоставленной информации в соответствии с требованиями к заемщикам. Информация действительна на 8.07.2024. ПАО «Совкомбанк». Генеральная лицензия Банка России №963 от 5 декабря 2014г.

news

Ставку снижаем, цену сохраняем - льготная ипотека от ГК «Гранель» и Совкомбанка

ГК «Гранель» и Сбербанк запустили новую ипотечную программу с льготной ставкой 8 % для покупателей квартир в жилом комплексе «MYPRIORITY Басманный».

Условия акции для приобретения жилья в жилом комплексе «MYPRIORITY Басманный»:
- срок кредита – до 30 лет;
- первоначальный взнос – от 15,01 %;
- срок действия льготной ставки – 2 года;
- сумма кредита – до 100 млн руб.

К услугам покупателей – квартирв в жилом комплексе «MYPRIORITY Басманный» в Москве, и другие проекты в Московской области и Уфе. Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ЖК «MYPRIORITY Басманный».

Спешите воспользоваться выгодными условиями. Ипотечные менеджеры ЖК «MYPRIORITY Басманный» предоставят подробную информацию о программе и рассчитают средний уровень процентной ставки при покупке квартиры.

Добро пожаловать!



Полная стоимость кредита рассчитывается от 9,302 % до 23,734 %*.
Ставка от 9,302 % годовых доступна в рамках программ ПАО Сбербанк «Приобретение строящегося жилья» и «Акция для застройщиков» при приобретении строящегося жилья у юридического лица по ДДУ/ДУПТ или готовое жилье у застройщика – партнера Банка: ООО «СЗ «Верхнекотельский» (ОГРН 1227700595044), ООО "СЗ "Гранель Столица" (ОГРН 1207700314711), ООО "СЗ "Гранель Плюс" (ОГРН 1187746452211), ООО "СЗ "Стройтэк" (ОГРН 1117327001153), ООО "СЗ "Гранель П" (ОГРН 1175024021952), ООО "СЗ "Гранель Жилье" (ОГРН 1195081001455), ООО "СЗ "Гранель Строй" (ОГРН 1155044001892ООО), ООО "СЗ "Гранель Гамма" (ОГРН 1185029018030), ООО "СЗ "Гранель Инвест" (ОГРН 1127746264744), ООО "СЗ "Оферта" (ОГРН 1185053013420), "СЗ "Анмар" (ОГРН 1080278005994), при первоначальном взносе от 15,01 % от стоимости кредитуемого жилого помещения, при общем сроке кредита от 240 до 360 месяцев, при проведении сделки с услугой «Сервис электронной регистрации», а также при оформлении пакета Домклик Плюс*.
При отказе заемщика от пакета Домклик Плюс на первый и/или последующий год срока действия кредита процентная ставка по кредиту увеличивается на 1% годовых. При отказе заемщика от услуги «Сервис электронной регистрации» процентная ставка по кредиту увеличивается на 0,3% годовых, при первоначальном взносе менее 15,01% процентная ставка кредита увеличивается на 1%. Минимальная сумма кредита – 300 тыс. руб. Максимальный размер кредита до 100 млн руб.
Дополнительные расходы: пакет Домклик Плюс, страхование и оценка объекта недвижимости, оформляемого в залог (тарифы зависят от индивидуальных особенностей заемщика), нотариальное заверение документов, направление документов на гос. регистрацию ДДУ в электронном виде. Услуга «Сервис электронной регистрации» предоставляется ООО «Домклик» (ОГРН 1157746652150, адрес: 121170, г. Москва, Кутузовский проспект, д. 32, к. 1, www.domclick.ru, услуга является платной.
Обеспечение по кредиту – залог кредитуемого объекта недвижимости. Итоговая сумма кредита определяется индивидуально, на основании оценки платежеспособности и стоимости обеспечения заемщика. Банк вправе отказать в выдаче кредита без объяснения причин. Изменение условий – Банком в одностороннем порядке. Предложение действительно в период с 03.07.2024 г. по 31.07.2024 г. вкл. Подробнее об условиях кредитования, необходимых документах и ограничениях на www.sberbank.ru. Реклама. ПАО Сбербанк. Генеральная лицензия Банка России на осуществление банковских операций № 1481 от 11.08.2015.
* Пакет услуг Домклик Плюс включает в себя снижение ставки на 1%, подписку СберПрайм, страхование жизни и здоровья, а также скидку до 15% на сервисы Домклик, подробнее по ссылке: http://www.sberbank.ru/ru/person/credits/home/domklick_plus

news

ГК «Гранель» сохраняет льготную ставку 8%

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае 2024 года были демонтированы пять башенных кранов. В работе один башенный кран.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 61%. Устройство инженерных систем – 72%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 72%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 52%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 58%. Светопрозрачные конструкции (установка окон) – 85%. Монтаж инженерных систем – 79%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 87%. Отделка МОП – 82%. Установка входных дверей в квартиры – 95%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство кровли – 99%. Монтаж лифтов – 85%. Фасадные работы – 70%. Устройство светопрозрачных конструкций (установка окон) – 90%. Отделка МОП – 85%. Монтаж инженерных систем – 80%. Установка входных дверей в квартиры – 90%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 79%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 85%. Устройство светопрозрачных конструкций (установка окон) – 90%. Фасадные работы – 70%. Отделка МОП – 76%. Установка входных дверей в квартиры – 98%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 79%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 90%. Монтаж лифтов – 87%. Отделка МОП – 76%. Фасадные работы – 87%. Установка входных дверей в квартиры – 98%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Монтаж инженерных систем – 65%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 75%. Монтаж лифтов – 76%. Отделка МОП – 65%. Фасадные работы – 65%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство инженерных систем – 72%. Отделка МОП – 65%. Устройство светопрозрачных конструкций (установка окон) – 85%. Монтаж лифтов – 85%. Фасадные работы – 47%. Устройство кровли – 99%. Установка входных дверей в квартиры – 10%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 96%. Устройство инженерных систем – 65%. Устройство кровли – 99%. Монтаж лифтов – 75%. Устройство светопрозрачных конструкций (установка окон) – 82%. Фасадные работы – 62%. Отделка МОП – 65%, Установка входных дверей в квартиры – 5%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 85%. Устройство инженерных систем – 62%. Устройство светопрозрачных конструкций (установка окон) – 70%. Фасадные работы – 68%. Отделка МОП – 45%. Монтаж лифтов – 30%. Устройство кровли – 99%, Установка входных дверей в квартиры – 5%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 71%.  Устройство инженерных систем – 60%. Устройство светопрозрачных конструкций (установка окон) – 75%. Фасадные работы – 65%. Отделка МОП – 45%. Устройство кровли – 99%. Монтаж лифтов – 40%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%.  Устройство инженерных систем – 65%. Монтаж лифтов – 75%. Фасадные работы – 60%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 83%. Отделка МОП – 60%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 95%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 75%; ливневая канализация – 77%; кабельные линии 0,4 кВ – 60%.

Благоустройство – 25%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства ЖК MYPRIORITY Basmanny

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле, мае 2024 года были демонтированы пять башенных кранов. В работе один башенный кран.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 49%. Устройство инженерных систем – 62%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 62%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 48%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Фасадные работы – 48%. Светопрозрачные конструкции (установка окон) – 81%. Монтаж инженерных систем – 78%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 87%. Отделка МОП – 79%. Установка входных дверей в квартиры – 85%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Устройство кровли – 99%. Монтаж лифтов – 85%. Фасадные работы – 65%. Устройство светопрозрачных конструкций (установка окон) – 90%. Отделка МОП – 81%. Монтаж инженерных систем – 78%. Установка входных дверей в квартиры – 65%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%.
Устройство инженерных систем – 78%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 85%. Устройство светопрозрачных конструкций (установка окон) – 86%. Фасадные работы – 60%. Отделка МОП – 75%. Установка входных дверей в квартиры – 75%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 99%. Монтаж инженерных систем – 78%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 87%. Монтаж лифтов – 87%. Отделка МОП – 76%. Фасадные работы – 75%. Установка входных дверей в квартиры – 75%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 78%. Монтаж инженерных систем – 60%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 73%. Монтаж лифтов – 75%. Отделка МОП – 40%. Фасадные работы – 35%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Устройство инженерных систем – 64%. Отделка МОП – 48%. Устройство светопрозрачных конструкций (установка окон) – 76%. Монтаж лифтов – 75%. Фасадные работы – 44%. Устройство кровли – 99%. Установка входных дверей в квартиры – 2%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 96%. Устройство инженерных систем – 58%. Устройство кровли – 99%. Монтаж лифтов – 55%. Устройство светопрозрачных конструкций (установка окон) – 72%. Фасадные работы – 49%. Отделка МОП – 41%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 85%.  Устройство инженерных систем – 52%. Устройство светопрозрачных конструкций (установка окон) – 68%. Фасадные работы – 39%. Отделка МОП – 29%. Монтаж лифтов – 19%. Устройство кровли – 99%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 71%.  Устройство инженерных систем – 49%. Устройство светопрозрачных конструкций (установка окон) – 71%. Фасадные работы – 38%. Отделка МОП – 34%. Устройство кровли – 99%. Монтаж лифтов – 10%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 85%.  Устройство инженерных систем – 57%. Монтаж лифтов – 71%. Фасадные работы – 35%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 82%. Отделка МОП – 51%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 100%, ливневая канализация – 91%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 65%; ливневая канализация – 57%; кабельные линии 0,4 кВ – 30%.

Благоустройство – 17%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

С 14 по 16 июня в центре столицы прошла выставка новостроек Москвы и ближнего Подмосковья HOME ESTATE EXPO.

Посетители могли ознакомиться с проектами ГК «Гранель», в том числе и ЖК «MYPRIORITY Басманный», на специализированном стенде и задать интересующие вопросы менеджерам по продажам.

Представители компании подробно рассказывали о реализуемых проектах в сегменте комфорт- и бизнес-класса. Среди них комплексы: MYPRIORITY Basmanny.

Посетители получили подробную консультацию по доступным ипотечным программам и выгодным предложениям на квартиры в жилом комплексе «MYPRIORITY Басманный» от девелопера. Стенд ГК «Гранель» пользовался высокой популярностью! Заключённые в эти дни сделки – отличное тому подтверждение.

За три дня работы выставки стенд компании посетили более 400 человек.

news

ГК «Гранель» приняла участие в выставке HOME ESTATE EXPO

ГК «Гранель» продлевает акцию «Приведи друга» до 31 августа 2024 года. Рекомендуйте своим друзьям квартиры в объектах компании и получайте приятный бонус в размере 50 000 рублей!

Как получить бонус?
• Найти друга, который мечтает о квартире, но еще не обращался за ней в ГК «Гранель».
• Порекомендовать ему квартиру в объекте компании.
• Обратиться вместе с ним лично в офис продаж ГК «Гранель» и оформить заявку на участие в акции.

Акция распространяется на ограниченную часть лотов в комплексах MYPRIORITY Basmanny, MYPRIORITY Dubrovkа, MYPRIORITY Paveletskaya, «Тринити», «Тринити-3», HighWay, «Новая Алексеевская роща», «Пехра» (корпус 1), «Театральный парк», «Бригантина» (корпуса 2, 3), «Ильинойс», «Новая Рига», «Аникеевский» (корпуса 19/1, 19/2, 20/1, 20/2, 21, 22 и 26), «Высокие Жаворонки» (корпуса 10 и 11), «Живописный» (корпус 2), «Лесная симфония».

Покупку жилья можно совершить с использованием ипотечного кредитования и 100%-й оплаты. На приобретение квартир с использованием рассрочки акция не распространяется.

С деталями и правилами акции вы можете ознакомиться по ссылке.

Подробности в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

news

Акция «Приведи друга» продлевается до конца лета

В ЖК MYPRIORITY Basmanny, который ГК «Гранель» возводит в центре столицы, в Басманном районе, выведены в продажу новые лоты в секции № 13. Здесь на этаже спроектированы только 4 квартиры, что обеспечит жителям камерную обстановку.

К услугам покупателей широкий выбор планировочных решений: студии с двумя окнами, функциональные однокомнатные квартиры с гардеробными, просторные евротрехкомнатные лоты, в которых можно организовать мастер-спальню. В каждой квартире есть просторная кухня-гостиная. На верхних этажах представлены объекты с панорамными живописными видами на историческую часть Москвы.

В рамках проекта для жителей построят фитнес-центр с детским и взрослым бассейнами. В здании также разместятся тренажерный и танцевальный залы, помещения для йоги, пилатеса, сайкла, боевых искусств, инфракрасная баня, хаммам, кафе и многое другое. Спуститься в спортивный клуб, как и в подземный паркинг, можно будет, не выходя из подъезда. В продаже еще остаются машино-места.

В рамках благоустройства прилегающей территории озеленение займет свыше 50% двора. Его авторский ландшафтный дизайн имитирует естественную природную среду – здесь высадят кустарники, крупномерные деревья, цветы, травы-многолетники, как в модных столичных парках. Для релакса организуют зоны отдыха с перголами. Концептуальное игровое пространство для детей будет создано по принципу PLAYHUB. Площадь с сухим фонтаном внутри двора в зимнее время будет превращаться в праздничную зону с новогодней елкой.

Проект MYPRIORITY Basmanny находится в высокой стадии готовности: сейчас выполняются остекление, монтаж фасадов, внутренняя отделка мест общего пользования, устройство инженерных систем и благоустройство территории. Объект планируется сдать в эксплуатацию совсем скоро - в 3-м квартале этого года.

Жилой комплекс бизнес-класса разместился недалеко от берега Яузы, рядом с МГТУ имени Баумана, в окружении памятников архитектуры и старинных усадебных парков. До Садового кольца можно доехать на авто за 5 минут, а до Кремля – за 15 минут.

news

Выведены в продажу квартиры в новой секции

Группа компаний «Гранель» сообщает о старте новой акции. У вас есть исключительная возможность купить квартиры и апартаменты с дополнительной выгодой до 10 %.

Специальное предложение распространяется на проекты в Москве: MYPRIORITY Paveletskaya, MYPRIORITY Basmanny, MYPRIORITY Dubrovka«Тринити»«Тринити-2»«Тринити-3»HighWay«BeLuck Коломенское»

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку. Напоминаем, что «Ипотека с господдержкой» заканчивается 1 июля. Вы ещё можете приобрести квартиру по программе с пониженной процентной ставкой.

Спешите! Акция ГК «Гранель» действует до 30 июня.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

ГК «Гранель» открывает сезон летних цен: дополнительная выгода до 10%

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года и в апреле 2024 года были демонтированы четыре башенных крана. В работе два башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 46%. Устройство инженерных систем – 59%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 59%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 47%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 98%. Фасадные работы – 45%. Светопрозрачные конструкции (установка окон) – 79%. Монтаж инженерных систем – 74%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 77%. Отделка МОП – 49%. Установка входных дверей в квартиры – 49%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 98%. Устройство кровли – 99%. Монтаж лифтов – 82%. Фасадные работы – 59%. Устройство светопрозрачных конструкций (установка окон) – 88%. Отделка МОП – 52%. Монтаж инженерных систем – 71%. Установка входных дверей в квартиры – 42%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 98%.
Устройство инженерных систем – 72%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 79%. Устройство светопрозрачных конструкций (установка окон) – 86%. Фасадные работы – 49%. Отделка МОП – 52%. Установка входных дверей в квартиры – 32%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 97%. Монтаж инженерных систем – 73%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 87%. Монтаж лифтов – 87%. Отделка МОП – 46%. Фасадные работы – 73%. Установка входных дверей в квартиры – 15%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 69%. Монтаж инженерных систем – 32%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 62%. Монтаж лифтов – 38%. Отделка МОП – 28%. Фасадные работы – 22%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 78%. Устройство инженерных систем – 41%. Отделка МОП – 32%. Устройство светопрозрачных конструкций (установка окон) – 66%. Монтаж лифтов – 72%. Фасадные работы – 32%. Устройство кровли – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 67%. Устройство инженерных систем – 32%. Устройство кровли – 99%. Монтаж лифтов – 43%. Устройство светопрозрачных конструкций (установка окон) – 52%. Фасадные работы – 25%. Отделка МОП – 19%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 59%.  Устройство инженерных систем – 22%. Устройство светопрозрачных конструкций (установка окон) – 45%. Фасадные работы – 19%. Отделка МОП – 19%. Монтаж лифтов – 19%. Устройство кровли – 99%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 48%.  Устройство инженерных систем – 19%. Устройство светопрозрачных конструкций (установка окон) – 38%. Фасадные работы – 19%. Отделка МОП – 20%. Устройство кровли – 99%. Монтаж лифтов – 10%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 67%.  Устройство инженерных систем – 22%. Монтаж лифтов – 38%. Фасадные работы – 17%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 49%. Отделка МОП – 20%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 99%, ливневая канализация – 38%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 27%; ливневая канализация – 31%; кабельные линии 0,4 кВ – 20%.

Благоустройство – 12%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Успейте купить квартиру в жилом комплексе «MYPRIORITY Басманный» до 1 июля 2024 года и воспользоваться уникальными условиями в виде льготной процентной ставки при поддержке государства. Срок действия программы для квартир в жилом комплексе «MYPRIORITY Басманный» подходит к концу, поэтому не упустите возможность стать счастливым обладателем собственного жилья.

Господдержка предусматривает получение ипотеки на приобретение жилой недвижимости в жилом комплексе «MYPRIORITY Басманный» со сниженной ставкой:
- срок кредитования может составлять до 30 лет;
- максимальная сумма кредита - 6 млн рублей;
- процентная ставка – 8% годовых.

Используйте шанс сэкономить на ипотеке и обеспечить себе комфортное жилье в жилом комплексе «MYPRIORITY Басманный».
Поторопитесь! Время действия программы ограничено, и после 1 июля таких выгодных условий может уже не быть.

news

Льготная ипотека заканчивается

Будь на коне! Купи квартиру сейчас с выгодой до 21%.

Специальное предложение распространяется на ограниченное количество квартир в ЖК MYPRIORITY Basmanny. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

При покупке квартиры в жилом комплексе MYPRIORITY Basmanny размер вашей выгоды составит до 21%.

Акция действует до 31 мая 2024 года.

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

Будь на коне! Выгода до 21%

В ЖК MYPRIORITY Basmanny, который ГК «Гранель» возводит в центре Москвы, выведены в продажу лоты в двух новых малоэтажных секциях здания. Жилой комплекс бизнес-класса разместится на берегу Яузы, рядом с МГТУ имени Баумана, в окружении памятников архитектуры и старинных усадебных парков.

Проект MYPRIORITY Basmanny находится в высокой стадии готовности, сейчас выполняется внутренняя отделка мест общего пользования, монтаж инженерных систем и благоустройство территории. Жилой комплекс будет сдан в эксплуатацию в 3-м квартале этого года.

Выставленные секции насчитывают по 11 этажей. Из ряда квартир откроются виды на Лефортовский парк и берега Яузы.

Новое предложение подчеркивает неповторимость и актуальность проекта, который отвечает всем современным требованиям. Малое количество квартир на этаже обеспечит резидентам камерную обстановку: в секции 14 только 4 квартиры на этаже, а в секции 21 – еще меньше, всего 3 квартиры на этаже. Покупателям доступны квартиры с гардеробными, в ряде планировочных решений предусмотрено окно в ванной. Есть возможность объединения квартир. Особая ценность нового пула – лоты с балконами и панорамными окнами, которые в полной мере раскрывают преимущества исторического места.

Покупателям также доступен качественный выбор функциональных 3-комнатных квартир евроформата. Просторные кухни-гостиные подойдут для больших семей и молодых родителей. В этом случае можно одновременно готовить и присматривать за детьми. Ещё один плюс таких планировок в максимальной полезной площади - за счёт сокращения коридоров. Комнаты наполнены светом благодаря большому количеству окон.

В проекте есть всё, чтобы предоставить жителям привилегированный статус: исторический центр Москвы, динамичная современная архитектура, эксклюзивная приватная благоустроенная территория, высокотехнологичная инженерия, премиальное лифтовое оборудование с дизайнерской отделкой.

При этом высококачественные лифты Kleemann смогут доставить жителей на любой из двух этажей подземного паркинга.

Транспортная доступность жилого комплекса позволяет сразу выехать на Третье транспортное кольцо, до Садового кольца и Кремля всего 5 и 15 минут соответственно. Рядом расположены метро «Бауманская», лучший технический вуз страны МГТУ им. Баумана, а также исторические достопримечательности.

news

ГК «Гранель» вывела в продажу квартиры в двух новых секциях ЖК MYPRIORITY Basmanny

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года и в апреле 2024 года были демонтированы четыре башенных крана. В работе два башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 43%. Устройство инженерных систем – 57%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 57%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 44%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 97%. Фасадные работы – 41%. Светопрозрачные конструкции (установка окон) – 76%. Монтаж инженерных систем – 71%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 74%. Отделка МОП – 45%. Установка входных дверей в квартиры – 45%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Устройство кровли – 99%. Монтаж лифтов – 82%. Фасадные работы – 55%. Устройство светопрозрачных конструкций (установка окон) – 86%. Отделка МОП – 49%. Монтаж инженерных систем – 69%. Установка входных дверей в квартиры – 30%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Устройство инженерных систем – 69%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 75%. Устройство светопрозрачных конструкций (установка окон) – 85%. Фасадные работы – 45%. Отделка МОП – 48%. Установка входных дверей в квартиры – 15%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 96%. Монтаж инженерных систем – 71%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 86%. Монтаж лифтов – 85%. Отделка МОП – 40%. Фасадные работы – 71%. Установка входных дверей в квартиры – 5%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 65%. Монтаж инженерных систем – 28%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 51%. Монтаж лифтов – 31%. Отделка МОП – 17%. Фасадные работы – 18%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 76%. Устройство инженерных систем – 35%. Отделка МОП – 27%. Устройство светопрозрачных конструкций (установка окон) – 55%. Монтаж лифтов – 68%. Фасадные работы – 28%. Устройство кровли – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 64%. Устройство инженерных систем – 23%. Устройство кровли – 99%. Монтаж лифтов – 21%. Устройство светопрозрачных конструкций (установка окон) – 49%. Фасадные работы – 21%. Отделка МОП – 11%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 52%.  Устройство инженерных систем – 18%. Устройство светопрозрачных конструкций (установка окон) – 41%. Фасадные работы – 12%. Отделка МОП – 16%. Монтаж лифтов – 15%. Устройство кровли – 99%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство кровли – 99%. Устройство наружных и внутренних стен и перегородок – 46%.  Устройство инженерных систем – 17%. Устройство светопрозрачных конструкций (установка окон) – 36%. Фасадные работы – 15%. Отделка МОП – 17%. Монтаж лифтов – 8%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 64%.  Устройство инженерных систем – 18%. Монтаж лифтов – 19%. Фасадные работы – 15%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 45%. Отделка МОП – 17%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 99%, ливневая канализация – 33%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 26%; ливневая канализация – 28%; кабельные линии 0,4 кВ – 14%.

Благоустройство – 11%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 42%. Устройство инженерных систем – 53%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 53%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 41%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Фасадные работы – 36%. Светопрозрачные конструкции (установка окон) – 73%. Монтаж инженерных систем – 67%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 72%. Отделка МОП – 32%. Установка входных дверей в квартиры – 10%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Устройство кровли – 99%. Монтаж лифтов – 81%. Фасадные работы – 50%. Устройство светопрозрачных конструкций (установка окон) – 84%. Отделка МОП – 39%. Монтаж инженерных систем – 66%. Установка входных дверей в квартиры – 10%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Устройство инженерных систем – 67%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 72%. Устройство светопрозрачных конструкций (установка окон) – 83%. Фасадные работы – 34%. Отделка МОП – 37%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Монтаж инженерных систем – 67%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 85%. Монтаж лифтов – 73%. Отделка МОП – 28%. Фасадные работы – 59%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 53%. Монтаж инженерных систем – 20%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 39%. Монтаж лифтов – 19%. Отделка МОП – 7%. Фасадные работы – 11%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 72%. Устройство инженерных систем – 27%. Отделка МОП – 13%. Устройство светопрозрачных конструкций (установка окон) – 37%. Монтаж лифтов – 28%. Фасадные работы – 20%. Устройство кровли – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 61%. Устройство инженерных систем – 17%. Устройство кровли – 99%. Монтаж лифтов – 15%. Устройство светопрозрачных конструкций (установка окон) – 46%. Фасадные работы – 17%. Отделка МОП – 6%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 49%.  Устройство инженерных систем – 13%. Устройство светопрозрачных конструкций (установка окон) – 38%. Фасадные работы – 7%. Отделка МОП – 5%. Монтаж лифтов – 4%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 98%. Устройство наружных и внутренних стен и перегородок – 44%.  Устройство инженерных систем – 12%. Устройство светопрозрачных конструкций (установка окон) – 30%. Фасадные работы – 3%. Отделка МОП – 4%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 61%.  Устройство инженерных систем – 14%. Монтаж лифтов – 16%. Фасадные работы – 9%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 40%. Отделка МОП – 4%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 95%, ливневая канализация – 7%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 5%; ливневая канализация – 7%; кабельные линии 0,4 кВ – 2%.

Благоустройство – 5%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 41%. Устройство инженерных систем – 52%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 52%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 39%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Фасадные работы – 34%. Светопрозрачные конструкции (установка окон) – 72%. Монтаж инженерных систем – 65%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 71%. Отделка МОП – 31%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 95%. Устройство кровли – 99%. Монтаж лифтов – 81%. Фасадные работы – 49%. Устройство светопрозрачных конструкций (установка окон) – 83%. Отделка МОП – 37%. Монтаж инженерных систем – 65%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Устройство инженерных систем – 65%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 71%. Устройство светопрозрачных конструкций (установка окон) – 82%. Фасадные работы – 33%. Отделка МОП – 35%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Монтаж инженерных систем – 65%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 85%. Монтаж лифтов – 72%. Отделка МОП – 25%. Фасадные работы – 58%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 52%. Монтаж инженерных систем – 18%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 38%. Монтаж лифтов – 18%. Отделка МОП – 5%. Фасадные работы – 10%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 71%. Устройство инженерных систем – 25%. Отделка МОП – 12%. Устройство светопрозрачных конструкций (установка окон) – 36%. Монтаж лифтов – 27%. Фасадные работы – 19%. Устройство кровли – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 60%. Устройство инженерных систем – 15%. Устройство кровли – 90%. Монтаж лифтов – 13%. Устройство светопрозрачных конструкций (установка окон) – 44%. Фасадные работы – 16%. Отделка МОП – 5%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 48%.  Устройство инженерных систем – 11%. Устройство светопрозрачных конструкций (установка окон) – 37%. Фасадные работы – 5%. Отделка МОП – 3%. Монтаж лифтов – 2%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 94%. Устройство наружных и внутренних стен и перегородок – 43%.  Устройство инженерных систем – 10%. Устройство светопрозрачных конструкций (установка окон) – 28%. Фасадные работы – 2%. Отделка МОП – 3%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 60%.  Устройство инженерных систем – 11%. Монтаж лифтов – 15%. Фасадные работы – 8%. Устройство кровли – 50%. Устройство светопрозрачных конструкций (установка окон) – 39%. Отделка МОП – 3%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 94%, ливневая канализация – 6%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 4%; ливневая канализация – 6%; кабельные линии 0,4 кВ – 2%.

Благоустройство – 4%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Теперь при оформлении ипотеки на Домклик покупатели квартир в жилых комплексах Группы компаний «Гранель» могут провести сделку всего за 15 минут. А на рассмотрение кредитной заявки, подписание договора долевого участия и кредитного договора понадобится не больше одного дня.

Благодаря внедрению цифровых технологий обе стороны — Домклик и ГК «Гранель» — смогли повысить эффективность бизнес-процессов, что привело к улучшению комфорта и экономии времени заемщиков при заключении сделки.

С помощью онлайн-ипотеки можно купить жильё в комплексах девелопера в Москве, Московской области и Уфе.

«Мы стремимся к тому, чтобы процесс приобретения недвижимости был максимально удобным для клиентов. Подбор квартиры, бронирование, подача кредитной заявки в банк, получение решения — эти и другие бизнес-процессы в компании оцифрованы.

Таким образом, онлайн-ипотека позволяет покупателям, в том числе из регионов, решать жилищный вопрос, не приезжая в офис застройщика. У нас доля онлайн-сделок составляет сейчас уже около 95%, при этом из них на Домклик приходится более половины. Для приобретения квартиры-мечты, кроме стандартного пакета документов, нужна, по сути, лишь электронная подпись», - отметила руководитель отдела ипотечного кредитования ГК «Гранель» Татьяна Боева.

Девелопер был многократно отмечен наградами ипотечного сервиса Сбербанка за результативное и взаимовыгодное сотрудничество. К услугам заемщиков льготные программы: «Ипотека с господдержкой», «Семейная ипотека», «Ипотека для IT-специалистов», а также классические кредитные продукты.

news

Домклик и ГК «Гранель» сократили время проведения ипотечной сделки до 15 минут

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 33%. Устройство инженерных систем – 41%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 27%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 37%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 93%. Фасадные работы – 32%. Светопрозрачные конструкции (установка окон) – 71%. Монтаж инженерных систем – 35%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 68%. Отделка МОП – 28%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Устройство кровли – 99%. Монтаж лифтов – 79%. Фасадные работы – 47%. Устройство светопрозрачных конструкций (установка окон) – 82%. Отделка МОП – 35%. Монтаж инженерных систем – 42%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 82%. Устройство инженерных систем – 36%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 68%. Устройство светопрозрачных конструкций (установка окон) – 82%. Фасадные работы – 31%. Отделка МОП – 31%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Монтаж инженерных систем – 31%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 85%. Монтаж лифтов – 69%. Отделка МОП – 21%. Фасадные работы – 56%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 43%. Монтаж инженерных систем – 17%. Устройство кровли – 81%. Устройство светопрозрачных конструкций (установка окон) – 31%. Монтаж лифтов – 15%. Отделка МОП – 3%. Фасадные работы – 7%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 62%. Устройство инженерных систем – 21%. Отделка МОП – 6%. Устройство светопрозрачных конструкций (установка окон) – 35%. Монтаж лифтов – 26%. Фасадные работы – 18%. Устройство кровли – 99%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 51%. Устройство инженерных систем – 12%. Устройство кровли – 65%. Монтаж лифтов – 13%. Устройство светопрозрачных конструкций (установка окон) – 43%. Фасадные работы – 14%. Отделка МОП – 2%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 95%. Устройство наружных и внутренних стен и перегородок – 34%.  Устройство инженерных систем – 9%. Устройство светопрозрачных конструкций (установка окон) – 36%. Фасадные работы – 2%. Отделка МОП – 1%. Монтаж лифтов – 2%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 84%. Устройство наружных и внутренних стен и перегородок – 29%.  Устройство инженерных систем – 7%. Устройство светопрозрачных конструкций (установка окон) – 26%. Фасадные работы – 1%. Отделка МОП – 1%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 57%.  Устройство инженерных систем – 11%. Монтаж лифтов – 12%. Фасадные работы – 4%. Устройство кровли – 31%. Устройство светопрозрачных конструкций (установка окон) – 37%. Отделка МОП – 2%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 89%, ливневая канализация – 3%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 3%, ливневая канализация – 4%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 100%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 32%. Устройство инженерных систем – 39%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 25%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 36%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 93%. Фасадные работы – 30%. Светопрозрачные конструкции (установка окон) – 69%. Монтаж инженерных систем – 34%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 66%. Отделка МОП – 25%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 94%. Устройство кровли – 99%. Монтаж лифтов – 78%. Фасадные работы – 46%. Устройство светопрозрачных конструкций (установка окон) – 81%. Отделка МОП – 34%. Монтаж инженерных систем – 40%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 81%. Устройство инженерных систем – 31%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 66%. Устройство светопрозрачных конструкций (установка окон) – 81%. Фасадные работы – 29%. Отделка МОП – 25%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Монтаж инженерных систем – 29%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 84%. Монтаж лифтов – 66%. Отделка МОП – 19%. Фасадные работы – 41%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 42%. Монтаж инженерных систем – 7%. Устройство кровли – 51%. Устройство светопрозрачных конструкций (установка окон) – 21%. Монтаж лифтов – 5%. Отделка МОП – 2%. Фасадные работы – 6%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 52%. Устройство инженерных систем – 19%. Отделка МОП – 4%. Устройство светопрозрачных конструкций (установка окон) – 25%. Монтаж лифтов – 16%. Фасадные работы – 8%. Устройство кровли – 95%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 49%. Устройство инженерных систем – 10%. Устройство кровли – 55%. Монтаж лифтов – 11%. Устройство светопрозрачных конструкций (установка окон) – 13%. Фасадные работы – 4%. Отделка МОП – 1%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 93%. Устройство наружных и внутренних стен и перегородок – 24%.  Устройство инженерных систем – 6%. Устройство светопрозрачных конструкций (установка окон) – 26%. Фасадные работы – 1%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 82%. Устройство наружных и внутренних стен и перегородок – 19%.  Устройство инженерных систем – 5%. Устройство светопрозрачных конструкций (установка окон) – 16%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 47%.  Устройство инженерных систем – 9%. Монтаж лифтов – 11%. Фасадные работы – 2%. Устройство кровли – 30%. Устройство светопрозрачных конструкций (установка окон) – 17%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 88%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 2%, ливневая канализация – 3%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Лови момент! ГК «Гранель» открывает сезон выгодных цен на квартиры и дарит выгоду до 24%.

Специальное предложение распространяется на ограниченное количество квартир в ЖК MYPRIORITY Basmanny. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

При покупке квартиры в жилом комплексе MYPRIORITY Basmanny размер вашей выгоды составит до 24%.

Акция действует до 29 февраля 2024 года.

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

Лови момент! Сезон выгодных цен на квартиры. Выгода до 24%

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 43 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 99%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 32%. Устройство инженерных систем – 38%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 99%. Устройство инженерных систем – 24%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 34%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 92%. Фасадные работы – 29%. Светопрозрачные конструкции (установка окон) – 68%. Монтаж инженерных систем – 33%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 65%. Отделка МОП – 23%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 93%. Устройство кровли – 99%. Монтаж лифтов – 78%. Фасадные работы – 45%. Устройство светопрозрачных конструкций (установка окон) – 80%. Отделка МОП – 32%. Монтаж инженерных систем – 39%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 78%. Устройство инженерных систем – 30%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 65%. Устройство светопрозрачных конструкций (установка окон) – 80%. Фасадные работы – 28%. Отделка МОП – 23%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 90%. Монтаж инженерных систем – 28%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 84%. Монтаж лифтов – 65%. Отделка МОП – 18%. Фасадные работы – 40%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 41%. Монтаж инженерных систем – 6%. Устройство кровли – 15%. Устройство светопрозрачных конструкций (установка окон) – 18%. Монтаж лифтов – 2%. Отделка МОП – 1%. Фасадные работы – 1%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 51%. Устройство инженерных систем – 18%. Отделка МОП – 4%. Устройство светопрозрачных конструкций (установка окон) – 23%. Монтаж лифтов – 15%. Фасадные работы – 7%. Устройство кровли – 65%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 49%. Устройство инженерных систем – 9%. Устройство кровли – 50%. Монтаж лифтов – 10%. Устройство светопрозрачных конструкций (установка окон) – 13%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 92%. Устройство наружных и внутренних стен и перегородок – 23%.  Устройство инженерных систем – 5%. Устройство светопрозрачных конструкций (установка окон) – 16%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 75%. Устройство наружных и внутренних стен и перегородок – 18%.  Устройство инженерных систем – 4%. Устройство светопрозрачных конструкций (установка окон) – 6%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 45%.  Устройство инженерных систем – 8%. Монтаж лифтов – 5%. Фасадные работы – 1%. Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 10%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 87%.
Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 1%, ливневая канализация – 1%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 33 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 99%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 32%. Устройство инженерных систем – 38%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 92%. Устройство инженерных систем – 23%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 34%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Фасадные работы – 27%. Светопрозрачные конструкции (установка окон) – 68%. Монтаж инженерных систем – 32%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 62%. Отделка МОП – 21%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 93%. Устройство кровли – 99%. Монтаж лифтов – 78%. Фасадные работы – 45%. Устройство светопрозрачных конструкций (установка окон) – 77%. Отделка МОП – 31%. Монтаж инженерных систем – 39%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 77%. Устройство инженерных систем – 28%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 65%. Устройство светопрозрачных конструкций (установка окон) – 75%. Фасадные работы – 27%. Отделка МОП – 22%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 90%. Монтаж инженерных систем – 27%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 84%. Монтаж лифтов – 65%. Отделка МОП – 15%. Фасадные работы – 35%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 41%. Монтаж инженерных систем – 5%. Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 8%. Монтаж лифтов – 1%. Отделка МОП – 1%. Фасадные работы – 1%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 49%. Устройство инженерных систем – 17%. Отделка МОП – 3%. Устройство светопрозрачных конструкций (установка окон) – 21%. Монтаж лифтов – 1%. Фасадные работы – 6%. Устройство кровли – 60%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 47%. Устройство инженерных систем – 8%. Устройство кровли в секции 14 – 99%. Устройство кровли в секции 15 – 1%. Монтаж лифтов – 1%. Устройство светопрозрачных конструкций (установка окон) – 13%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 87%. Устройство наружных и внутренних стен и перегородок – 22%.  Устройство инженерных систем – 4%. Устройство светопрозрачных конструкций (установка окон) – 5%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 69%. Устройство наружных и внутренних стен и перегородок – 16%.  Устройство инженерных систем – 3%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 43%.  Устройство инженерных систем – 7%. Монтаж лифтов – 1%. Фасадные работы – 1%. Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 10%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 86%.

Внутриплощадочные инженерные сети: хозяйственно-бытовая канализация – 1%, ливневая канализация – 1%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 33 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 99%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 31%. Устройство инженерных систем – 37%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 88%. Устройство инженерных систем – 18%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 33%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Фасадные работы – 25%. Светопрозрачные конструкции (установка окон) – 67%. Монтаж инженерных систем – 30%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 60%. Отделка МОП – 19%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Устройство кровли – 99%. Монтаж лифтов – 78%. Фасадные работы – 43%. Устройство светопрозрачных конструкций (установка окон) – 77%. Отделка МОП – 30%. Монтаж инженерных систем – 38%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 76%. Устройство инженерных систем – 26%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 60%. Устройство светопрозрачных конструкций (установка окон) – 60%. Фасадные работы – 24%. Отделка МОП – 18%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 90%. Монтаж инженерных систем – 26%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 84%. Монтаж лифтов – 65%. Отделка МОП – 13%. Фасадные работы – 30%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 37%. Монтаж инженерных систем – 5%. Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 3%. Монтаж лифтов – 1%. Отделка МОП – 1%. Фасадные работы – 1%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 49%. Устройство инженерных систем – 16%. Отделка МОП – 3%. Устройство светопрозрачных конструкций (установка окон) – 14%. Монтаж лифтов – 1%. Фасадные работы – 4%. Устройство кровли – 12%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 46%. Устройство инженерных систем – 7%. Устройство кровли в секции 14 – 63%. Монтаж лифтов – 1%, Устройство светопрозрачных конструкций (установка окон) – 12%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 84%. Устройство наружных и внутренних стен и перегородок – 22%.  Устройство инженерных систем – 4%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 59%. Устройство наружных и внутренних стен и перегородок – 16%.  Устройство инженерных систем – 3%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 36%.  Устройство инженерных систем – 7%. Монтаж лифтов – 1%. Фасадные работы – 1%.

Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 2%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 85%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Уважаемые клиенты!

Группа компаний «Гранель» поздравляет вас с наступающим Новым годом и сообщает о графике работы в праздничные дни.

Call-центр ГК «Гранель» и все офисы продаж работают до 30 декабря включительно в обычном режиме.
31 декабря, 1 и 2 января – выходные дни.

Начиная с 3 января 2024 года, call-центр и офисы продаж начинают работать по стандартному графику.

news

График работы офисов продаж и call-центра в новогодние праздники

С 23 декабря первоначальный взнос по льготной ипотеке на квартиру в жилом комплексе «MYPRIORITY Басманный» повышается с 20% до 30%, а максимальный размер кредита для Московского региона теперь составит 6 миллионов рублей. Ранее в столичном регионе, Санкт-Петербурге и Ленинградской области лимит был в 2 раза выше - 12 млн руб.

Подписать кредитный договор на покупку квартиры в жилом комплексе «MYPRIORITY Басманный» в Москве на прежних условиях можно до 22 декабря включительно!

Спешите! Успейте купить жилье в жилом комплексе «MYPRIORITY Басманный» до повышения первоначального взноса и уменьшения суммы кредита по льготной ипотеке!

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ЖК «MYPRIORITY Басманный».

Добро пожаловать!

news

«Ипотека с господдержкой»: меняются условия программы для Московского региона

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.

В октябре, ноябре и декабре 2023 года были демонтированы три башенных крана. В работе три башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 33 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 99%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 29%. Устройство инженерных систем – 35%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 88%. Устройство инженерных систем – 16%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 31%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Фасадные работы – 23%. Светопрозрачные конструкции (установка окон) – 67%. Монтаж инженерных систем – 29%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 40%. Отделка МОП – 18%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Устройство кровли – 99%. Монтаж лифтов – 77%. Фасадные работы – 42%. Устройство светопрозрачных конструкций (установка окон) – 77%. Отделка МОП – 29%. Монтаж инженерных систем – 37%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 73%. Устройство инженерных систем – 25%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 24%. Устройство светопрозрачных конструкций (установка окон) – 55%. Фасадные работы – 22%. Отделка МОП – 15%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 90%. Монтаж инженерных систем – 25%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 84%. Монтаж лифтов – 65%. Отделка МОП – 12%. Фасадные работы – 28%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 34%. Монтаж инженерных систем – 5%. Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 1%. Монтаж лифтов – 1%. Отделка МОП – 1%. Фасадные работы – 1%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 49%. Устройство инженерных систем – 15%. Отделка МОП – 3%. Устройство светопрозрачных конструкций (установка окон) – 12%. Монтаж лифтов – 1%. Фасадные работы – 2%. Устройство кровли – 1%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 90%. Устройство наружных и внутренних стен и перегородок – 39%. Устройство инженерных систем – 6%. Устройство кровли в секции 14 – 41%. Монтаж лифтов – 1%, Устройство светопрозрачных конструкций (установка окон) – 10%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 71%. Устройство наружных и внутренних стен и перегородок – 19%.  Устройство инженерных систем – 3%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 47%. Устройство наружных и внутренних стен и перегородок – 12%.  Устройство инженерных систем – 3%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 99%. Устройство наружных и внутренних стен и перегородок – 35%.  Устройство инженерных систем – 6%. Монтаж лифтов – 1%. Фасадные работы – 1%. Устройство кровли – 1%. Устройство светопрозрачных конструкций (установка окон) – 1%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 45%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства

В правительство внесены предложения о повышении первоначального взноса по льготной ипотеке до 25%-30% при покупке квартиры в жилом комплексе «MYPRIORITY Басманный». Соответствующий проект постановления разработан Минфином РФ. Министерство также предлагает сократить максимальный размер кредита в рамках льготных программ для Москвы и Московской области до 6 млн рублей. Сейчас заемщик в столичном регионе может взять займ по льготной ипотеке до 12 млн рублей.

По данным некоторых источников, поправки уже могут вступить в силу в течение одной-двух недель. Таким образом, остается немного времени, чтобы приобрести квартиру в жилом комплексе «MYPRIORITY Басманный» по текущим выгодным условиям.

Спешите! Успейте купить жилье в жилом комплексе «MYPRIORITY Басманный» до повышения первоначального взноса по льготной ипотеке и уменьшения суммы кредита!

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж ЖК «MYPRIORITY Басманный».

Добро пожаловать!


news

Ожидается повышение первоначального взноса по льготной ипотеке

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки.
В октябре и ноябре 2023 года были демонтированы два башенных крана. В работе четыре башенных крана.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 33 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 99%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 27%. Устройство инженерных систем – 33%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 82%. Устройство инженерных систем – 14%. Отделка паркинга П2 и кладовых (с 12 по 21 секции) – 2%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 90%. Фасадные работы – 19%. Светопрозрачные конструкции (установка окон) – 67%. Монтаж инженерных систем – 28%. Устройство кровли в секциях 5 и 6 – 99%. Монтаж лифтов – 30%. Отделка МОП – 17%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 91%. Устройство кровли – 99%. Монтаж лифтов – 76%. Фасадные работы – 41%. Устройство светопрозрачных конструкций (установка окон) – 77%. Отделка МОП – 28%. Монтаж инженерных систем – 36%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 73%. Устройство инженерных систем – 24%. Устройство кровли в секциях 7, 8 и 9 – 99%. Монтаж лифтов – 20%. Устройство светопрозрачных конструкций (установка окон) – 45%. Фасадные работы – 20%. Отделка МОП – 14%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 90%. Монтаж инженерных систем – 24%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 83%. Монтаж лифтов – 61%. Отделка МОП – 12%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 95%. Устройство наружных и внутренних стен и перегородок – 20%. Монтаж инженерных систем – 4%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 95%. Устройство наружных и внутренних стен и перегородок – 48%. Устройство инженерных систем – 14%. Отделка МОП – 2%. Устройство светопрозрачных конструкций (установка окон) – 4%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 87%. Устройство наружных и внутренних стен и перегородок – 21%. Устройство инженерных систем – 5%. Устройство кровли в секции 14 – 3%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 49%. Устройство наружных и внутренних стен и перегородок – 5%.  Устройство инженерных систем – 3%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 35%. Устройство наружных и внутренних стен и перегородок – 3%.  Устройство инженерных систем – 2%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 93%. Устройство наружных и внутренних стен и перегородок – 15%.  Устройство инженерных систем – 5%.

Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 100%, теплосеть – 25%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Ждете чуда? ГК «Гранель» создает новогоднее настроение и дарит выгоду до 24%.

Выгода предоставляется на ограниченное количество квартир в жилом комплексе MYPRIORITY Basmanny. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

Акция действует до 31 января 2024 года.

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

Новогодняя выгода на квартиры до 24%

Строительство ЖК MYPRIORITY Basmanny вышло на новую фазу – на объекте развернулись активные работы по устройству фасадных систем. Их готовность в секциях 3 и 4 достигла 38%, в секциях 5 и 6 – 16%, а в 7-9 – 15%. Еще больший ход набрали работы по устройству светопрозрачных конструкций. Выполнение в секциях 3 и 4 составило 68%, в секциях 5 и 6 – 63%, в 7-9 – 32%. Оконные работы в секциях 10-11 вышли на уровень 66%.

Близятся к завершению монолитные работы. В секциях 3-11 они выполнены полностью, в секциях 12 и 13 – на 83%, в секциях 14 и 15 - на 80%, а в секциях 20 и 21 – на 75%. В секциях 1 и 2 монолитный каркас готов более чем на 60%, а в секциях 16-19 – в среднем на треть.

Устройство кровли в части секций также вышло на финишную прямую. В секциях 3-7, 9-11 строители сделали более 90% работ, а в секции 8 – более 80%. Активная стадия началась в секциях 14-17.

В девяти секциях ведутся отделка и монтаж лифтов, а в 15 секциях – устройство инженерных систем. Жилой комплекс уже приобретает градостроительный облик. Лучшие проектные решения сочетаются с авторским дизайном и новейшим инженерным оборудованием.

Подробности о квартирах ЖК MYPRIORITY Basmanny вы можете узнать в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

Добро пожаловать!

news

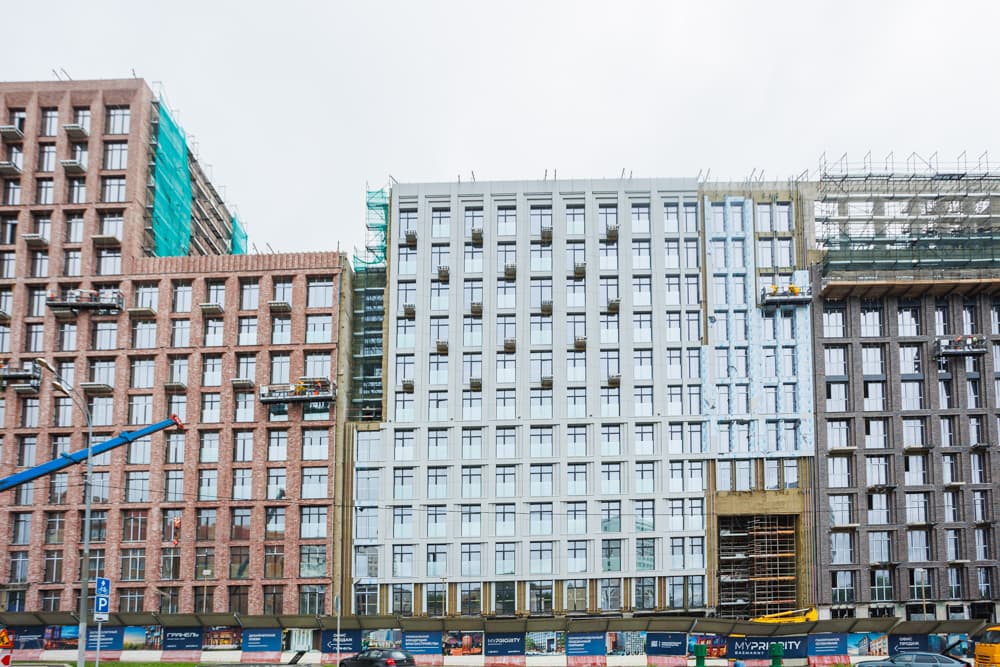

На объекте MYPRIORITY Basmanny развернулись активные фасадные работы

ЖК MYPRIORITY Basmanny вышел в финал 15-й Московской премии Urban 2023. Проект претендует на победу в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы». В проекте есть всё, чтобы предоставить жильцам привилегированный статус: исторический центр Москвы, динамичная современная архитектура, эксклюзивная приватная благоустроенная территория, высокотехнологичная инженерия, премиальное лифтовое оборудование с дизайнерской отделкой, светопрозрачные конструкции европейского качества.

Транспортная доступность жилого комплекса позволяет сразу выехать на Третье транспортное кольцо, до Садового кольца и Кремля всего 5 и 15 минут соответственно. Рядом расположены метро «Бауманская», набережная реки Яузы, Лефортовский парк и самый лучший технический вуз страны – МГТУ им. Баумана.

Вход в MYPRIORITY Basmanny осуществляется через дизайнерское лобби, остекление которого открывает перспективу на зеленый закрытый внутренний двор. В жилом комплексе предусмотрены подземный паркинг, автомойка, кладовые, фитнес-клуб, первые этажи отданы под коммерческую и социально полезную инфраструктуру.

news

ЖК MYPRIORITY Basmanny – финалист Московской премии Urban 2023

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки. В работе шесть башенных кранов.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 28 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 99%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 20%. Устройство инженерных систем – 27%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 100%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 21%. Устройство инженерных систем – 11%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 87%. Фасадные работы – 16%. Светопрозрачные конструкции (установка окон) – 63%. Монтаж инженерных систем – 24%. Устройство кровли в секции 5 – 99%, в секции 6 – 99%. Монтаж лифтов – 25%. Отделка МОП – 13%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 89%. Устройство кровли – 99%. Монтаж лифтов – 70%. Фасадные работы – 38%. Устройство светопрозрачных конструкций (установка окон) – 68%. Отделка МОП – 22%. Монтаж инженерных систем – 30%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 65%. Устройство инженерных систем – 19%. Устройство кровли в секции 7 – 99%, в секции 8 – 80%, в секции 9 – 90%. Монтаж лифтов – 15%. Устройство светопрозрачных конструкций (установка окон) – 32%. Фасадные работы – 15%. Отделка МОП – 9%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 88%. Монтаж инженерных систем – 20%. Устройство кровли – 99%. Устройство светопрозрачных конструкций (установка окон) – 66%. Монтаж лифтов – 45%. Отделка МОП – 9%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 62%. Устройство наружных и внутренних стен и перегородок – 10%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 83%. Устройство наружных и внутренних стен и перегородок – 45%. Устройство инженерных систем – 10%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 80%. Устройство наружных и внутренних стен и перегородок – 15%. Устройство инженерных систем – 2%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 30%. Устройство наружных и внутренних стен и перегородок – 2%.  Устройство инженерных систем – 1%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 25%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 75%.
Наружные внеплощадочные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 95%, теплосеть – 1%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

С 22 сентября 2023 года ГК «Гранель» планирует повышение цен на квартиры в жилом комплексе MYPRIORITY Basmanny.

MYPRIORITY Basmanny – проект бизнес-класса в центре Москвы. Среди преимуществ объекта – удачная локация, современная авторская архитектура, продуманное благоустройство территории и высокотехнологичная инженерия.

Спешите приобрести квартиру до роста цен!

Подробную информацию вы можете получить по телефону +7 (495) 266-55-22 или в офисах продаж.

news

Плановое повышение цен с 22 сентября 2023 года

ГК «Гранель» сохраняет клиентоориентированность и дарит выгоду на квартиры до 21%.

Выгода предоставляется на ограниченное количество квартир в жилом комплексе MYPRIORITY Basmanny. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

Акция действует до 30 сентября 2023 года.

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

Сохнешь по квартире? Бери с выгодой до 21%

MYPRIORITY Basmanny стал участником престижной премии в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы». Объект возводится на участке площадью 2,36 га в историческом Басманном районе, рядом с набережной Яузы и Лефортовским парком. Авторский архитектурный проект позволяет органично вписать комплекс в окружающий архитектурный контекст. Секции переменной этажности формируют приватный двор с ландшафтным дизайном и уникальной концепцией благоустройства от бюро UNK landscape.

MYPRIORITY Basmanny — это качественная городская среда, отвечающая потребностям современного человека в безопасности и комфорте. В квартирах много света и воздуха, продумана концепция дворового пространства, есть возможности для шопинга, досуга, образования, спорта. К услугам жителей будет собственный фитнес-центр, в который можно попасть, не выходя из подъезда.

Авторский ландшафтный дизайн двора имитирует естественную природную среду – здесь высадят кустарники, крупномерные деревья, цветы, травы-многолетники, как в модных столичных парках. Для релакса организуют зоны отдыха с перголами. Концептуальное игровое пространство для детей будет создано по принципу PLAYHUB.
Urban Awards - знак качества и гарантия надежности застройщика. Премия выявляет самые качественные жилые проекты с точки зрения технического оснащения, архитектуры, благоустройства, инфраструктуры, развития городской среды в целом. Таким образом, одной из ключевых задач премии является развитие и совершенствование стандартов качественного девелопмента в России, а также помощь покупателям в выборе жилья.


news

ЖК MYPRIORITY Basmanny – номинант премии Urban Awards 2023

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки. В работе шесть башенных кранов.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 28 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 71%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 13%. Устройство инженерных систем – 21%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 18%. Устройство инженерных систем – 7%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.

Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 79%. Фасадные работы – 9%. Светопрозрачные конструкции (установка окон) – 45%. Монтаж инженерных систем – 16%. Устройство кровли в секции 5 – 35%, в секции 6 – 15%. Монтаж лифтов – 15%. Отделка МОП – 6%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 86%. Устройство кровли в секции 3 – 99%, в секции 4 – 99%. Монтаж лифтов – 45%. Фасадные работы – 30%. Устройство светопрозрачных конструкций (установка окон) – 52%. Отделка МОП – 10%. Монтаж инженерных систем – 23%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 91%. Устройство наружных и внутренних стен и перегородок – 50%. Устройство инженерных систем – 12%. Устройство кровли в секции 7 – 3%, секции 8 – 0%, секции 9 – 0%. Монтаж лифтов – 3%. Устройство светопрозрачных конструкций (установка окон) – 14%. Фасадные работы – 5%. Отделка МОП – 2%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 73%. Монтаж инженерных систем – 13%. Устройство кровли в секции 10 – 99%, секции 11 – 90%. Устройство светопрозрачных конструкций (установка окон) – 40%. Монтаж лифтов – 25%. Отделка МОП – 3%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 30%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 71%. Устройство наружных и внутренних стен и перегородок – 20%. Устройство инженерных систем – 7%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 51%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 96%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 12%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 90%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 3%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 25%.
Наружные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 42%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» совместно с РоссельхозБанком запустила совместную акцию «Счастливое время», которая действует при покупке квартир по программе семейной ипотеки. Процентная ставка начинается от 5,2%. Первоначальный взнос - от 20% стоимости жилья. При этом можно использовать средства материнского капитала. Срок кредитования – до 30 лет.

Подробности просим уточнять в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.


«Ипотека с государственной поддержкой семей, в которых с 01.01.2018 по 31.12.2022 родился первый или последующий ребенок, или семей, имеющих не менее двух детей, которые не достигли возраста 18 лет на дату заключения кредитного договора, предоставляется физическим лицам в рублях Российской Федерации на приобретение у GG Гранель квартиры по договору купли-продажи или договору участия в долевом строительстве (в т.ч. договору уступки прав(требований)) на первичном рынке в объектах, расположенных на территории Москвы, Московской области, Санкт-Петербурга и Ленинградской области, на срок не более 30 лет включительно, при первоначальном взносе не менее 20% от стоимости квартиры, под  5,2% годовых. Сумма кредита – от 7 млн. рублей включительно до 12 млн. рублей включительно.
Категория клиентов: работники бюджетных организаций/ участники зарплатных проектов АО Россельхозбанк /«надежные» клиенты АО Россельхозбанк.
Ставка в размере от 5,2% годовых действует в рамках акции «Счастливое время», срок действия до 30.10.2023. Ставка зависит от суммы кредита и применяется при условии личного страхования и страхования временной утраты трудоспособности. В случае отказа от личного страхования, неисполнения обязательств по пролонгации личного страхования заемщиков ставка по кредиту устанавливается в размере 6% годовых.
«Ипотека с государственной поддержкой семей с детьми» действует в рамках постановления Правительства Российской Федерации от 30.12.2017 №1711 «Об утверждении Правил предоставления субсидий из федерального бюджета российским кредитным организациям и акционерному обществу «ДОМ.РФ» на возмещение недополученных доходов по выданным (приобретенным) жилищным (ипотечным) кредитам (займам), предоставленным гражданам Российской Федерации, имеющим детей».

news

«Счастливое время» - совместная акция от ГК «Гранель» и РоссельхозБанка

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки. В работе шесть башенных кранов.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 26 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 98%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 68%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 12%. Устройство инженерных систем – 11%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 99%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 16%. Устройство инженерных систем – 5%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 77%. Фасадные работы – 8%. Светопрозрачные конструкции (установка окон) – 35%. Монтаж инженерных систем – 12%. Устройство кровли в секции 5 – 20%, в секции 6 – 15%. Монтаж лифтов – 5%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 84%. Устройство кровли в секции 3 – 100%, в секции 4 – 35%. Монтаж лифтов – 35%. Фасадные работы – 29%. Устройство светопрозрачных конструкций (установка окон) – 51%. Отделка МОП – 8%. Монтаж инженерных систем – 21%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 90%. Устройство наружных и внутренних стен и перегородок – 45%. Устройство инженерных систем – 11%. Устройство кровли в секции 7 – 2%. Монтаж лифтов – 2%. Устройство светопрозрачных конструкций (установка окон) – 9%. Фасадные работы – 2%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 71%. Монтаж инженерных систем – 12%. Устройство кровли в секции 10 – 51%, в секции 11 – 12%. Устройство светопрозрачных конструкций (установка окон) – 20%. Монтаж лифтов – 12%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 15%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 62%. Устройство наружных и внутренних стен и перегородок – 18%. Устройство инженерных систем – 6%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 50%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 95%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 10%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 83%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 2%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 7%.
Наружные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 41%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

По данным портала dataflat.ru, жилой комплекс MYPRIORITY Basmanny стал самым востребованным среди жилых комплексов бизнес-класса в ЦАО Москвы.  За 1 полугодие 2023 года в жилом комплексе было зарегистрировано 196 сделок по квартирам, что позволило возглавить топ продаж в своем сегменте и локации.

Покупателей в MYPRIORITY Basmanny привлекает целый ряд факторов. Комплекс удачно расположен в историческом  Басманном районе, рядом с метро «Бауманская», Лефортовским парком и набережной реки Яузы, которую планируют благоустроить в ближайшее время. В районе отлично развита инфраструктура: в шаговой доступности расположены магазины, кафе, пункты услуг,  детские сады, школы, медицинские учреждения,  ведущие вузы страны – МГТУ им. Баумана и Высшая школа экономики (гуманитарный корпус).

В MYPRIORITY Basmanny представлена высокотехнологичная инженерия, включая системы видеонаблюдения, контроля доступа и диспетчеризации, а также IP-домофонию с возможностью доступа через мобильное приложение. В комплексе будут установлены премиальные европейские лифты Kleemann с дизайнерской отделкой. Кроме того, предусмотрена VRF-система центрального кондиционирования от LG Electronics Multi V.

Огромным преимуществом для покупателей становится благоустроенное пространство двора площадью 1,6 га, половина которого отдана под озеленение: луговые и полевые травы, сосны, ели и можжевельники, цветущие кустарники и даже собственный яблоневый сад.  Ландшафтный дизайн разработан ведущим бюро  UNK landscape и предусматривает функциональное зонирование территории. Здесь появится детский плейхаб с игровыми и развивающими зонами для малышей и детей постарше, зоны отдыха с качелями и столиками, коворкинг в подконсольном пространстве. Центром притяжения станет площадь с амфитеатром и фонтаном.


news

ЖК MYPRIORITY Basmanny – лидер по сделкам в ЦАО

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки. В работе шесть башенных кранов.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 26 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 98%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 65%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 9%. Устройство инженерных систем – 6%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 98%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 6%. Устройство инженерных систем – 3%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 92%. Устройство наружных и внутренних стен и перегородок – 67%. Фасадные работы – 3%. Светопрозрачные конструкции (установка окон) – 5%. Монтаж инженерных систем – 8%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 74%. Устройство кровли в секции 3 – 92%, в секции 4 – 25%. Монтаж лифтов – 25%. Фасадные работы – 9%. Устройство светопрозрачных конструкций (установка окон) – 41%. Отделка МОП – 3%. Монтаж инженерных систем – 10%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 73%. Устройство наружных и внутренних стен и перегородок – 35%. Устройство инженерных систем – 6%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц в секции 10 – 100%, в секции 11 – 96%. Устройство наружных и внутренних стен и перегородок – 31%. Монтаж инженерных систем – 4%. Устройство кровли в секции 10 – 25%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 95%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 13%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 55%. Устройство наружных и внутренних стен и перегородок – 16%. Устройство инженерных систем – 4%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 39%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 95%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 9%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 63%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 95%. Устройство вертикальных конструкций, плит перекрытий и лестниц – 8%.

Наружные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 38%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства

ЖК MYPRIORITY Basmanny, возводимый ГК «Гранель», получил очередную награду - в этот раз премию «MULTI-прорыв года» от компании LG Electronics. Торжественное награждение состоялось на презентации нового поколения наружных блоков с искусственным интеллектом. Южнокорейский производитель выступил организатором церемонии. Почетный приз руководителю проекта Виталию Макарову вручил президент компании LG в России и странах СНГ господин ЕнгНам Ро.

В ЖК бизнес-класса MYPRIORITY Basmanny, расположенном в историческом центре Москвы, предусмотрена VRF-система центрального кондиционирования от LG Electronics Multi V. Технология обеспечивает стабильную работу оборудования в режимах обогрева и охлаждения.

Системы кондиционирования воздуха с регулируемым потоком хладагента VRF - одни из самых совершенных и универсальных способов комфортного кондиционирования воздуха из представленных на рынке. Эти системы максимально просты в управлении, легко монтируются и обладают высочайшими показателями энергоэффективности. Срок службы оборудования значительно увеличился за последнее время, а низкие операционные затраты делают VRF-системы выгодным решением для большинства типов современных зданий, отмечают в LG Electronics.

«На сегодняшний день используемое нами решение южнокорейской компании – высококачественный инженерный продукт, опережающий общепринятые стандарты и установивший новые рекорды энергоэффективности в своей сфере. Недавно наши менеджеры и специалисты прошли дополнительное обучение у производителя. Это позволит еще подробнее рассказывать о применяемых инженерных решениях и преимуществах всего проекта», - отметил Виталий Макаров.

news

ЖК MYPRIORITY Basmanny – «Multi-прорыв года»

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование и трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С), вынос инженерных сетей, попадающих в пятно застройки. В работе шесть башенных кранов.

Корпус 1: устройство ограждения котлована, строительство стены в грунте, устройство грунтоцементных свай, раскопка котлована и устройство распорной системы – 100%. Выполняется завоз лифтов – на данный момент завезено 16 лифтов из 43.

Паркинг П1:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 98%. Устройство внутренних стен и перегородок (с 1 по 11 секции) – 65%. Отделка паркинга П1 и кладовых (с 1 по 11 секции) – 7%. Устройство инженерных систем – 5%.

Паркинг П2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия – 94%. Устройство внутренних стен и перегородок (с 12 по 21 секции) – 6%. Устройство инженерных систем – 3%.

Секции 5 и 6:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 92%. Устройство наружных и внутренних стен и перегородок – 65%. Фасадные работы – 3%. Светопрозрачные конструкции (установка окон) – 4%. Монтаж инженерных систем – 8%.

Секции 3 и 4:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 99%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 100%. Устройство наружных и внутренних стен и перегородок – 72%. Устройство кровли в секции 3 – 91%, в секции 4 – 21%. Монтаж лифтов – 15%. Фасадные работы – 8%. Устройство светопрозрачных конструкций (установка окон) – 41%. Отделка МОП – 2%. Монтаж инженерных систем – 7%.

Секции 7, 8 и 9:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 73%. Устройство наружных и внутренних стен и перегородок – 34%. Устройство инженерных систем – 5%.

Секции 10 и 11:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 100%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц в секции 10 – 100%, в секции 11 – 96%. Устройство наружных и внутренних стен и перегородок – 31%. Монтаж инженерных систем – 4%. Устройство кровли в секции 10 – 22%.

Секции 1 и 2:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 90%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 13%.

Секции 12 и 13:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 51%. Устройство наружных и внутренних стен и перегородок – 15%. Устройство инженерных систем – 4%.

Секции 14 и 15:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 98%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 18%.

Секции 16 и 17:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 95%.
Выше нулевой отметки: устройство вертикальных конструкций, плит перекрытий и лестниц – 8%.

Секции 18 и 19:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 58%.

Секции 20 и 21:
Ниже нулевой отметки: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия – 90%. Устройство вертикальных конструкций, плит перекрытий и лестниц – 8%.

Наружные инженерные сети: хозяйственно-бытовая канализация – 100%, водопровод – 38%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный - один из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начался основной этап строительства: устройство ограждения котлована, строительство стены в грунте – в июне 2022 года данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована и устройство распорной системы завершены на 100%. Работы завершены в мае 2023 года.
С апреля 2023 года на строительную площадку завезено 16 лифтов из 43. Окончание завоза лифтов будет произведено до конца июня 2023 года.

Паркинг П1: в июне 2022 года началось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 98%. В июле 2022 года был запущен в работу башенный кран № 5.
С декабря 2022 года ведется устройство внутренних стен и перегородок ниже нулевой отметки паркинга П1 (с 1 по 11 секции) – 55%.
В мае 2023 года начались отделочные работы паркинга П1 и кладовых (с 1 по 11 секции) – 6%. Устройство инженерных систем – 4%.

Паркинг П2: в сентябре 2022 года началось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 92%.
С июня 2023 года ведется устройство внутренних стен и перегородок ниже нулевой отметки паркинга П2 (с 12 по 21 секции) – 5%. Устройство инженерных систем – 2%.

Секции 5, 6: в июне 2023 года на 100% завершилось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа, которое велось с августа 2022 года.
С октября 2022 года ведется устройство конструкций элементов здания выше нулевой отметки. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 88%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки. Выполнение составляет – 51%.
В мае 2023 года строители приступили к работам по инженерным системам в секциях 5 и 6 – 5%. Фасадные работы – 1%. Светопрозрачные конструкции (установка окон) – 3%.

Секции 3, 4: в августе 2022 года строители начали работы по устройству конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 99%.
С августа 2022 года запущен в работу башенный кран № 1.
В октябре 2022 года строители начали работы по устройству конструкций элементов здания выше нулевой отметки. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 98%.
В мае 2023 года завершились монолитные работы в секции 3.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 3 и 4. Выполнение – 68%.
В мае 2023 года специалисты приступили к работам по инженерным системам в секциях 3 и 4 – 3%. Устройство кровли в секции 3 – 61%. Монтаж лифтов в секции 3 – 2%. Фасадные работы в секциях 3 и 4 – 2%. Устройство светопрозрачных конструкций в секциях 3 и 4 – 38%.

Секции 7, 8, 9: в июне 2023 года завершились на 100% работы по устройству конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа, которые велись с августа 2022 года.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 63%.
С марта 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки. Выполнение составляет 24%.
С мая 2023 года специалисты ведут устройство инженерных систем – 4%.

Секции 10 и 11: в июне 2023 года на 100% завершилось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа, которое велось с сентября 2022 года.
В декабре 2022 года началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 95%.
В июне 2023 года завершились монолитные работы в секции 10.
С марта 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки – 21%.
В июне 2023 года строители приступили к работам по инженерным системам в секциях 10 и 11 – 2%.
В июне 2023 года началось устройство кровли в секции 10 – 2%.

Секции 1 и 2: с октября 2022 года началось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 80%.
В декабре 2022 года строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 13%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В марте 2023 года строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 40%.
В октябре 2022 года был запущен в работу башенный кран № 2, а в ноябре 2022 года - башенный кран № 3.
В июне 2023 года началось устройство наружных и внутренних стен и перегородок выше нулевой отметки – 5%. Устройство инженерных систем – 2%.

Секции 14 и 15: с января 2023 года ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В апреле 2023 года строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 12%.

Секции 16 и 17: с февраля 2023 года ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 85%.
В марте 2023 года был запущен в работу башенный кран № 4.

Секции 18 и 19: с апреля 2023 года ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 48%.

Секции 20 и 21: с марта 2023 года ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 80%.
В июне 2023 года строители приступили к устройству вертикальных конструкций, плит перекрытий и лестниц – 5%.

В феврале 2023 года АО «Мосводоканал» приступил к работам по наружной сети хозяйственно-бытовой канализации согласно техническим присоединениям. В мае 2023 года работы были завершены на 100%.
В апреле 2023 года АО «Мосводоканал» приступил к работам по наружной сети водопровода. Выполнение на первом участке в соответствии с Соглашением компенсации потерь составляет 28%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продлевает майские праздники еще на 4 дня! Только с 11 по 14 мая (включительно) при бронировании квартир покупатели могут получить дополнительную выгоду в размере 3% на проекты компании в Москве и Московской области.

Акция суммируется со всеми текущими предложениями ГК «Гранель»!

Напоминаем, что нашим покупателям доступны разнообразные ипотечные программы от ведущих банков, в том числе льготная и семейная ипотека.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

Спешите, предложение ограничено!

news

Дополнительная выгода 3% на квартиры от ГК «Гранель».

Группа компаний «Гранель» сообщает о графике работы офиса продаж по адресу ул. Малая Почтовая, 12 в предстоящие праздники.

Офис открыт все дни 6, 7, 8 и 9 мая с 9:00 до 21:00.

Также Call-центр ГК «Гранель» работает все праздничные дни в обычном режиме - с 9:00 до 21:00.

news

График работы офиса продаж в предстоящие праздники

ЖК MYPRIORITY Basmanny - претендент на победу в номинации «Жилой комплекс №1» в бизнес-сегменте престижной премии. В проекте есть всё, чтобы предоставить жильцам привилегированный статус: исторический центр Москвы, динамичная современная архитектура, эксклюзивная приватная благоустроенная территория, высокотехнологичная инженерия, премиальное лифтовое оборудование с дизайнерской отделкой, светопрозрачные конструкции европейского качества. Объект возводит ГК «Гранель».

Транспортная доступность жилого комплекса позволяет сразу выехать на Третье транспортное кольцо, до Садового кольца и Кремля всего 5 и 15 минут соответственно. Рядом расположены метро «Бауманская», набережная реки Яузы, Лефортовский парк и самый лучший технический вуз страны – МГТУ им. Баумана.

Вход в MYPRIORITY Basmanny осуществляется через дизайнерское лобби, витражное остекление которого открывает перспективу на зеленый закрытый внутренний двор. В жилом комплексе предусмотрены подземный паркинг, автомойка, кладовые, фитнес-клуб, первые этажи отданы под коммерческую и социально полезную инфраструктуру.

Европланировки позволяют максимально эргономично использовать пространство. Комнаты наполнены светом за счет большого количества широких окон и балконов.

Богатая инфраструктура центра Москвы предлагает все необходимое для жизни. Старинные особняки и усадьбы здесь соседствуют с современными торговыми и бизнес-центрами, зеленые парки и бульвары – с креативными кластерами, знаменитые театры и музеи – с лучшими школами и вузами, уютные кафе – с уникальными храмами, отличные клиники – с модными магазинами.

news

Номинант премии «Рекорды Рынка Недвижимости 2023»

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 99%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 93%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 98%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 85%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 99%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 99%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 67%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 5 и 6. Выполнение составляет – 21%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 99%.
С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 85%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 3 и 4. Выполнение – 25%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 99%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 42%.
С марта 2023 года ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 7, 8 и 9. Выполнение составляет 40%. Также ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки – 6%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 99%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 61%.
С марта ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки – 4%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 49%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 13%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 96%.
В марте 2023 года строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 14%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Секции 14 и 15: с января 2023 года ведется устройство конструкций нулевого цикла в секциях 14 и 15: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В апреле строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 1%.

Секции 16 и 17: с февраля 2023 года ведется устройство конструкций нулевого цикла в секциях 16 и 17: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 40%.
В марте 2023 года был запущен в работу башенный кран № 4.

Секции 20 и 21: с марта 2023 года ведется устройство конструкций нулевого цикла в секциях 20 и 21: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 10%.

В феврале 2023 года АО «Мосводоканал» приступил к работам по наружной сети хозяйственно-бытовой канализации согласно техническим присоединениям. Выполнение составляет – 78%.
В апреле АО «Мосводоканал» приступил к работам по наружной сети водопровода. Выполнение на первом участке в соответствии с Соглашением компенсации потерь составляет 6%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.
Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.
Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства

Группа компаний «Гранель» предоставляет рассрочку на квартиры в ЖК MYPRIORITY Basmanny.

Первоначальный взнос составляет от 15%.  Остаток суммы необходимо внести через 1 год от даты заключения договора долевого участия, но не позднее 3 месяцев до ввода корпуса в эксплуатацию.

Покупателям также доступна возможность заключения дополнительного соглашения по переводу оплаты на ипотеку.

Рассрочка - уникальная возможность зафиксировать цену объекта и сэкономить средства без соответствующих переплат.

Дополнительную информацию можно уточнить по телефону: +7 (495) 266-55-22  и в офисах продаж компании.

Спешите! Количество лотов по данной программе ограничено!

news

ГК «Гранель» запускает новую программу рассрочки

Группа компаний «Гранель» объявляет о старте новой акции «ПойМАЙ супервыгоду».

По ее условиям покупатели получают 2 миллиона бонусных рублей, которые можно использовать для оплаты до 3% стоимости квартиры.
Акция продлится до 2 мая 2023 года включительно.

Напоминаем, что клиентам ГК «Гранель» доступны разнообразные ипотечные программы от ведущих банков, включая семейную и льготную ипотеку, а также программа рассрочки.

Спешите, предложение ограничено!

Подробности вы можете узнать в офисах продаж ГК «Гранель» и по телефону: : +7 (495) 266-55-22

news

ГК «Гранель» дарит 2 млн бонусных рублей на покупку квартиры

ГК «Гранель» сообщает о старте акции «Приведи друга» с 21 апреля 2023 года.  Рекомендуйте своим друзьям квартиры в объектах компании и получайте приятный бонус в размере 60 000 рублей!

Как получить бонус?

— Найти друга, который мечтает о квартире, но еще не обращался за ней в ГК «Гранель»
— Порекомендовать ему квартиру в ЖК MYPRIORITY Basmanny.
— Обратиться вместе с ним в офис продаж ГК «Гранель» и оформить заявку на участие в акции.

Покупку жилья можно совершить с использованием ипотечного кредитования и 100%-й оплаты. На приобретение квартир с использованием рассрочки акция не распространяется.
Программа «Приведи друга» продлится до 21 июня 2023 года. Давайте правильные советы и извлекайте из них выгоду!

С деталями и правилами акции вы можете ознакомиться по ссылке.

Подробности вы можете узнать в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

news

В MYPRIORITY Basmanny стартует акция «Приведи друга»

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 98%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 87%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 79%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.

С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 97%.

В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 58%.

С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 5 и 6. Выполнение составляет – 6%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.

С августа запущен в работу башенный кран № 1.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 98%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 71%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 78%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 95%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 50%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 5 и 6. Выполнение составляет – 4%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 66%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 3 и 4. Выполнение – 4%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 31%.
С марта 2023 года ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 7, 8 и 9. Выполнение составляет 16%. Также началось устройство наружных и внутренних стен и перегородок выше нулевой отметки – 3%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 38%.
С марта ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки – 1%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 49%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 13%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 96%.
В марте 2023 года строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 2%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Секции 14 и 15: с января 2023 года ведется устройство конструкций нулевого цикла в секциях 14 и 15: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 35%.

Секции 16 и 17: с февраля 2023 года ведется устройство конструкций нулевого цикла в секциях 16 и 17: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 11%.
В марте 2023 года был запущен в работу башенный кран № 4.

Секции 20 и 21: с марта 2023 года ведется устройство конструкций нулевого цикла в секциях 20 и 21: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 2%.

В феврале 2023 года АО «Мосводоканал» приступил к работам по наружной сети хозяйственно-бытовой канализации согласно техническим присоединениям. Выполнение составляет – 75%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 98%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 68%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 35%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 90%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 47%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 5 и 6. Выполнение составляет – 3%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 63%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 3 и 4. Выполнение – 3%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 22%.
С марта 2023 года ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 7, 8 и 9. Выполнение составляет 15%. Также началось устройство наружных и внутренних стен и перегородок выше нулевой отметки – 2%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 33%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 49%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 13%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 85%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.
В марте 2023 года строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 2%.

Секции 14 и 15: с января 2023 года ведется устройство конструкций нулевого цикла в секциях 14 и 15: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 25%.

Секции 16 и 17: с февраля 2023 года ведется устройство конструкций нулевого цикла в секциях 16 и 17: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 10%.
В феврале 2023 года АО «Мосводоканал» приступил к работам по наружной сети хозяйственно-бытовой канализации согласно техническим присоединениям. Выполнение составляет – 65%.
В марте 2023 года был запущен в работу башенный кран № 4.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 98%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 65%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 31%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 85%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 39%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 5 и 6. Выполнение составляет – 2%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 51%.
С февраля 2023 года ведется устройство наружных и внутренних стен и перегородок выше нулевой отметки в секциях 3 и 4. Выполнение – 2%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 21%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 29%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 49%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 13%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 50%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Секции 14 и 15: с января 2023 года ведется устройство конструкций нулевого цикла в секциях 14 и 15: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 21%.

Секции 16 и 17: с февраля 2023 года ведется устройство конструкций нулевого цикла в секциях 16 и 17: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 5%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 98%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 55%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 25%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 3%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 38%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
 С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 50%.
С февраля ведется устройство наружных стен и перегородок выше нулевой отметки в секциях 3 и 4. Выполнение – 1%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 19%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 23%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 49%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 8%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 50%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Секции 14 и 15: с января 2023 года ведется устройство конструкций нулевого цикла в секциях 14 и 15: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 19%.

Секции 16 и 17: с февраля 2023 года ведется устройство конструкций нулевого цикла в секциях 16 и 17: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 4%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» сохраняет клиентоориентированность и дарит выгоду на квартиры до 23%.

Выгода предоставляется на ограниченное количество квартир в жилом комплексе MYPRIORITY Basmanny. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

Акция «Не гадайте – покупайте!» действует до 28 февраля 2023 года.

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

Не гадайте - покупайте!

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Раскопка котлована - 98%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 50%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 10%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 2%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 28%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 39%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 10%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 19%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 49%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 6%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 19%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Секции 14 и 15: с октября ведется устройство конструкций нулевого цикла в секциях 14 и 15: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 4%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

У вас осталось не так много времени, чтобы приобрести квартиру в жилом комплексе по старой цене. С 1 февраля 2023 года ожидается плановое повышение цен в ЖК MYPRIORITY Basmanny от ГК «Гранель».

Зонтичный бренд в бизнес-сегменте компания вывела на рынок в 2021 году. Жилой комплекс MYPRIORITY Basmanny возводится в Центральном административном округе Москвы, в Басманном районе.

Покупателям доступны разнообразные ипотечные программы от ведущих банков, в том числе льготная и семейная ипотека. На нашем сайте в разделе «Ипотека» вы можете подобрать программы со ставкой с оптимальными процентными ставками. Напоминаем, что условия семейной ипотеки в 2023 году улучшились. Теперь кредит по этой программе смогут взять заёмщики, у которых есть двое детей до 18 лет.

ЖК MYPRIORITY Basmanny – один из наиболее популярных объектов в бизнес-сегменте столичного рынка новостроек. Проект – обладатель престижных отраслевых наград: международной премии Best for Life Design Award 2021 в номинации «Жилой комплекс бизнес-класса», а также премии «Рекорды рынка недвижимости 2022» в номинации «Премьера года бизнес-класса № 1».

Все подробности можно узнать в офисе продаж компании или по телефону +7 (495) 126-92-99

Успейте купить квартиру в ЖК MYPRIORITY Basmanny до повышения цен!

news

Повышение цен на квартиры в ЖК MYPRIORITY Basmanny

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Строители приступили к раскопке котлована. Выполнение на сегодняшний день составляет 96%. Запущена в работу система водопонижения. С июня ведется устройство распорной системы – выполнение на данный момент составляет 50%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 10%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 1%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 26%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
 С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 32%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 9%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В декабре началось устройство конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 16%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 48%.
В декабре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение устройства вертикальных конструкций, плит перекрытий и лестниц составляет 3%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 17%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Строители приступили к раскопке котлована. Выполнение на сегодняшний день составляет 92%. Запущена в работу система водопонижения. С июня ведутся работы по устройству распорной системы – выполнение на данный момент составляет 49%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран № 5.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 9%.

Секции 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
С декабря ведется устройство внутренних стен и перегородок ниже нулевой отметки в секциях 5 и 6. Выполнение составляет – 1%.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 5 и 6. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 21%.

Секции 3, 4: в августе строители начали работы по устройству конструкций нулевого цикла секций 3 и 4. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
 С августа запущен в работу башенный кран № 1.
В октябре строители начали работы по устройству конструкций элементов здания выше нулевой отметки в секциях 3 и 4. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 26%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла в секциях 7, 8, 9: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 8%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла в секциях 10 и 11: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 38%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла в секциях 12 и 13: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 15%.
В октябре был запущен в работу башенный кран № 2, а в ноябре - башенный кран № 3.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Уважаемые клиенты! Группа компаний «Гранель» поздравляет вас с наступающим Новым годом и сообщает о графике работы в праздничные дни.

Call-центр ГК «Гранель» и все офисы продаж работают до 30 декабря включительно в обычном режиме.
31 декабря, 1 и 2 января – выходные дни.

Начиная с 3 января 2022 года, call-центр и офисы продаж возвращаются в привычный график и работают без выходных с 9:00 до 21:00.

news

График работы офисов продаж в новогодние праздники

Группа компаний «Гранель» запускает акцию для своих клиентов.

Заключите договор о покупке квартиры или апартаментов до 31 декабря и получите в подарок 2 билета на концерт Валерии.

Выступление состоится в Москве, в «Крокус Сити Холл», 21 апреля 2023 года. Спешите, количество билетов ограничено!

Подробная информация по телефону +7 (495) 281-81-81 или в офисах продаж. Билеты можно будет получить в центральном офисе продаж компании по адресу: г. Москва, Дмитровское шоссе, 73Б (станция метро «Верхние Лихоборы»).

news

«Квартира с песней»: новогодний подарок от ГК «Гранель»

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1, ТП-2 и РТП-2С) на 100%. Все три подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран №6. Строители приступили к раскопке котлована. Выполнение на сегодняшний день составляет 88%. Запущена в работу система водопонижения. С июня ведутся работы по устройству распорной системы – выполнение на данный момент составляет 47%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 96%. В июле был запущен в работу башенный кран №5, введена в эксплуатацию ТП-2.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа - 7%.

Секции 3, 4, 5, 6: с августа ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%. С августа запущен в работу башенный кран №1.
С октября ведется устройство конструкций элементов здания выше отметки 0.00 м.  В секциях 5 и 6 выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 18%, а в секциях 3 и 4 – 26%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 5%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 98%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 13%.

Секции 12 и 13: с октября ведется устройство конструкций нулевого цикла: устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа - 10%.
В октябре был запущен в работу башенный кран №2, а в ноябре - башенный кран №3.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» дарит вам  еще больше подарков к Новому году: с 14 по 16 декабря дополнительные 2% выгоды и бесплатное бронирование на ВСЕ квартиры в ЖК MYPRIORITY Basmanny. Выгода суммируется с действующими акциями и предложениями.

Только три дня!

Напоминаем, что на квартиры в MYPRIORITY Basmanny до 31 января 2023 года действует акция «Время подарков»: размер вашей выгоды составит до 23%. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

Спешите, предложение ограничено!

news

Больше подарков от «Гранель»!

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

Корпус 1: в январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершилось устройство грунтоцементных свай. В мае был запущен в работу башенный кран №6. Строители приступили к раскопке котлована. Выполнение на сегодняшний день составляет 86%. Запущена в работу система водопонижения.
С июня ведутся работы по устройству распорной системы – выполнение на данный момент составляет 46%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1. На сегодняшний день выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 96%.
В июле был запущен в работу башенный кран №5, введена в эксплуатацию ТП-2.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2 – на сегодня выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 6%.

Секции 3, 4, 5, 6: с августа ведется устройство конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%. С августа запущен в работу башенный кран №1.
С октября строители работают над устройством конструкций элементов здания выше отметки 0.00 м.  В секциях 5 и 6 выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 11%, а в секциях 3 и 4 – 15%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла секций 7, 8 и 9. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%.
В ноябре строители приступили к устройству конструкций элементов здания выше отметки ноль. Выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 1%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла секций 10 и 11. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 80%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 13%.

Секции 12 и 13: также с октября ведется устройство конструкций нулевого цикла секций 12 и 13. Здесь выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 2%.

В октябре был запущен в работу башенный кран №2, а в ноябре - башенный кран №3.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Новый год все ближе! ГК «Гранель» создает новогоднее настроение и дарит выгоду на квартиры до 23%.

Выгода предоставляется на ограниченное количество квартир в жилом комплексе MYPRIORITY Basmanny. Квартиры, учитывающие специальное предложение, отмечены словом «Акция».

При покупке квартиры в ЖК MYPRIORITY Basmanny размер вашей выгоды составит до 23%.

Новогодняя акция «Время подарков» действует до 31 января 2023 года.

Вы можете выбрать подходящую программу ипотеки с комфортными условиями кредитования, в том числе льготную и семейную ипотеку. Подробную информацию можно получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

ГК «Гранель» запустила новогоднюю акцию «Время подарков»

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершились работы по устройству грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Строители приступили к раскопке котлована. Выполнение на сегодняшний день составляет 83%. Запущена в работу система водопонижения.
С июня ведутся работы по устройству распорной системы – выполнение на данный момент составляет 42%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1. На сегодняшний день выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 90%.
В июле был запущен в работу башенный кран № 5. Начались работы по строительству ТП-2, которая на данный момент введена в эксплуатацию. Выполнение на 27 октября составляет 100%.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2 – на сегодня выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 2%.

Секции 3, 4, 5, 6: с августа ведутся работы по устройству конструкций нулевого цикла. В секциях 5 и 6 выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 98%, а в секциях 3 и 4 - 98%. С августа запущен в работу башенный кран № 1.
С октября строители работают над устройством конструкций элементов здания выше отметки 0.00 м.  В секциях 5 и 6 выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 8,3%, а в секциях 3 и 4 – 9,2%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла секций 7, 8 и 9. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 80%.
Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла секций 10 и 11. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 48%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 2%.

Секции 12 и 13: также с октября ведется устройство конструкций нулевого цикла секций 12 и 13. Здесь выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 1%.
В октябре 2022 года запущен в работу башенный кран №2.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

На сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены. В апреле завершились работы по устройству грунтоцементных свай. В мае был запущен в работу башенный кран № 6. Строители приступили к раскопке котлована. Выполнение на сегодняшний день составляет 74%. Запущена в работу система водопонижения.
С июня ведутся работы по устройству распорной системы – выполнение на данный момент составляет 42%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1. На сегодняшний день выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 69%.
В июле был запущен в работу башенный кран № 5. Начались работы по строительству ТП-2, которая на данный момент введена в эксплуатацию. Выполнение на 27 октября составляет 100%.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2 – на сегодня выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 2%.

Секции 3, 4, 5, 6: с августа ведутся работы по устройству конструкций нулевого цикла. В секциях 5 и 6 выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 95%, а в секциях 3 и 4 - 75%. С августа запущен в работу башенный кран № 1.
С октября строители работают над устройством конструкций элементов здания выше отметки 0.00 м.  В секциях 5 и 6 выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 4,1%, а в секциях 3 и 3 – 0,2%.

Секции 7, 8, 9: в августе начались работы по устройству конструкций нулевого цикла секций 7, 8 и 9. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 32%.

Секции 10 и 11: в сентябре строители приступили к устройству конструкций нулевого цикла секций 10 и 11. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 18%.

Секции 1 и 2: в октябре началось устройство конструкций нулевого цикла секций 1 и 2. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 1%.

Секции 12 и 13: также с октября ведется устройство конструкций нулевого цикла секций 12 и 13. Здесь выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 1%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения строительной площадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне работы были полностью завершены. В апреле завершились работы по устройству грунтоцементных свай.
В мае был запущен в работу башенный кран № 6, строители приступили к раскопке котлована - выполнение на данный момент составляет 63%. Запущена в работу система водопонижения.
В июне строители приступили к устройству распорной системы. На сегодняшний день выполнение составляет 39,9%.

Паркинг П1:
В июне 2022 года строители приступили к устройству конструкций нулевого цикла паркинга П1 – на данный момент выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 31,8%.
В июле запущен в работу башенный кран № 5, начались работы по строительству ТП-2. На 13 октября выполнены раскопка котлована и устройство фундаментной плиты. В августе произведен завоз блоков ТП-2. Сейчас пусконаладочные работы выполнены на 98%.

Паркинг П2:
В сентябре строители приступили к устройству конструкций нулевого цикла паркинга П2. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 2%.

Секции 6, 5, 4, 3
С августа строители приступили к устройству конструкций нулевого цикла секций 6, 5, 4, 3. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа достигло 52%.
В августе также был запущен в работу башенный кран №1.

Секции 6 и 5
В октябре строители приступили к устройству конструкций элементов здания выше нулевой отметки.  В секциях 6 и 5 выполнение по устройству вертикальных конструкций, плит перекрытий и лестниц составляет 2,2%.

Секции 7, 8, 9
В августе строители приступили к устройству конструкций нулевого цикла секций 7, 8 и 9. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 21%.

Секции 10 и 11
В сентябре строители приступили к устройству конструкций нулевого цикла секций 10 и 11. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа на сегодняшний день составляет 12%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Только до конца октября мы запускаем беспрецедентную акцию - при покупке квартир в ЖК MYPRIORITY Basmanny предоставляется выгода до 23%

Вы можете выбрать подходящую ипотечную программу с комфортными условиями кредитования, в том числе льготную и семейную ипотеку.

Спешите! Предложение ограничено.

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж

news

Осенний ценопад: выгода до 23%!

ГК «Гранель» закупит для столичного жилого комплекса бизнес-класса MYPRIORITY Basmanny подъемные механизмы греческого производителя Kleemann. Подписан соответствующий договор с поставщиком. Для жителей объекта установят лифты высокого класса с индивидуальной дизайнерской отделкой из шлифованной нержавеющей стали. Оборудование будет иметь многоуровневую систему безопасности пассажиров.

Виталий Макаров, руководитель проекта ЖК MYRIORITY Basmanny:

«Покупатели в бизнес-сегменте – люди с взыскательным вкусом и вниманием к деталям. И техническое оснащение жилого комплекса – один из вопросов, который волнует клиентов. В текущих условиях задача компании – поддерживать качество проекта на стабильно высоком уровне. Особое внимание мы уделяем надежности и безопасности оборудования. Именно поэтому выбрали одну из крупнейших компаний по производству лифтов на мировом рынке».

Kleemann – глобальная компания с 30-летним опытом работы, представляющая свою продукцию более чем в 100 странах. Головной офис находится в Греции, а представительства расположены по всему миру, включая Турцию, Великобританию, Германию, Францию, Китай, Австралию и США. География жилых и коммерческих объектов, оборудованных лифтами производства Kleemann, также весьма обширна – Австралия, Китай, Сингапур, Таиланд, Греция, Турция, Швейцария, Франция, Норвегия, Нидерланды, Россия и другие страны.

Жилой комплекс MYPRIORITY Basmanny, первый объект бизнес-класса ГК «Гранель», возводится в Басманном районе ЦАО Москвы, рядом с МГТУ имени Баумана и набережной Яузы. Проект переменной этажности реализуется на участке площадью 2,36 га. Общая площадь объекта – 102 тыс. кв. м. Цены на квартиры стартуют от 12 млн рублей.

Проект благоустройства разработан компанией UNK landscape: пространство будет разделено на тематические зоны, при этом половину территории двора займет озеленение.

На территории комплекса разместится собственный фитнес-центр со SPA, одноуровневый и двухуровневый паркинги с автомойкой, супермаркет, детский досуговый центр, коммерческо-развлекательная и офисная инфраструктура. В настоящее время на объекте ведутся монолитные работы нулевого цикла. На 5-6 секции генподрядчик приступил к устройству первого этажа.

news

В ЖК MYPRIORITY Basmanny установят лифты Kleemann

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были успешно закончены.
В апреле завершились работы по устройству грунтоцементных свай на 100%. В мае запущен в работу башенный кран № 6. Строители приступили к раскопке котлована, выполнение которого составляет 54,4%. Запущена в работу система водопонижения.
В июне строители приступили к устройству распорной системы – выполнено 39,1%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1 - устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа, выполнение составляет 29,8%.
В июле запущен в работу башенный кран № 5. Начались работы по строительству ТП-2: выполнена раскопка котлована и фундаментная плита. В августе произведен завоз блоков ТП-2. Завершаются пусконаладочные работы - выполнение составляет 95%.

Паркинг П2: в сентябре строители приступили к устройству конструкций нулевого паркинга П1 - выполнение устройства фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа составляет 1%.

Секции 6, 5, 4, 3: в августе началось устройство конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 32%.
В августе запущен в работу башенный кран № 1.

Секции 7, 8 и 9: в августе строители приступили к устройству конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 16%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены на 100%.
В апреле завершились работы по устройству грунтоцементных свай на 100%. В мае запущен в работу башенный кран № 6. Строители приступили к раскопке котлована, выполнение которого составляет 39,8%. Запущена в работу система водопонижения.
В июне строители приступили к устройству распорной системы – выполнено 23%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1 - устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа, выполнение составляет 23,1%.
В июле запущен в работу башенный кран № 5. Начались работы по строительству ТП-2: выполнена раскопка котлована и фундаментная плита. В августе произведен завоз блоков ТП-2. Ведутся пусконаладочные работы.

Секции 6, 5, 4, 3: в августе началось устройство конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 15%.
В августе запущен в работу башенный кран № 1.

Секции 7, 8 и 9: в августе строители приступили к устройству конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 3%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте – в июне данные работы были завершены на 100%.
В апреле завершились работы по устройству грунтоцементных свай на 100%. В мае запущен в работу башенный кран № 6. Строители приступили к раскопке котлована, выполнение которого составляет 28%. Запущена в работу система водопонижения.
В июне строители приступили к устройству распорной системы – выполнено 16%.

Паркинг П1: в июне началось устройство конструкций нулевого цикла паркинга П1 - устройство фундаментной плиты, вертикальных конструкций и плиты покрытия с учетом гидроизоляции и пластового дренажа, выполнение составляет 15%.
В июле запущен в работу башенный кран №5, начались работы по строительству ТП-2: выполнена раскопка котлована и фундаментная плита, завоз блоков ТП-2 планируется на 20 августа.

Секции 6, 5, 4, 3: в августе здесь началось устройство конструкций нулевого цикла. Выполнение по устройству фундаментной плиты, вертикальных конструкций и плиты перекрытия с учетом гидроизоляции и пластового дренажа составляет 11%.
12 августа будет произведен монтаж башенного крана №1.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены снос существующих зданий, устройство ограждения стройплощадки и мойки колес, прокладка временных электрических сетей, устройство площадок под складирование, строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте - выполнение на данный момент составляет 99,4%. В апреле завершились работы по устройству грунтоцементных свай на 100%. В мае запущен в работу башенный кран № 6, в июле запущен в работу башенный кран №5. Строители приступили к раскопке котлована. Его выполнение составляет 24,6%.

Запущена в работу система водопонижения. В июне 2022 строители приступили к устройству распорной системы - выполнение 6% и к устройству конструкций нулевого цикла - устройство фундаментной плиты, вертикальных конструкций и плиты перекрытия паркинга П1 с учетом гидроизоляции и пластового дренажа. Его выполнение составляет 11%.
В июле 2022 года начались работы по строительству ТП-2: выполнена раскопка котлована, строители приступили к устройству фундаментной плиты. Выполнение составляет 12%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Группа компаний «Гранель» провела торжественную церемонию заливки первого куба бетона и закладки капсулы с посланием потомкам в жилом комплексе бизнес-класса MYPRIORITY Basmanny. В церемонии приняли участие представители девелопера ГК «Гранель» и компаний UNK landscape и L1 Group.

Жилой комплекс MYPRIORITY Basmanny возводится в Басманном районе ЦАО Москвы. Общая площадь объекта – 102 тыс. кв. м. Цены на квартиры стартуют от 13 млн рублей. Объект планируется сдать в эксплуатацию в 3-м квартале 2024 года.

На территории комплекса разместится собственный фитнес-центр со SPA, супермаркет, детский досуговый центр, коммерческо-развлекательная и офисная инфраструктура

Согласно проекту благоустройства, разработанному компанией UNK landscape, половину территории двора займет озеленение. Пространство MY PLACE будет разделено на 4 тематические зоны: My Lounge – территория для спокойного отдыха, My Sport – площадки для занятий спортом, My Play – игровые площадки для детей и My Community – для событий и праздников.

Дизайн-концепцию освещения фасадов ЖК MYPRIORITY Basmanny разработала компания L1 GROUP. Освещение, созданное в двух вариантах, для будней и праздников, выгодно подчеркивает архитектурные элементы и создает атмосферу уюта и тепла.
Проект переменной этажности реализуется на участке площадью 2,36 га, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной Яузы. Автор проекта - BADR5, одно из ведущих архитектурных бюро столицы. В жилом комплексе представлены квартиры от одной до пяти комнат, площадью от 28 до 125 кв. м.

Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

news

ГК «Гранель» заложила капсулу времени в фундамент ЖК MYPRIORITY Basmanny в Москве

Группа компаний «Гранель» активно ведет работы по строительству своего первого проекта бизнес-класса ЖК MYPRIORITY Basmanny.

На сегодняшний день на объекте завершается устройство стены в грунте, а также начинается заливка первого участка фундаментной плиты в паркинге. Кроме того, на стройплощадке готовится установка второго башенного крана.

Напомним, что гендподрядчиком строительства проекта выбрана турецкая компания «Лимак Констракшн», которая обладает отличной репутацией и впечатляющим опытом на международном рынке недвижимости. Компания выполняет строительные работы на площадке MYPRIORITY Basmanny с опережением графика.

ЖК MYPRIORITY Basmanny возводится в историческом Басманном районе, рядом с метро «Бауманская», набережной реки Яузы и Лефортовским парком. Авторский проект позволяет органично вписать комплекс в окружающий архитектурный контекст. Секции переменной этажности формируют приватный двор с ландшафтным дизайном и уникальной концепцией благоустройства.

news

ГК «Гранель» завершает устройство стены в грунте ЖК MYPRIORITY Basmanny

Дизайн-концепцию освещения фасадов ЖК MYPRIORITY Basmanny разработает компания L1 GROUP. Жилой комплекс бизнес-класса возводится в Басманной районе Москвы, рядом с метро «Бауманская», МГТУ им. Баумана и набережной реки Яузы.

Сергей Нюхалов, заместитель директора по продажам ГК «Гранель»:

«Мы очень внимательно подходим к выбору подрядчиков для ЖК MYPRIORITY Basmanny. В качественном проекте не бывает мелочей. Поэтому на разработку дизайн-концепции освещения фасадов мы выбрали L1 GROUP, которая обладает большим опытом в этой области. Компания реализовала проекты для жилых комплексов бизнес-, премиум- и элиткласса, торговых центров, общественных пространств, офисов, музеев. Разработанные специально для ЖК MYPRIORITY Basmanny концептуальные решения позволят подчеркнуть оригинальную архитектуру комплекса, создать атмосферу уюта и тепла».

Дмитрий Несмеянов, генеральный директор L1 GROUP:

«Световая архитектура – один из важнейших инструментов формирования эстетики и качественной среды проекта. Продуманное освещение собирает в единый ансамбль все архитектурные элементы, при этом выделяя и подчеркивая их. Работая с освещением, специалисты выбирают такое оборудование, чтобы оно не бросалось в глаза. Светодиодные светильники очень компактные и практически сливаются с фасадом. Оптическая часть светильников спроектирована таким образом, чтобы получить максимально ровный световой акцент на фасаде и архитектурных элементах, при этом избежав дискомфортного блеска».

ЖК MYPRIORITY Basmanny возводится по проекту ведущего архитектурного бюро BADR5. В качестве генподрядчика строительства выступает турецкая компания Limak Construction. Благоустройством и ландшафтным освещением территории комплекса занимается компания UNK landscape, которая вместе с генпроектировщиком UNK Project и другими направлениями входит в экосистему UNK. В проекте сделан акцент на максимальное озеленение – при общей территории благоустройства около 6,5 тысяч кв. м. площадь озеленения двора составит свыше 50%. Ассортимент растений будет подобран с учетом обеспечения всесезонной декоративности двора. На внутридомовой территории комплекса для всех возрастных групп жильцов будут размещены тематические дворовые пространства событий, спорта, детства и отдыха. Проект предусматривает подземный паркинг и фитнес-клуб, первые этажи отданы под коммерческую и офисную инфраструктуру.

news

Выбран подрядчик на разработку дизайн-концепции освещения фасадов ЖК MYPRIORITY Basmanny

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены на 100% работы по сносу существующих зданий, устройству ограждения строительной площадки и устройству мойки колес. Прокладка временных электрических сетей – 88%. Устройство площадок под складирование – 89%. Завершено строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте - выполнение на данный момент составляет 94%. В апреле завершились работы по устройству грунтоцементных свай на 100%. В мае запущен в работу башенный кран № 6. Строители приступили к раскопке котлована. Его выполнение составляет 13,6%.

Запущена в работу система водопонижения. В июне 2022 строители приступили к устройству распорной системы - 4% и к устройству конструкций нулевого цикла - устройство фундаментной плиты паркинга П1 с учетом гидроизоляции и пластового дренажа. Его выполнение составляет 7,2%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» запустила программу комбинированной ипотеки по господдержке, которую можно использовать для покупки квартир в жилом комплексе бизнес-класса MYPRIORITY Basmanny. Максимальная сумма кредита – 30 млн рублей. Субсидированная ставка составляет 6,7%. Первоначальный взнос – от 15% стоимости жилья. Срок кредитования доходит до 30 лет.

Комбинированная ипотека объединяет классическую ипотеку и ипотеку с господдержкой. Программа позволяет приобрести жилье большой площади с использованием кредита с пониженной процентной ставкой.

Подробности просим уточнять в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

news

Ипотека для покупателей в ЖК MYPRIORITY Basmanny – со ставкой от 6,7%

В жилом комплексе бизнес-класса MYPRIORITY Basmanny можно купить квартиру по программе льготной ипотеки со ставкой всего от 0,01%.

По условиям совместной программы ГК «Гранель» и Московского кредитного банка максимальная сумма займа – 12 млн рублей, срок кредитования – до 30 лет. Первоначальный взнос составляет от 15% стоимости квартиры. Условия распространяются на весь срок действия кредитного договора.

Внимание! Ставка 0,01% действительна при подаче заявки на ипотечный кредит до 27 июня включительно.

Подробности просим уточнять в офисах продаж ГК «Гранель» и по телефону: +7(495) 266-55-22


news

Для покупателей квартир в ЖК MYPRIORITY Basmanny доступна ипотека со ставкой от 0,01%

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены на 100% работы по сносу существующих зданий, устройству ограждения строительной площадки и устройству мойки колес. Прокладка временных электрических сетей – 87%. Устройство площадок под складирование – 79%. Завершено строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте - выполнение на данный момент составляет 88,16%. В апреле завершились работы по устройству грунтоцементных свай на 100%. В мае запущен в работу башенный кран № 6. Строители приступили к раскопке котлована. Его выполнение составляет 8,5%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Жилой комплекс MYPRIORITY Basmanny, который ГК «Гранель» возводит в центре столицы, получил международную отраслевую премию «Рекорды рынка недвижимости 2022» в номинации «Премьера года бизнес-класса № 1».
Сергей Нюхалов, заместитель директора по продажам ГК «Гранель»:


«MYPRIORITY Basmanny – наш первый проект бизнес-класса, и мы им очень гордимся. Во-первых, у него отличная локация в историческом центре Москвы. Во-вторых, мы подошли к делу очень ответственно: выбрали ведущих архитекторов, ландшафтных дизайнеров, производителей игрового оборудования. Заключили договор с опытным генподрядчиком международного масштаба. Продумали все детали – для того, чтобы нашим будущим жителям было комфортно. Уверен, что этот проект еще не раз получит признание и экспертов рынка, и покупателей».


Жилой комплекс переменной этажности расположен на участке площадью 2,36 га в Басманном районе, недалеко от Яузы, рядом с МГТУ имени Баумана, в окружении памятников архитектуры и старинных усадебных парков. Проект разработан ведущим архитектурным бюро BADR5, которому удалось создать свежие и оригинальные решения с учетом архитектурно-исторического контекста района. Вход в MYPRIORITY Basmanny осуществляется через дизайнерское лобби, его витражное остекление открывает перспективу зеленого внутреннего двора. На территории расположен подземный паркинг и фитнес-клуб, первые этажи отданы под коммерческую и офисную инфраструктуру.


Напомним, что другой объект «ГК «Гранель», жилой комплекс MYPRIORITY Dubrovka, стал финалистом этой премии в номинации «Новостройка Москвы бизнес-класса № 1». Компания реализует проект в Южнопортовом районе столицы.

news

ЖК MYPRIORITY Basmanny удостоен премии «Рекорды рынка недвижимости 2022»

ГК «Гранель» продлевает срок действия популярной акции «Горячая двадцатка» до 14 июня включительно.

Напоминаем, что акция охватывает 20 лотов в ЖК MYPRIORITY Basmanny  и позволяет приобрести жилье с выгодой до 5% .

Подробную информацию вы можете получить по телефону +7 (495) 281-81-81 или в офисах продаж.

news

Сроки «Горячей двадцатки» продлены!

В связи с повышенным спросом на «Горячую десятку» ГК «Гранель» в июне даёт старт еще более жаркой акции на лоты в ЖК MYPRIORITY Basmanny – «Горячая двадцатка».

При покупке квартир в ЖК MYPRIORITY Basmanny предоставляется выгода до 5%

Спешите, предложение ограничено: «Горячая двадцатка» охватывает всего 20 лотов!

Акция действует до 7 июня 2022 года включительно.

К услугам покупателей – государственные программы семейной и льготной ипотеки с комфортными условиями кредитования. Первоначальный взнос составляет от 15% стоимости жилья. При этом можно использовать средства материнского капитала.

Подробности в офисе продаж или по телефону +7 (495) 281-81-81

news

В ЖК MYPRIORITY Basmanny стартует акция «Горячая двадцатка»!

Группа компаний «Гранель» запустила новую рекламную кампанию со слоганом «Чтобы накопления не растаяли, купи квартиру». Сохранение накоплений – одна из самых актуальных  и волнующих проблем современного потребителя. Снижение ставок и льготные ипотечные программы создают благоприятные условия для желающих вложиться в жилую недвижимость.

«Не секрет, что недвижимость остается одним из самых эффективных способов сбережения денежных средств, особенно в условиях экономической турбулентности. Сегодня ситуация меняется быстро, и банковские вклады, игра на бирже и курсах валют кажется менее надежным инструментом, чем покупка квартиры. Люди задаются вопросом – как  сохранить и преумножить деньги? В своей новой рекламной кампании мы даем прямой, четкий, а главное, логичный ответ на этот вопрос», - пояснил Михаил Царев, директор департамента маркетинга и рекламы ГК «Гранель».

Кроме того, в связи с повышением спроса ГК «Гранель» расширяет акцию «Горячая десятка» на объекты  на лоты в ЖК MYPRIORITY Basmanny до акции «Горячая двадцатка». Акция  охватывает 20 лотов, при покупке которых предоставляется выгода до 5%

Акция действует до 6 июня 2022 года включительно.

Напомним, что для покупателей объектов ГК «Гранель» действуют государственные ипотечные программы: семейная ипотека - от 0,2%, льготная ипотека - от 3,2%.

Подробности в офисе продаж или по телефону +7 (495) 281-81-81

news

ГК «Гранель» запустила новую рекламную кампанию

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки завершены на 100% работы по сносу существующих зданий, устройству ограждения строительной площадки и устройству мойки колес. Прокладка временных электрических сетей – 86%. Устройство площадок под складирование – 78%. Завершено строительство трансформаторных подстанций (ТП-1 и РТП-2С) на 100%. Обе подстанции введены в эксплуатацию. Также строители закончили работы по выносу инженерных сетей, попадающих в пятно застройки.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте - выполнение на данный момент составляет 74,19%. В апреле 2022 завершились работы по устройству грунтоцементных свай на 100%. Залита фундаментная плита под башенный кран № 6 и выполнен монтаж. Строители приступили к раскопке котлована. Его выполнение составляет 8,3%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» по результатам тендера на создание ландшафтного дизайна в ЖК MYPRIORITY Basmanny выбрала компанию UNK landscape, которая вместе с генпроектировщиком UNK project и другими направлениями входит в экосистему UNK. Комплекс бизнес-класса расположен в историческом центре Москвы, в Басманном районе.

Объект возводится на участке площадью 2,36 га. На внутренней приватной территории появятся концептуальные зоны отдыха для детей и взрослых, зоны для работы и уединения. Комплексное освещение территории и фасада позволит создать гармоничный образ квартала в ночное время.

«Качественное благоустройство – весомое преимущество для высококлассного жилья.  ЖК MYPRIORITY Basmanny – наш первый проект бизнес-класса, и мы очень ответственно подошли к выбору подрядчика. UNK — многократный победитель и финалист национальных и международных архитектурных конкурсов. В портфолио UNK project множество наград, в том числе ABB Leaf Awards, Премии города Москвы в области архитектуры и градостроительства, Urban Awards. Компания давно на рынке, обладает серьезным опытом и профессиональными компетенциями. Предложенная концепция ландшафтного дизайна удачно вписывается в архитектурный контекст самого проекта и его окружения – атмосферного старого района с богатой историей. Мы уверены, что благоустроенная территория станет точкой притяжения и любимым пространством для отдыха жителей», - отметил заместитель директора по продажам ГК «Гранель» Сергей Нюхалов.

«Жилой комплекс MYPRIORITY Basmanny привлекает своей современной лаконичной архитектурой и сомасштабным человеку пространством двора. Наша команда специализируется на разработке концепций благоустройства дворовых территорий для знаковых ЖК Москвы, и мы планируем создать для жителей комплекса запоминающееся, наполненное различным функциями пространство, в котором им захочется проводить время. От работы с ГК «Гранель» мы ожидаем плодотворного сотрудничества и совместной реализации уникального проекта в скором будущем», - подчеркнула руководитель, партнер UNK landscape Гульнара Сафарова.

Вдохновением для создания концепции благоустройства послужила локальная идентичность городской среды и «ремесленный дух» Басманного района. Характерные для него материалы, паттерны и пространственные элементы станут основой для формообразования малых архитектурных форм, навесов, детского оборудования и позволят создать яркий запоминающийся образ благоустройства.

В проекте сделан акцент на максимальное озеленение – при общей территории благоустройства около 6,5 тысяч кв. м площадь озеленения двора составит свыше 50%. Ассортимент растений будет подобран с учетом обеспечения всесезонной декоративности двора.

Жилой комплекс MYPRIORITY Basmanny возводится рядом с метро «Бауманская», набережной реки Яузы и Лефортовским парком. Проектом предусмотрен подземный паркинг и фитнес-клуб, первые этажи отданы под коммерческую и офисную инфраструктуру. В жилом комплексе представлены квартиры площадью от 28 до 125 квадратных метров.

news

UNK разработает для ГК «Гранель» проект благоустройства территории ЖК MYPRIORITY Basmanny

Жилой комплекс бизнес-класса MYPRIORITY Basmanny, который возводится в Басманном районе Москвы, стал номинантом международной премии «Рекорды Рынка Недвижимости 2022». Объект претендует на победу в нескольких номинациях, в том числе в категории «Премьера года бизнес-класса №1». Один из самых престижных отраслевых конкурсов пройдет в 13-й раз.

Проект выполнен известным архитектурным бюро BADR5. По его замыслу, комплекс представляет собой квартальную застройку с приватным двором и персональным доступом. Современные лаконичные формы, четкие строгие линии объекта гармонично вписываются в окружающую застройку. В сложной разноуровневой конфигурации секций учтены особенности ландшафта.

Комплекс отличают яркие фасады, отделанные камнем, композитными панелями и клинкерным кирпичом. Палитра природных оттенков – белого, розового, серого, шоколадного, красного – придаст разнообразие облику здания. Оригинальность придадут и уникальные «воздушные» балконы. Эффект будет достигнут благодаря их ограждениям из закаленного стекла. Стильные входные группы и лифтовые холлы оформят по дизайнерским проектам из премиальных экологически безопасных материалов. В представительском центральном лобби запланирована лаундж-зона и биокамин.

В комплексе предусмотрен широкий выбор лотов: от 29-метровых студий до пятикомнатных квартир в 125 кв. м. К услугам покупателей – варианты традиционного и евроформата. Представлены и эксклюзивные многокомнатные квартиры с мастер-спальнями, гардеробными и несколькими санузлами. На первых этажах ЖК MYPRIORITY Basmanny разместятся гастромаркет, детский центр и другие объекты сферы услуг. В фитнес-центр, который построят в составе комплекса, можно будет спуститься, не выходя из подъезда.

Здесь старинные особняки и усадьбы соседствуют с современными торговыми и бизнес-центрами, зеленые парки и бульвары — с креативными кластерами, знаменитые театры и музеи — с лучшими школами и вузами, уютные кафе — с уникальными храмами, отличные клиники — с модными магазинами.

Цены на квартиры в жилом комплексе начинаются от 12,6 млн рублей. Планируемый срок ввода – 3 квартал 2024 года.


news

ЖК MYPRIORITY Basmanny – номинант премии «Рекорды Рынка Недвижимости 2022»

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 92%. Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 87%. Устройство мойки колес – 98%. Прокладка временных электрических сетей – 85%. Строительство трансформаторной подстанции (ТП-1) – 100%, трансформаторной подстанции (ТП-2С) – 99%. Обе подстанции введены в эксплуатацию. Строители завершают работы по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 96%.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте - выполнение на данный момент составляет 66,18%. В апреле 2022 завершились работы по устройству грунтоцементных свай на 100%. Залита фундаментная плита под башенный кран № 6, монтаж которого планируется в мае 2022 года. Строители приступили к раскопке котлована. Его выполнение составляет 7,3%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

«Горячая десятка» - новая акция от группы компаний «Гранель» на квартиры в столичном жилом комплексе бизнес-класса MYPRIORITY Basmanny, расположенном в историческом центре Москвы.

При покупке квартиры клиентам предоставляется выгода до 2%. Предложение ограничено: «Горячая десятка» охватывает 10 лотов в комплексе.

Внимание! Акция действует до 31 мая 2022 года.

К услугам покупателей – государственные программы семейной и льготной ипотеки с комфортными условиями кредитования. Первоначальный взнос составляет от 15% стоимости жилья. При этом можно использовать средства материнского капитала. Максимальная сумма займа — 12 млн руб. Срок кредитования составляет до 30 лет.

Более подробные условия покупки вы можете уточнить в офисах продаж ГК «Гранель». Добро пожаловать! Получить информацию об акции можно и по телефону: +7 (495) 266-55-22.

news

Майская акция «Горячая десятка» в ЖК MYPRIORITY Basmanny

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 89%. Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 75%. Устройство мойки колес – 96%. Прокладка временных электрических сетей – 85%. Строительство трансформаторной подстанции (ТП-1) – 99%, трансформаторной подстанции (ТП-2С) – 99%. Строители завершают работы по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 95%.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте выполнение на данный момент составляет 62,68%. В апреле 2022 произведены работы по устройству грунтоцементных свай выполнение составляет 100 %, залита фундаментная плита под башенный кран №6(монтаж башенного крана №6 планируется в мае 2022 года). Строители приступили к раскопке котлована выполнение составляет 6,3 %.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» сообщает о запуске весенней акции «ПойМай выгоду». Выгода до 4% на квартиры в MYPRIORITY Basmanny действует до 11 мая включительно. Спешите! Количество квартир, участвующих в акции, ограничено.

Квартиры, приобретаемые в рассрочку, в акции не участвуют. Напоминаем, что для покупателей с детьми действует программа семейной ипотеки от ПАО «Сбербанк» - со ставкой 2,5% на весь срок кредитования.

Ждем вас в офисах продаж! Получить более подробную информацию об акции можно по телефону:  +7 (495) 266-55-22.

news

Весенняя акция в MYPRIORITY Basmanny

Группа компаний «Гранель» предлагает программу рассрочки в ЖК MYPRIORITY Basmanny.

Теперь здесь можно приобрести квартиру с отсрочкой платежей без увеличения стоимости лота. Это уникальная возможность зафиксировать цену объекта и сэкономить средства - без привлечения ипотеки и соответствующих переплат.

Первоначальный взнос по программе составляет от 20%. Рассрочка действует до 01.12.2023 г.

Подробности в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

news

ГК «Гранель» запускает беспрецедентную программу рассрочки

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 89%. Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 73%. Устройство мойки колес – 95%. Прокладка временных электрических сетей – 81%. Строительство трансформаторной подстанции (ТП-1) – 99%, трансформаторной подстанции (ТП-2С) – 98%. Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 92%.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте. Выполнение на данный момент составляет 56,73%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.


news

Ход строительства

В MYPRIORITY Basmanny можно купить квартиру по программе семейной ипотеки со ставкой 4,2% от МКБ. Максимальная сумма займа — 12 млн руб. на срок до 30 лет. Первоначальный взнос составляет от 15% стоимости жилья. Для первоначального взноса можно использовать и средства материнского капитала.

Семейная ипотека доступна российским семьям, где с 1 января 2018 по 31 декабря 2023 года родился первенец или последующие дети, а также ей могут воспользоваться семьи, которые воспитывают ребенка с инвалидностью.

Подробности просим уточнять в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22

news

Программа семейной ипотеки со ставкой от 4,2%

Группа компаний «Гранель» и АбсолютБанк запускает новые ипотечные программы со ставкой от 5%.

Для клиентов ГК «Гранель», которые работают в сфере IT, подойдет программа от АбсолютБанка «Ипотека для IT-специалистов». Ставка в этом случае составит от 5%, первоначальный взнос – от 15%. Срок кредитования - до 30 лет. Максимальная сумма займа достигает 18 млн рублей для объектов Москвы и Московской области. В качестве первоначального взноса можно использовать средства материнского капитала.

Программа «Ипотека для IT-специалистов» действует до 2024 года. При этом IT-деятельность компании, в которой работает заемщик, должна приносить не менее 90% от общего дохода, а численность сотрудников - составлять не менее семи человек.

Подробности просим уточнять в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22

news

В MYPRIORITY Basmanny можно купить квартиру по ипотеке со ставкой 5%

Группа компаний «Гранель» запускает новую программу рассрочки для покупателей квартир в ЖК MYPRIORITY Basmanny. По данной программе первоначальный взнос от 30%. В зависимости от его размера оставшиеся средства необходимо внести равными ежемесячными платежами до 30 сентября 2023 года или единовременно не позднее 1 апреля 2023 года.

Бренд MYPRIORITY объединяет жилые комплексы бизнес-класса, которые возводятся по самым высоким стандартам: тщательно подобранная площадка в удачной локации, авторская архитектура, развитая инфраструктура, современная инженерия, продуманное благоустройство территории. Помимо MYPRIORITY Basmanny, под этим брендом ГК «Гранель» возводит ЖК MYPRIORITY Dubrovka в перспективном Южнопортовом районе столицы.

Подробности просим уточнять в офисах продаж ГК «Гранель» и по телефону: +7 (495) 266-55-22.

news

Программа рассрочки с первоначальным взносом от 30%

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 88%. Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 72%. Устройство мойки колес – 94%. Прокладка временных электрических сетей – 78%. Строительство трансформаторной подстанции (ТП-1) – 99%, трансформаторной подстанции (ТП-2С) – 98%. Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 91%.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте. Выполнение на данный момент составляет 46,02%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий.

Выполнение составляет 86%. Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 62%. Устройство мойки колес – 92%. Прокладка временных электрических сетей – 68%. Строительство трансформаторной подстанции (ТП-1) – 99%, трансформаторной подстанции (ТП-2С) – 88%. Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 81%.

В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте. Выполнение на данный момент составляет 35,4%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» приступила к работам основного этапа строительства жилого комплекса бизнес-класса MYPRIORITY Basmanny, расположенного по адресу: ул. Малая Почтовая, вл. 12 (ЦАО).

В настоящее время на строительной площадке активно ведутся работы по устройству ограждения котлована (стены в грунте), производится размещение новой распределительной подстанции, выполняется прокладка электрических сетей. Кроме того, застройщик уже завершил строительство первой трансформаторной подстанции и подготовил её к вводу в эксплуатацию.

Напомним, жилой комплекс MYPRIORITY Basmanny переменной этажности расположен на участке площадью 2,36 га в Басманном районе столицы рядом с МГТУ имени Баумана и рекой Яуза. Общая площадь объекта – 102 198,55 кв. м. Помимо жилых корпусов, проектом предусмотрено строительство подземного паркинга и фитнес-клуба, первые этажи зданий отданы под коммерческую и офисную инфраструктуру.

Ландшафтный дизайн территории двора воспроизводит естественную природную среду – здесь будут высажены крупномерные деревья, разнообразные кустарники, а также луговые травы и многолетники. Центральное место должно занять игровое пространство, созданное по концепции Playhub.

news

Начался основной этап строительства жилого комплекса MYPRIORITY Basmanny

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 83%.

Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 37%. Устройство мойки колес – 89%. Прокладка временных электрических сетей – 64%. Строительство трансформаторной подстанции (ТП-1) – 99%. Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 72%.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте. Выполнение составляет 12%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 80%.

Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 23%. Устройство мойки колес – 89%. Прокладка временных электрических сетей – 63%. Строительство ТП-1 – 95%. Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. Выполнено 69%.
В январе 2022 года начались работы основного этапа строительства: устройство ограждения котлована, строительство стены в грунте. Выполнение составляет 8%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Группа компаний «Гранель» и компания «ДСС групп» разработали концепцию детских площадок для ЖК MYPRIORITY Basmanny. Общая площадь территории двора - 6000 кв. м. Игровое пространство здесь создано в концепции Playhub. Тематическое наполнение детского мини-городка продумано так, чтобы можно было реализовывать разные сценарии игр, связанных при этом единой историей.

Сергей Нюхалов, заместитель директора по продажам ГК «Гранель»:

«В своем первом проекте бизнес-класса мы ориентируемся на лучшие российские и зарубежные практики. Поэтому мы пригласили ведущих специалистов, которые, в частности, работали над детскими площадками на ВДНХ и в Парке Горького. Получилось креативное, яркое и функциональное пространство, которое разработано с учетом особенностей детской психологии и призвано стимулировать физическое и психологическое развитие ребенка».

Генеральной стала тема путешествий и новых открытий: игровые элементы детской площадки включают в себя железную дорогу с паровозиком, шоссе с автобусом, речку с кораблем. Продуманное зонирование позволяет разделить территорию по возрастам: для малышей, дошкольников и младших школьников. Оборудование подходит и для тихих, и для активных игр, развивает навыки коммуникации, фантазию, координацию, тренирует вестибулярный аппарат. Рядом обустроены зоны отдыха с перголами, чтобы родители могли с комфортом наблюдать за детьми. Большое внимание уделено безопасности и экологичности детского пространства. Покрытия созданы из каучуковой крошки, которая амортизирует падения, в оборудовании используется натуральное дерево.

Кирилл Курочкин, управляющий партнер «ДСС групп»:

«Наша компания с 2008 года создаёт необычные игровые пространства в сотрудничестве с лучшими европейскими архитекторами. Разработка площадок для MYPRIORITY Basmanny стала для нас возможностью реализовать масштабный и интересный проект. Территория организована так, чтобы двор жилого комплекса интересно выглядел в любое время года, оживляя вид из окон. На площадке реализованы несколько зон для детей различных возрастов, где дети старшего возраста найдут себе развлечения, не отвлекая малышей. Мы постарались развить идею преемственности поколений: дети, взрослея, переместятся с площадки для малышей на площадку для старшего возраста, потом на площадки для work out и в беседки для общения и наконец вернутся в начало, уже для игр со своими малышами».

Ландшафтный дизайн территории двора воспроизводит естественную природную среду – здесь будут высажены крупномерные деревья, разнообразные кустарники, а также луговые травы и многолетники, которые эстетичны, практичны, неприхотливы в уходе, хорошо подходят для нашей климатической зоны.

Жилой комплекс MYPRIORITY Basmanny расположен в Басманном районе, на берегу Яузы, рядом с МГТУ имени Баумана, в окружении памятников архитектуры и старинных усадебных парков. Проект разработан ведущим архитектурным бюро BADR5, которому удалось создать свежие и оригинальные решения с учетом архитектурно-исторического контекста района. Жилой комплекс переменной этажности расположен на участке площадью 2,36 га. Вход в MYPRIORITY Basmanny осуществляется через дизайнерское лобби, витражное остекление которого открывает перспективу зеленого внутреннего двора. На территории расположен подземный паркинг и фитнес-клуб, первые этажи отданы под коммерческую и офисную инфраструктуру.


news

Концепция детского пространства для ЖК MYPRIORITY Basmanny

Дорогие друзья!

Группа компаний «Гранель» поздравляет вас с наступающим 2022 годом!

Говорят, что лучшие праздники – те, что происходят внутри нас. И поэтому желаем, чтобы в грядущем году с вами всегда был ваш собственный праздник – тепло и забота близких, крепкие отношения в семье и всегда надежный Дом!

Пусть звон бокалов в новогоднюю ночь отзовется переменами к лучшему! Пусть ваш Дом будет полной чашей, а новые мечты и стремления – источником ярких личных побед!

news

Поздравляем вас с Новым годом и Рождеством!

Уважаемые клиенты! Группа компаний «Гранель» поздравляет вас с наступающим Новым годом и сообщает о графике работы в праздничные дни.

Call-центр ГК «Гранель» и офис продаж ЖК MYPRIORITY Basmanny работают до 30 декабря включительно в обычном режиме.

31 декабря, 1 и 2 января – выходные дни.

Начиная с 3 января 2022 года, call-центр и офис продаж возвращаются в привычный график и работают без выходных с 9:00 до 21:00.

news

График работы офиса продаж в новогодние праздники

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 75%.

Продолжаются работы подготовительного периода. Устройство ограждения строительной площадки – 22%. Устройство мойки колес – 89%. Прокладка временных электрических сетей – 62%. Строительство ТП-1 – 64%.

Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. На сегодня выполнено 48%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Группа компаний «Гранель» запустила новую новогоднюю акцию.

При приобретении квартиры в жилом комплексе бизнес-класса в MYPRIORITY Basmanny вы получаете специальные подарки от компании.

Акция продлится с 15 декабря 2021 по 10 января 2022 года.

MYPRIORITY Basmanny - современный жилой квартал, который ГК «Гранель» возводит в Басманном районе Москвы, в окружении памятников архитектуры и старинных усадебных парков. Победитель международной премии в области архитектуры, строительства и дизайна Best For Life Design Award. Объект планируется сдать в 3-м квартале 2024 года.

Спешите! Предложение ограничено!

Дополнительную информацию вы можете уточнить по телефону: +7 (495) 266-55-22 и в офисах продаж компании.


news

Новогодние подарки каждому покупателю

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 71%.

Продолжаются работы подготовительного периода (устройство ограждения строительной площадки – 21%, мойки колес – 88%, прокладка временных электрических сетей – 52%, строительство ТП-1 – 24%).

Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. На сегодня выполнено 18%.
Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Группа компаний «Гранель» начинает бронирование квартир в жилом комплексе бизнес-класса MYPRIORITY Basmanny на новогодних условиях.

С 16 ноября по 10 декабря клиенты компании могут приобрести квартиру выгоднее на 2%.

В жилом комплексе представлены квартиры от 1 до 5 комнат, минимальная стоимость квартиры –12,6 млн рублей.

Дополнительную информацию уточняйте по телефону: +7(495) 266-55-22 и в офисах продаж.

news

В ЖК MYPRIORITY Basmanny стартовала новогодняя акция

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 47%.

Продолжаются работы подготовительного периода (устройство ограждения строительной площадки – 18%, мойки колес – 87%, прокладка временных электрических сетей – 51%).

Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. На сегодня выполнено 13%.

Жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано для ЖК MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

ЖК MYPRIORITY Basmanny стал финалистом престижной отраслевой премии Urban Awards 2021.  Проект претендует на победу в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы».

MYPRIORITY Basmanny - современный жилой квартал в Басманном районе Москвы. Проект соединяет все преимущества жизни в атмосферном историческом центре города и высокие стандарты современного бизнес-класса. Рядом магазины, рестораны, школы, детские сады, поликлиники, ухоженные парки, театры, музеи, памятники архитектуры. Внутри – дизайнерское лобби с круглосуточным сервисом, премиальные инженерные системы, идеальный микроклимат, приватный двор «для своих» с авторским ландшафтным дизайном и детскими игровыми площадками в концепции PLAYHUB от ведущих производителей.

Urban Awards – одна из самых авторитетных премий в сфере недвижимости. Для выбора финалистов четыре комитета проанализировали более 150 проектов Москвы и Московской области. После суммирования баллов объективной оценки и онлайн-голосования жюри был сформирован список проектов, допущенных к участию в следующем этапе. Финалисты из числа готовых объектов бизнес и комфорт-класса были определены в результате выездов экспертов на проекты. Чистоту голосования и получившиеся результаты проверил независимый аудитор премии PWC.

news

MYPRIORITY Basmanny в финале московской премии Urban Awards 2021

Жилой комплекс бизнес-класса MYPRIORITY Basmanny стал победителем международной премии в области архитектуры, строительства и дизайна Best For Life Design Award. Проект получил награду в номинации Spaces & Places, где отмечаются лучшие решения в сфере создания и оформления пространств, в том числе жилой недвижимости.

MYPRIORITY Basmanny - современный жилой квартал, который ГК «Гранель» возводит в Басманном районе Москвы, в окружении памятников архитектуры и старинных усадебных парков. Общая площадь комплекса – 102 тыс. кв. м. Объект планируется сдать в 3-м квартале 2024 года.

Над проектом работало бюро BADR5, которому удалось создать свежие и оригинальные решения с учетом архитектурно-исторического контекста района. Жилой комплекс в стиле неоклассики отличают строгие линии, мягкие природные оттенки и натуральные материалы в отделке.  Ритмический рисунок фасада формируют балконы – обычные, французские и эркерные.

Концептуальная основа проекта – разделение общественных и приватных зон. Снаружи комплекса будет сформирована уютная городская улица с многофункциональной инфраструктурой – магазинами, кафе, пунктами услуг, офисами. Внутри – закрытый от посторонних двор-сад с ландшафтным дизайном, детскими и спортивными площадками и зонами отдыха. Игровое пространство для детей будет создано по принципу PLAYHUB специально для жилого комплекса MYPRIORITY Basmanny. Вход в жилой комплекс осуществляется через центральное лобби, дизайн которого выдержан в стиле элегантной современной классики. Для безопасности жителей предусмотрены высокотехнологичные системы контроля доступа и видеонаблюдения.

Проекты конкурсной программы оценивал международный экспертный совет с участием знаменитого дизайнера Карима Рашида. Среди других участников - топ-менеджер Pantone Europe GmbH Карола Сейболд, президент Союза Дизайнеров России Виталий Ставицкий, заместитель мэра по вопросам городского планирования и озеленения Милана Пьерфранческо Маран и другие представители профессионального сообщества.

Премия Best For Life Design Award отмечает проекты в сфере строительства, ремонта, дизайна интерьера и ландшафта, благодаря которым и жилое, и рабочее пространство, а также места отдыха не только облагораживаются, но становятся комфортными и экологически безопасными.

news

ЖК MYPRIORITY Basmanny - победитель международной премии Best for Life Design Award

Уважаемые клиенты!

ГК «Гранель» объявляет уникальную акцию для покупателей квартир в жилом комплексе бизнес-класса MYPRIORITY Basmanny!

Только пять дней, с 23 по 27 октября включительно вы можете забронировать квартиру со скидкой 2%.

Звоните нам и приезжайте в офисы продаж  - мы ждем вас с 9.00  до 21.00. Спешите, предложение ограничено!

Забронируйте квартиру своей мечты до начала локдауна по самой выгодной цене!

Все подробности по телефону +7 (495) 266-55-22 и в офисе продаж. 

news

Успей забронировать до локдауна - скидка 2%!

Сообщаем об открытии офиса продаж жилого комплекса бизнес-класса MYPRIORITY Basmanny по адресу: Москва, ул. Малая Почтовая, д. 12.

Новый офис продаж находится рядом со станцией метро «Бауманская», возле строительной площадки нового жилого комплекса MYPRIORITY Basmanny. Возле здания предусмотрена гостевая парковка. Новый офис продаж будет работать в удобном для клиентов режиме: ежедневно с 9:00 до 21:00.

Для посетителей организована уютная зона ожидания и закрытые переговорные комнаты с плазменными панелями для красочной презентации проекта. Можно смело приходить с детьми – для них предусмотрен игровой уголок. Зона ресепшен выполнена в единой стилистике с лобби MYPRIORITY Basmanny: элегантная современная классика, строгие линии, светлые природные тона, качественные материалы.

Окна офиса продаж выходят прямо на стройплощадку, и у покупателей есть возможность в режиме реального времени оценить динамику строительства.

«Каждому посетителю доступен полный комплекс услуг - от информационного сопровождения до оформления необходимых документов для заключения сделки. Кроме того, здесь доступны консультации и по ипотеке. Потенциальному покупателю расскажут о банковских программах и условиях кредитования. При возникновении более детальных вопросов к переговорам подключится ипотечный брокер из центрального офиса. Он детально проконсультирует, как оформить заявку на кредит, какие документы необходимо собрать, какую программу выбрать», - отметил Сергей Нюхалов, заместитель директора по продажам ГК «Гранель».

Отметим, что в офисе действует пропускной режим, поэтому посещение возможно по предварительному звонку для оформления пропуска.

Записаться на консультацию можно по телефону: 8 (495) 432-53-83.

Добро пожаловать!

news

Открытие офиса продаж MYPRIORITY Basmanny

Группа компаний «Гранель» сообщает о плановом повышении цен с 25 октября на квартиры в жилом комплексе бизнес-класса ЖК MYPRIOTITY Basmanny. Объект расположен в центре Москвы, рядом с МГТУ имени Баумана и набережной Яузы. В 7 минутах ходьбы метро «Бауманская».

Автор проекта - BADR5, одно из ведущих архитектурных бюро столицы. Концепция выдержана в духе минимализма: лаконичные формы, четкие строгие линии.  Используя особенности ландшафта, архитекторы создали живую и разнообразную городскую застройку. Предпочтение в отделке фасадов отдано натуральным материалам с интересными фактурами, которые подчеркивают sustainability дизайн.

Жилой комплекс, созданный в стиле неоклассики, сформирован как единое целое из нескольких жилых секций, объединенных двухуровневым подземным паркингом. Конфигурация объекта формирует приватный внутренний двор с авторским благоустройством и ландшафтным дизайном, зонами для спорта и отдыха. Новейшие технологии и современные инженерные системы дополнят высокое качество жизни в MYPRIORITY Basmanny.

Одно из главных достоинств комплекса - расположение в атмосферном историческом районе центра Москвы, рядом со старинными зданиями, благоустроенными парками, знаменитыми театрами, модными арт-кластерами. Басманный район обладает великолепно развитой архитектурой – в шаговой доступности находятся школы, поликлиники, детские сады, торговые и бизнес-центры, множество магазинов, кафе, ресторанов, сервисных объектов на любой вкус и кошелек.

Сейчас есть уникальная возможность приобрести квартиру в ЖК MYPRIORITY Basmanny по выгодной цене. Дополнительную информацию вы можете уточнить по телефону: +7(495) 266-55-22.

news

Плановое повышение цен на квартиры в ЖК MYPRIORITY Basmanny

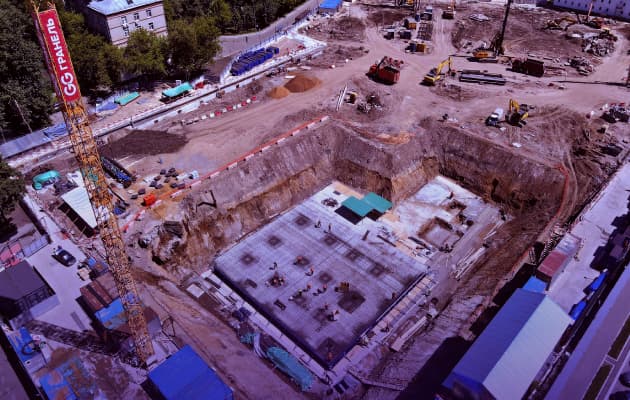

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Выполнение составляет 35%.

Продолжаются работы подготовительного периода (устройство ограждения строительной площадки – 10%, мойки колес – 85%, прокладка временных электрических сетей – 35%).

Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки. На сегодня выполнено 10%.
Напомним, жилой комплекс бизнес-класса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано для ЖК MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) ведущими европейскими производителями.

Басманный считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

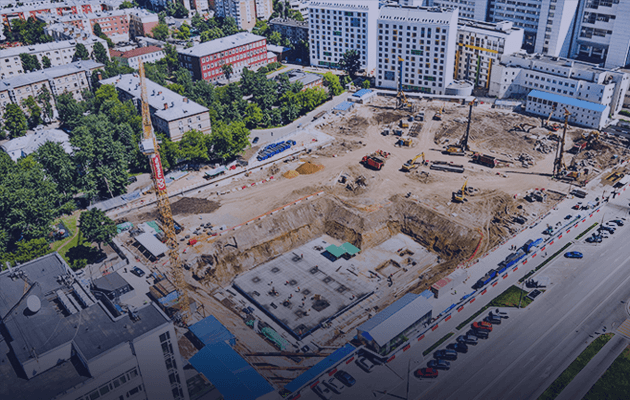

Ход строительства

ГК «Гранель» продолжает реализацию жилого комплекса MYPRIORITY Basmanny (МАЙПРИОРИТИ Басманный) и сообщает всем участникам долевого строительства о ходе строительных работ.

Корпус 1: на сегодняшний день на территории строительной площадки ведутся работы по сносу существующих зданий. Начались работы подготовительного периода (устройство ограждения строительной площадки, мойки колес, прокладка временных электрических сетей). Строители приступили к работам по выносу инженерных сетей, попадающих в пятно застройки.

Напомним, жилой комплекс бизнес-класса MYPRIORITY Basmanny возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5. Для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано для MYPRIORITY Basmanny ведущими европейскими производителями.

Басманный район считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы.

news

Ход строительства

Жилой комплекс бизнес-класса MYPRIORITY Basmanny - номинант Московской премии Urban Awards 2021. Проект претендует на победу в номинации «Лучший строящийся жилой комплекс бизнес-класса Москвы».

MYPRIORITY Basmanny реализуется на участке площадью 2,36 га, рядом с метро «Бауманская», МГТУ имени Баумана и набережной реки Яузы. Общая площадь объекта – 102 тыс. кв. м.

Автор проекта - BADR5, одно из ведущих архитектурных бюро столицы. Жилой комплекс создан в стиле неоклассики.  Конфигурация секций, объединенных двухуровневым подземным паркингом, формирует приватный внутренний двор с авторским благоустройством и ландшафтным дизайном. Концептуальное игровое пространство для детей будет создано специально для MYPRIORITY Basmanny ведущими европейскими производителями.

На территории комплекса разместится собственный фитнес-центр. Первые этажи отдадут под коммерческо-развлекательную и офисную инфраструктуру.

В жилом комплексе представлены квартиры от 1 до 5 комнат, площадью от 28,9 до 112,2 кв. м, без отделки или с чистовой дизайнерской отделкой. Комнаты насыщены светом за счет большого количества окон, увеличенной площади остекления, а также балконов, в том числе французских и эркерных.

Премия Urban Awards создана для определения достижений жилой городской недвижимости России, для продвижения современных стандартов и распространения передового опыта в девелопменте, строительстве, архитектуре, маркетинге и управлении недвижимостью, для повышения качества строительства инфраструктуры и городской среды. Для выявления лауреатов Urban Awards ежегодно создаётся независимая экспертная комиссия из самых опытных и влиятельных профессионалов отрасли.

В этом году премия проводится в 13 раз. Несколько раз победителями Urban Awards признавались объекты ГК «Гранель». Например, в прошлом году лауреатом премии стал жилой комплекс «Императорские Мытищи» в номинации «Лучший проект комплексного освоения территорий Московской области (КОТ)».

news

ЖК MYPRIORITY Basmanny – номинант премии Urban Awards 2021

Аналитики компании Est-a-Tet оценили жилой комплекс MYPRIORITY Basmanny от ГК «Гранель» как один из самых привлекательных для покупателей проектов на первичном рынке в ЦАО столицы.

По мнению экспертов Est-a-Tet, основное преимущество MYPRIORITY Basmanny перед другими новостройками в Басманном районе – это доступная цена. Здесь, среди старого фонда жилья, проект с подобными характеристиками является уникальным, поэтому приобретение недвижимости в комплексе может быть привлекательным как для дальнейшей сдачи в аренду, так и для перепродажи. Также немаловажным преимуществом будет считаться плотность застройки. В ЖК MYPRIORITY Basmanny достаточное расстояние между корпусами, а также зон для прогулок и отдыха жильцов.

Учитывая класс проекта, расположение в Центральном округе Москвы, а также близость к метро – проект вполне финансово привлекателен. Например, на начальном этапе строительства двухкомнатная квартира в 32 кв. м обойдется в 12,6 млн руб. (415 000 рублей за кв. м). Планируемая стоимость после сдачи дома в эксплуатацию – 15,5-16 млн руб. (484 000-500 000 руб. за кв. м). То есть, за 3 года выгода составит более 3 млн руб.

«MYPRIORITY Basmanny - первый проект компании в бизнес-сегменте, и мы постарались сделать все, чтобы выдержать баланс качества и доступности», - заявил   Сергей Нюхалов, заместитель директора по продажам ГК «Гранель». - Авторский архитектурный проект жилого комплекса разработан ведущим бюро BADR5, для жителей предусмотрены современные высокотехнологичные инженерия и оборудование. Концептуальное благоустройство и игровое пространство для детей будет специально создано для MYPRIORITY Basmanny ведущими европейскими производителями». Цены на квартиры в жилом комплексе начинаются от 11,3 млн рублей.

Жилой комплекс возводится в Басманном районе Москвы, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы.  Общая площадь объекта – 102 тыс. кв. м. Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Басманный район считается одним из самых престижных районов Москвы, это обусловлено центральной локацией, уникальной архитектурой, близостью к историческим достопримечательностям столицы. Здесь тихо и чисто, насыщенная инфраструктура: магазины, образовательные учреждения, рестораны, медицина и т.д. В Басманном множество социальных объектов: детские сады, школы, поликлиники, в том числе одна из лучших поликлиник Москвы – от РЖД у метро «Красные ворота».

При этом по сравнению с другими районами ЦАО отличается ценой в меньшую сторону, что, несомненно, привлекательно для покупателей. По данным Est-a-Tet, средняя цена на жилую недвижимость в Басманном районе составляет 497,7 тыс. руб. за кв. м.

news

MYPRIORITY Basmanny от ГК «Гранель» - один из самых привлекательных комплексов в ЦАО

Группа компаний «Гранель» начала первую фазу строительных работ по проекту MYPRIORITY Basmanny - снос строений на площадке.

Жилой комплекс бизнес-класса будет возведен на участке площадью 2,36 га в историческом Басманном районе Москвы, рядом с метро «Бауманская», набережной реки Яузы и Лефортовского парка. Авторский проект позволяет органично вписать объект в окружающий архитектурный контекст.  Секции переменной этажности формируют приватный двор с ландшафтным дизайном и уникальной концепцией благоустройства. Проектом предусмотрен подземный паркинг и фитнес-клуб.

Район обладает развитой инфраструктурой: в пешей доступности не только школы, детские сады, поликлиники, магазины, рестораны, но и театры и музеи. В непосредственной близости от жилого комплекса расположены корпуса ведущего технического вуза страны – МГТУ им. Баумана. Предполагается, что территория университета в ближайшее время будет преобразована в научно-образовательный кластер с дополнительными возможностями для обучения детей.

Ориентировочно снос строений на площадке MYPRIORITY Basmanny продлится до конца декабря 2021 года. Параллельно со сносом планируется вынос инженерных сетей из пятна застройки, устройство ограждения котлована (стена в грунте), строительное водопонижение. Затем начнутся разработка котлована, заливка фундаментной плиты, монтаж распорной системы, выполнение нулевого цикла.

news

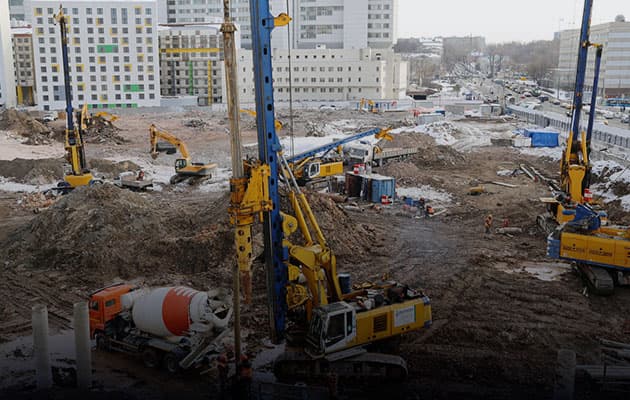

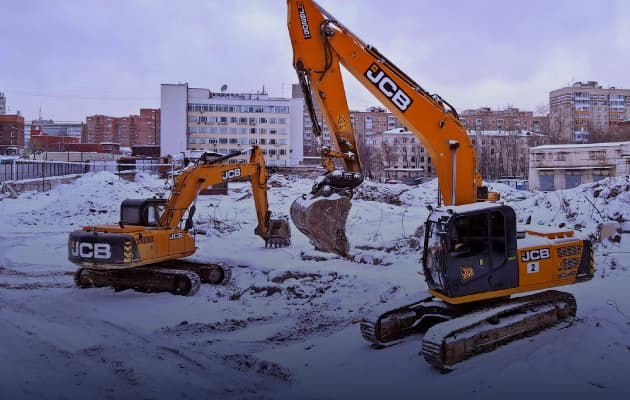

На стройплощадке ЖК MYPRIORITY Basmanny начался снос строений

Стартовали продажи квартир в жилом комплексе бизнес-класса MYPRIORITY Basmanny, который ГК «Гранель» возводит в Басманном районе ЦАО Москвы. Общая площадь объекта – 102 тыс. кв. м. Проект переменной этажности реализуется на участке площадью 2,36 га, в 700 метрах от метро «Бауманская», рядом с МГТУ имени Баумана и набережной реки Яузы.

На территории комплекса разместится собственный фитнес-центр - попасть сюда можно будет, не выходя из подъезда. Первые этажи отдадут под коммерческо-развлекательную и офисную инфраструктуру. Объект планируется сдать в эксплуатацию в 3-м квартале 2024 года.

В жилом комплексе представлены квартиры от одной до пяти комнат, площадью от 28,9 до 112,2 квадратных метров. Можно приобрести квартиры без отделки или с чистовой дизайнерской отделкой. Архитекторы разработали удобные и разнообразные планировки евроформата, позволяющие максимально эргономично использовать пространство квартиры и выделить разные функциональные зоны, в том числе гардеробную, кабинет, игровую. Комнаты насыщены светом за счет большого количества окон, увеличенной площади остекления, а также наличия во многих квартирах балконов: обычных, французских или эркерных. Предусмотрены просторные кухни-гостиные, в многокомнатных квартирах - мастер-спальни, в квартирах с двумя и более комнатами запроектировано два санузла.

Автор проекта - BADR5, одно из ведущих архитектурных бюро столицы. Концепция выдержана в духе минимализма: лаконичные формы, четкие строгие линии. Используя особенности ландшафта, архитекторы создали живую и разнообразную городскую застройку. Фасады облицованы композитными панелями, клинкерным кирпичом и натуральным камнем.

Жилой комплекс, созданный в стиле неоклассики, сформирован как единое целое из нескольких жилых секций, объединенных двухуровневым подземным паркингом. В основу планировочного решения квартала положен принцип разделения общественных и приватных зон. Конфигурация секций формирует приватный внутренний двор с авторским благоустройством и ландшафтным дизайном, зонами для спорта и отдыха. Концептуальное игровое пространство для детей будет создано специально для жилого комплекса MYPRIORITY Basmanny ведущими европейскими производителями.

Новейшие технологии и современные инженерные системы создают высокое качество жизни в MYPRIORITY Basmanny: для жителей предусмотрено центральное кондиционирование (чиллер-фанкойл), премиальные лифты с дизайнерской отделкой, энергосберегающее оборудование, высокоскоростной интернет, IP-домофония с возможностью доступа через мобильное приложение, современные системы диспетчеризации здания, системы контроля доступа и видеонаблюдения, охрана периметра комплекса.

Одно из главных достоинств MYPRIORITY Basmanny – расположение в атмосферном историческом районе центра Москвы, рядом со старинными зданиями, благоустроенными парками, знаменитыми театрами, модными арт-кластерами. Басманный район обладает великолепно развитой архитектурой – в шаговой доступности находятся школы, поликлиники, детские сады, торговые и бизнес-центры, магазины, кафе, рестораны, сервисные объекты на любой вкус и кошелек.

Проект предполагает организацию удобного выезда на Третье транспортное кольцо. За 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Подробности вы можете уточнить в офисах продаж ГК «Гранель» и по телефону +7 (495) 266-55-22.

news

Открыты продажи в MYPRIORITY Basmanny

По итогам первых пяти месяцев 2021 года ГК «Гранель» удостоена статуса «Застройщик №2 в России» по версии ДомКлик. Рейтинг составлен по объему выдачи ипотеки и применению популярного сервиса Сбербанка. Торжественное награждение состоялось на Всероссийском жилищном конгрессе в Сочи.

К концу мая доля сделок по льготной ипотеке, в том числе и в жилом комплексе «MYPRIORITY Басманный», достигла в компании 85%. При этом на Сбербанк приходится более 60% покупок жилья с использованием кредитных средств. Среди наиболее популярных комплексов у клиентов – «Бригантина» (Долгопрудный), «Государев дом» (Видное), «Императорские Мытищи», «Пехра» (Балашиха) и «Тринити-2» (Москва, Северный административный округ).

«В массовом сегменте доступные кредитные программы – один из важнейших факторов развития рынка, особенно сегодня, когда господдержка стимулирует спрос на квартиры в новостройках. Мы активно развиваем наши ипотечные сервисы для удобства клиентов. И признательны Сбербанку за многолетнее эффективное сотрудничество в этой области», - отметила Юлия Судакова, руководитель отдела ипотечного кредитования ГК «Гранель».

news

ГК «Гранель» - «Застройщик №2 в России»

Группа компаний «Гранель», ведущий застройщик жилья в Московском регионе, планирует возвести в ЦАО Москвы первый жилой комплекс бизнес-класса.

Проект переменной этажности будет реализован на участке площадью 2,36 га в Басманном районе, в 700 метрах от метро «Бауманская», рядом с набережной Яузы и МГТУ имени Баумана.

Одно из главных достоинств MYPRIORITY Basmanny – расположение в атмосферном историческом районе центра Москвы, рядом со старинными зданиями, благоустроенными парками, знаменитыми театрами, модными арт-кластерами.

Басманный район обладает великолепно развитой архитектурой – в шаговой доступности располагаются школы, поликлиники, детские сады, торговые и бизнес-центры, множество магазинов, кафе, ресторанов, сервисных объектов на любой вкус и кошелек.

Проект предполагает организацию удобного выезда на ТТК, за 5 минут на автомобиле можно доехать до Садового кольца, за 15 минут – до Кремля.

Широкий выбор планировочных решений позволит вам реализовать свои представления об идеальной квартире. В жилом комплексе можно будет приобрести квартиры без отделки, с отделкой White-box или одним из 5 вариантов чистовой дизайнерской отделки.

На территории расположен двухуровневый подземный паркинг, собственный фитнес-центр, первые этажи отданы под коммерческо-развлекательную инфраструктуру. Современные высокотехнологичные решения создают высокое качество жизни в MYPRIORITY Basmanny.

Безопасная приватная территория MYPRIORITY Basmanny скрыта от посторонних глаз: проект предусматривает ландшафтный дизайн, организацию отдельных зон для занятий спортом и досуга. Концептуальное игровое пространство для детей будет создано специально для жилого комплекса MYPRIORITY ведущими европейскими производителями.

news

Первый проект бизнес-класса от ГК «Гранель»
